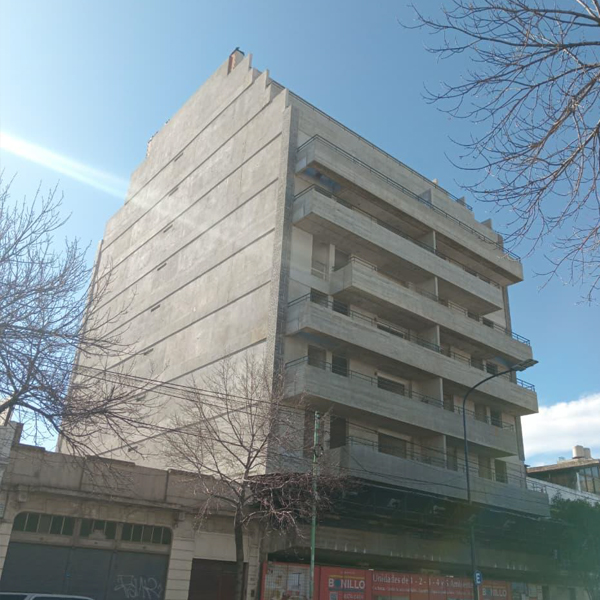

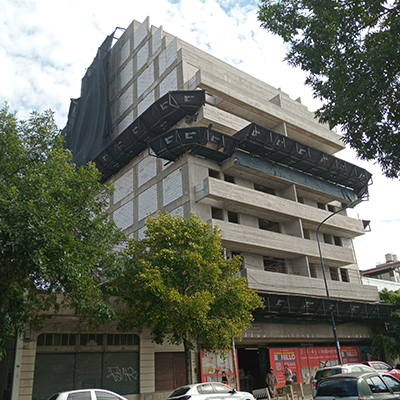

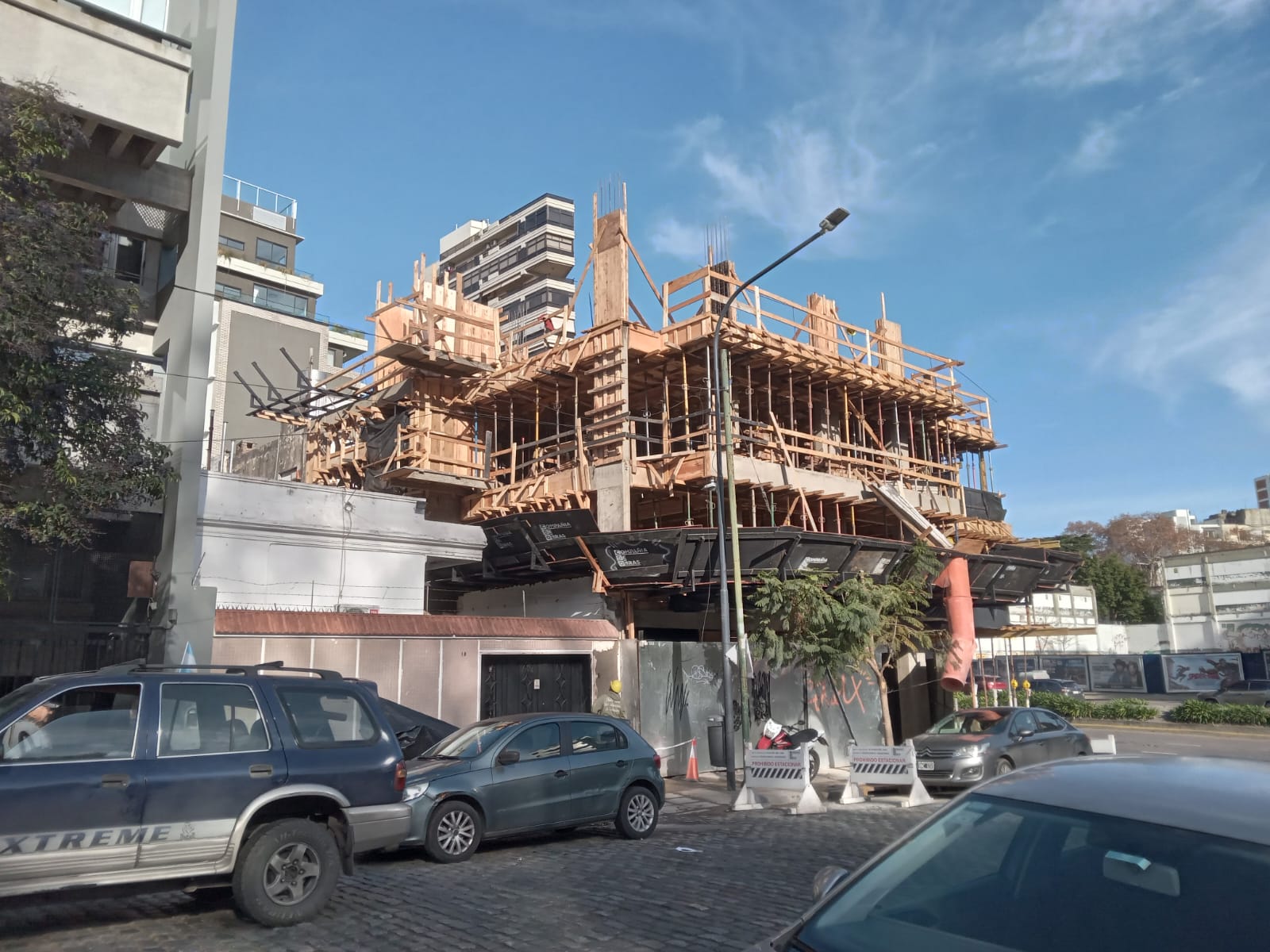

En Compañía de Obras, desde el inicio de cada obra, trabajamos de manera diligente para superar desafíos y cumplir con los plazos establecidos. Nos enorgullecemos de nuestro equipo altamente calificado y la capacidad de adaptarnos a cualquier entorno de construcción.

Seguí de cerca el progreso de nuestras obras en construcción y unite a nosotros en este emocionante viaje hacia el éxito.

AV. MOSCONI 2151

VILLA PUEYRREDÓN

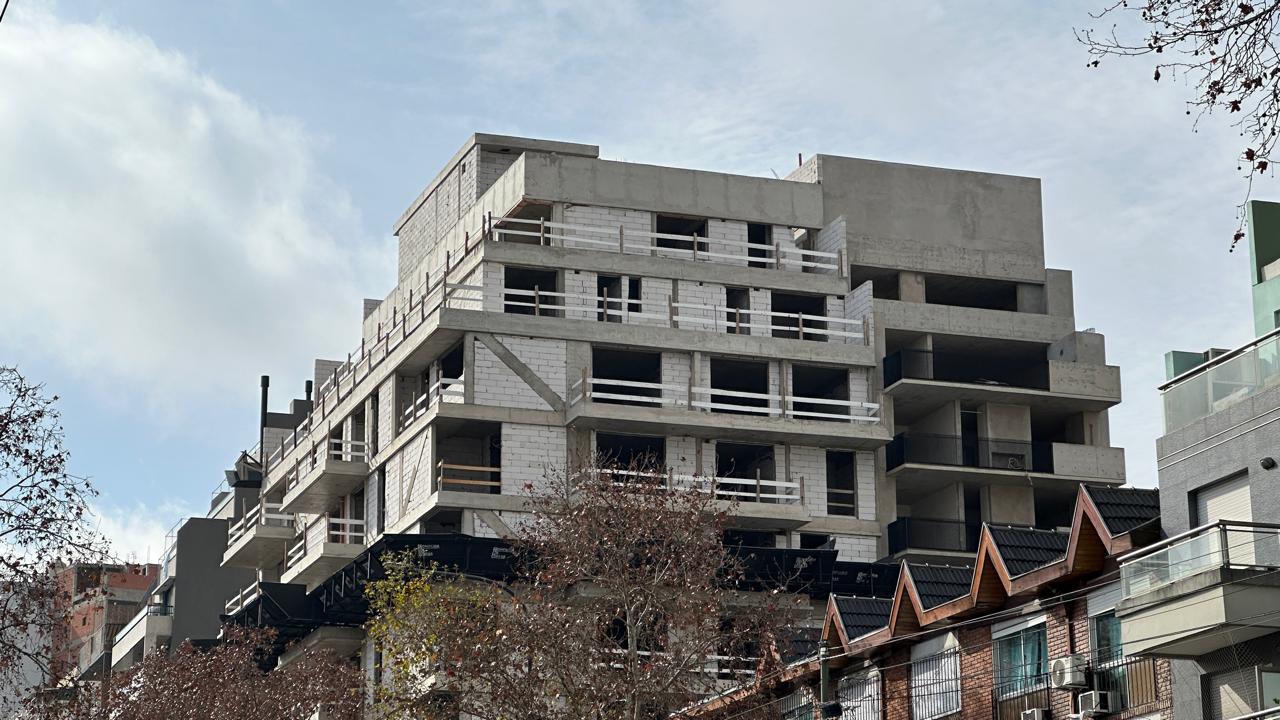

AVANCE DE OBRA | AGOSTO 2025

71%

TRABAJOS REALIZADOS

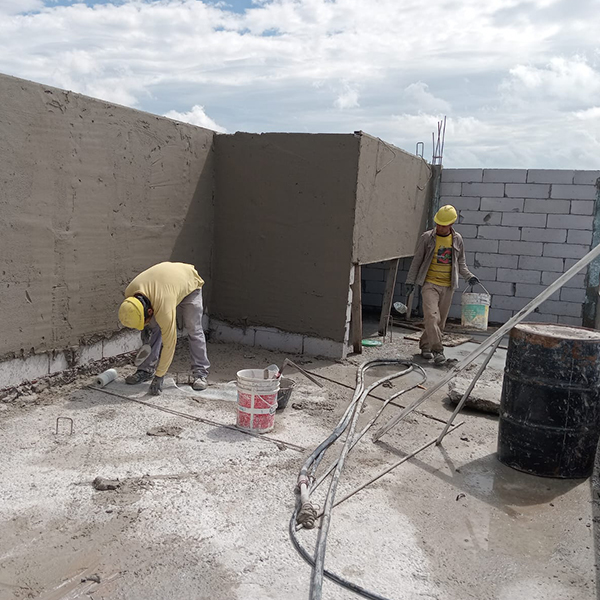

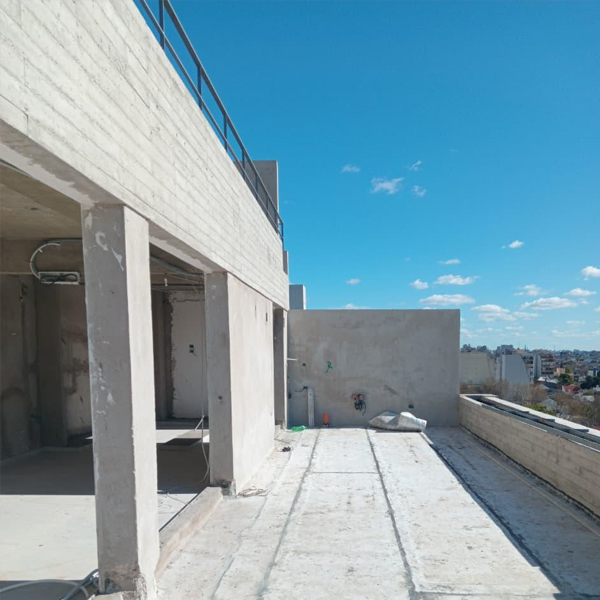

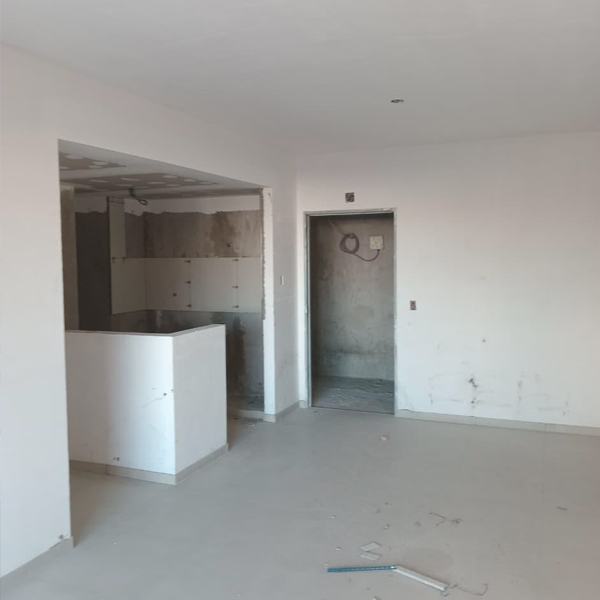

Membranas, carpetas y contrapisos en azoteas, revoques en azoteas, carpetas de caja de escalera, colocación en balcones y cocinas, durlock del primer piso al octavo, tendido de gas en planta baja, tendido de incendio en subsuelo, cableado de departamentos del primero al noveno piso y hormigón del estacionamiento del subsuelo.

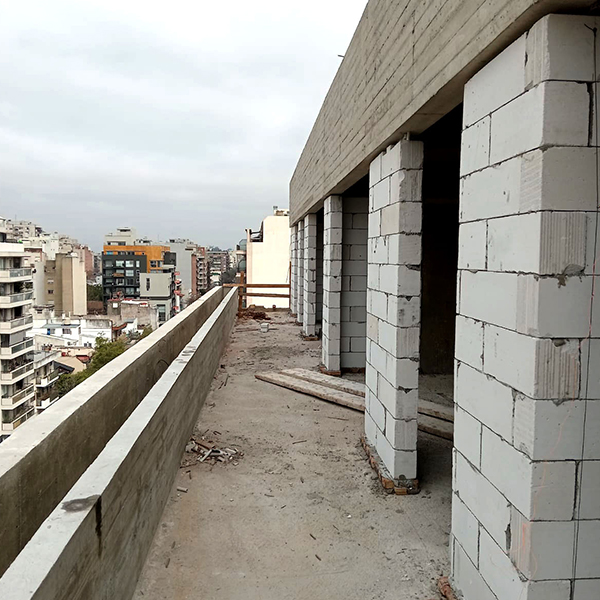

A REALIZAR

Colocación de losetas de terminación en terrazas, colocación de balcones y cocinas, rodillado de caja de escalera y narices de escalera, durlock del primero al noveno, pastina de cerámica, armado de ascensores y comienzo de la pintura exterior.

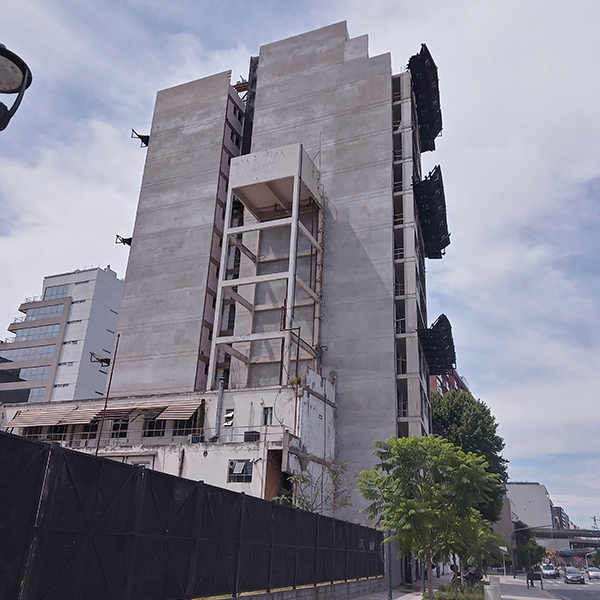

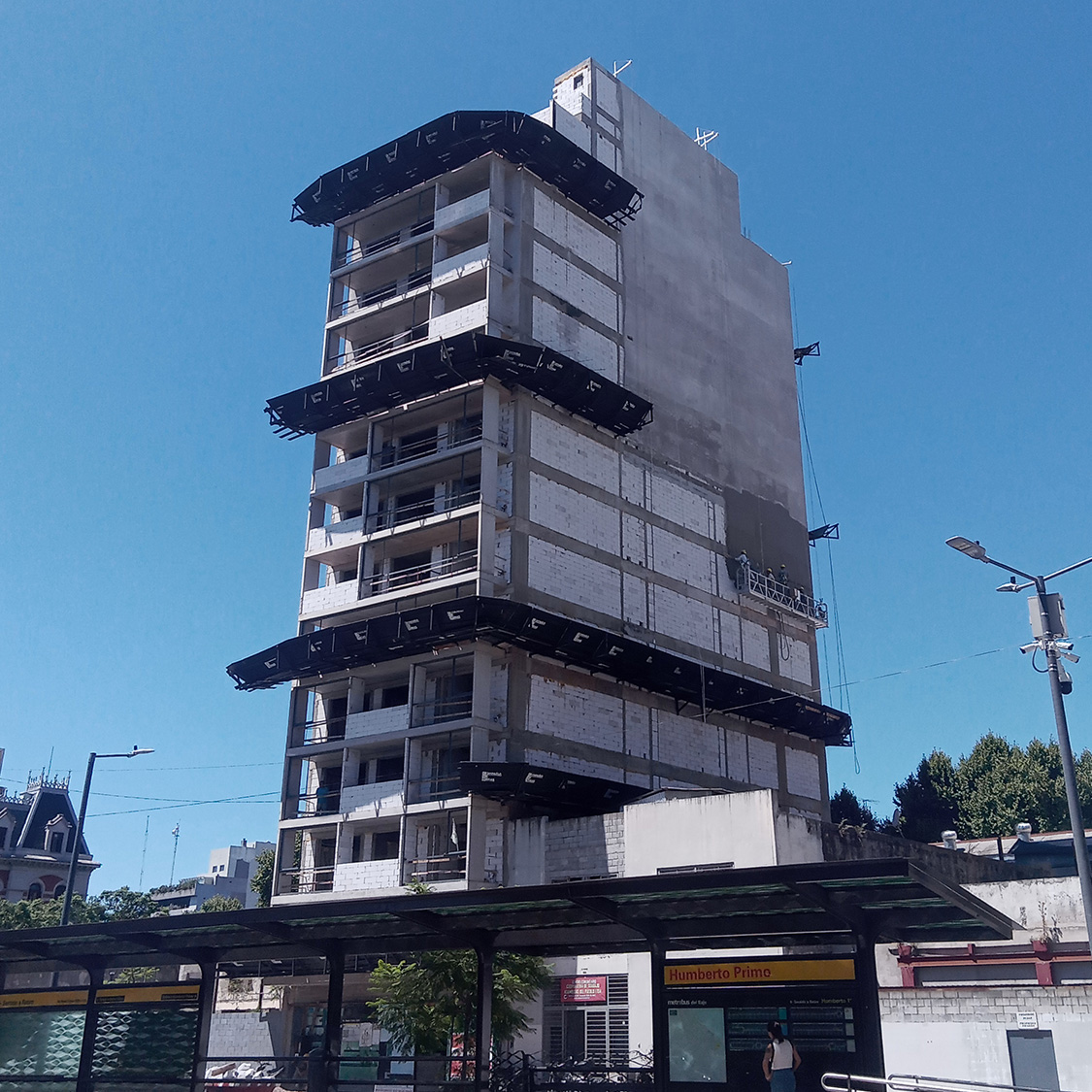

AV. PASEO COLÓN 1062

SAN TELMO

AVANCE DE OBRA | AGOSTO 2025

77,8%

TRABAJOS REALIZADOS

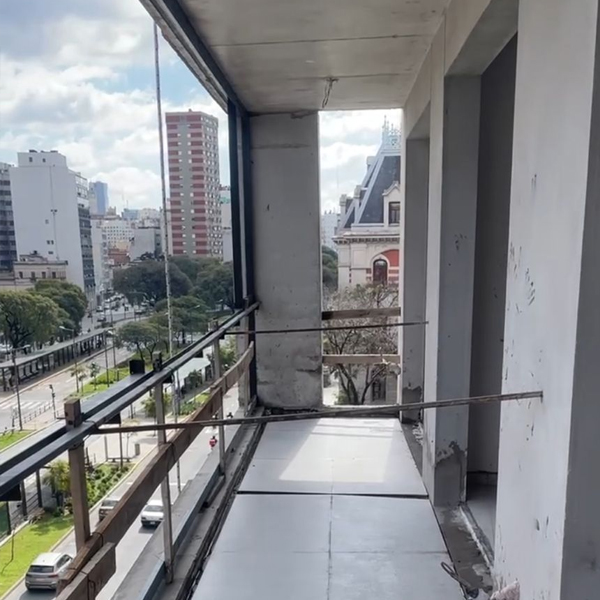

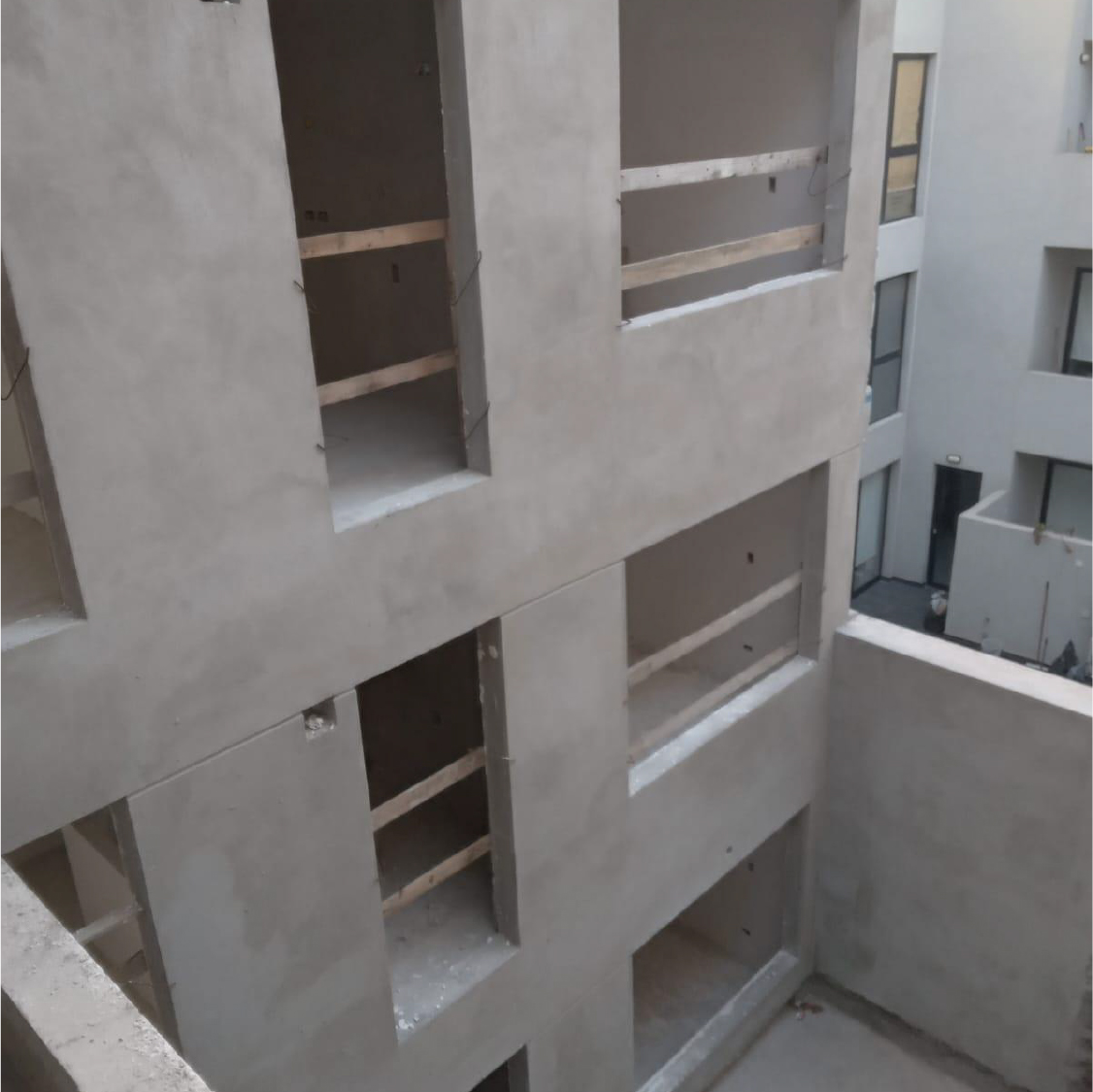

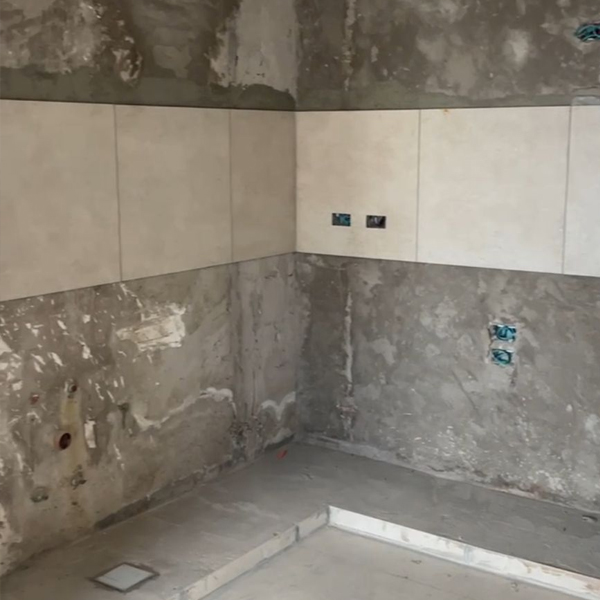

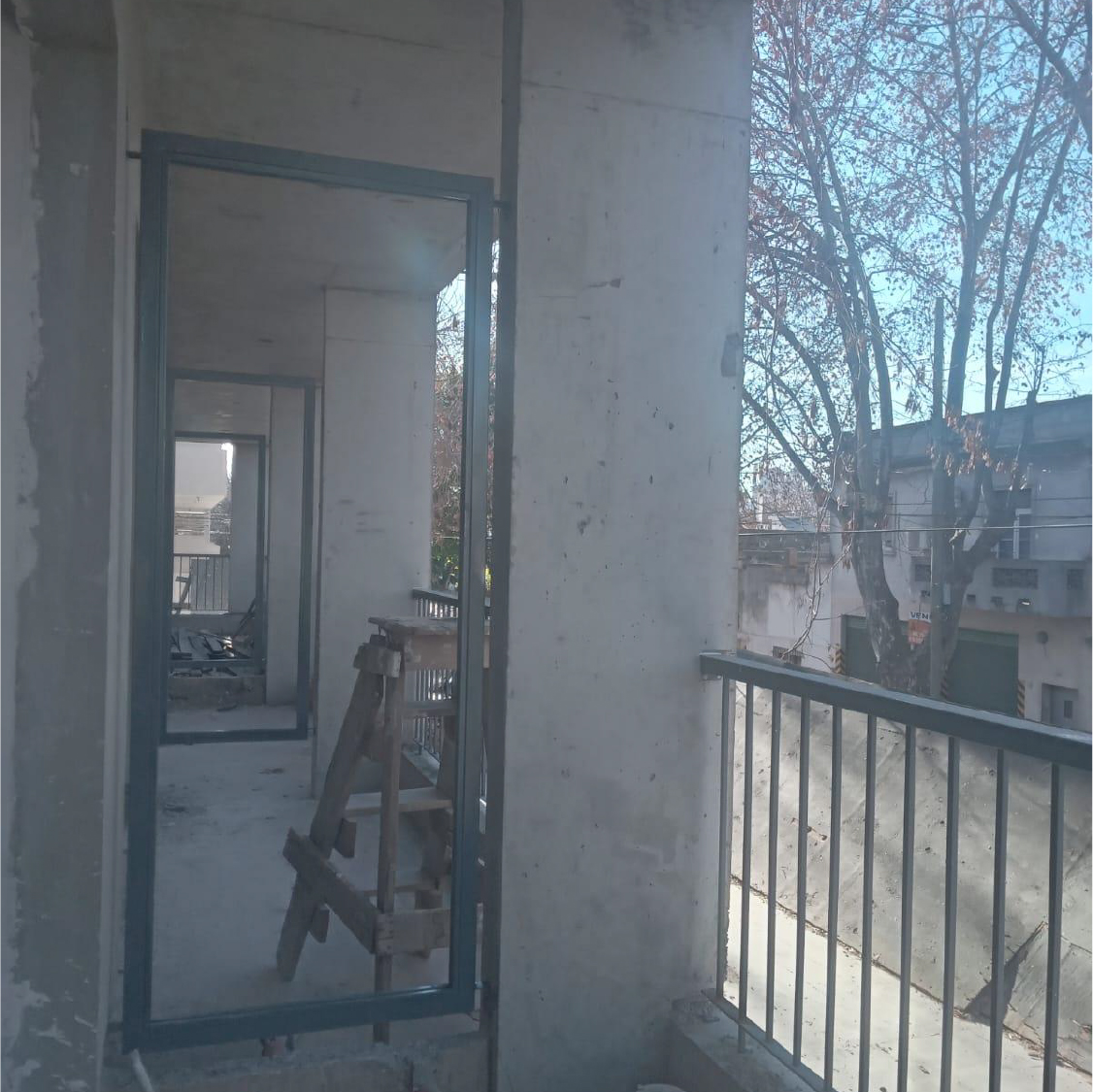

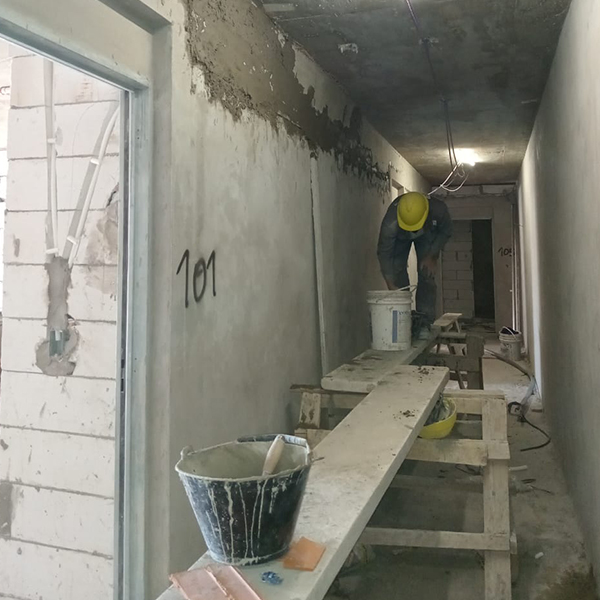

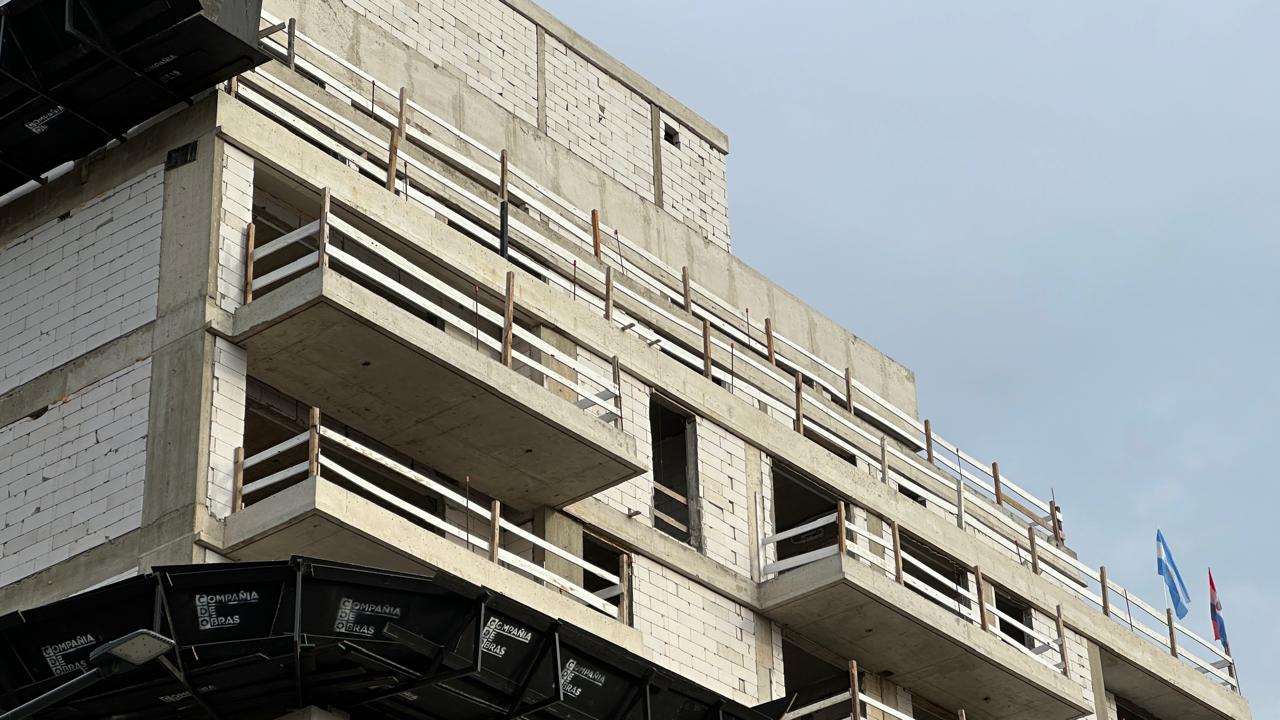

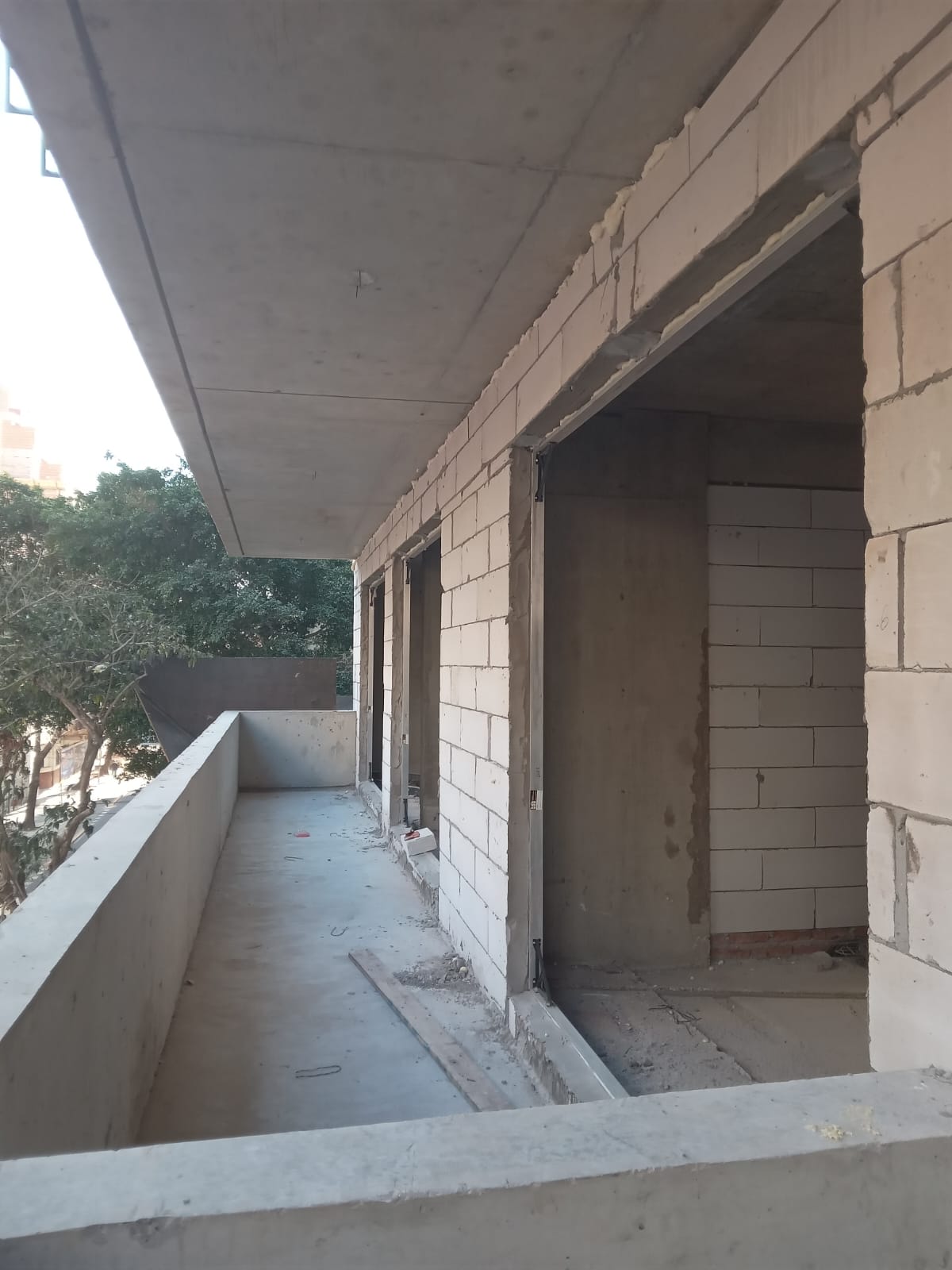

ALBAÑILERÍA: Se completó la colocación de pisos, zócalos y revestimientos de porcelanato en el interior de todas las unidades, incluyendo cocina, baño y balcón, desde el piso 1° hasta el 14°. Se completó la totalidad de los revoques exteriores, incluidas las 4 caras, el pulmón y las terrazas técnicas.

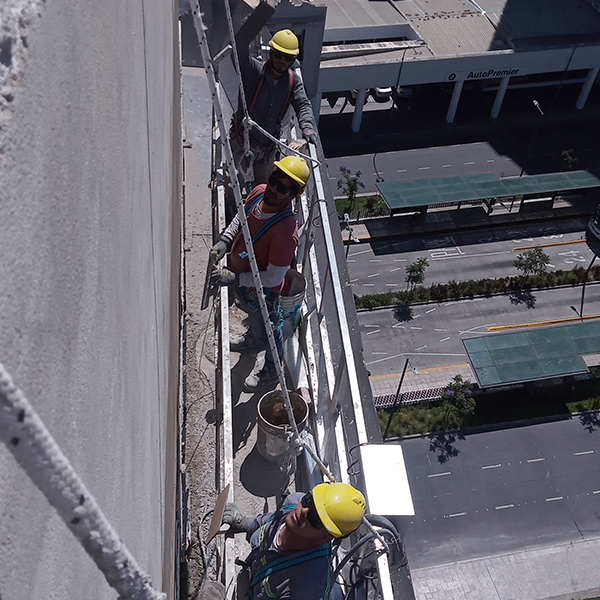

PINTURA: Se fi nalizó la pintura en medianeras derecha e izquierda, en herrerias de balcón y marcos de puertas interiores.

MEMBRANAS: Se finalizó la colocación en balcones.

HERRERÍAS: Se finalizó la colocación de barandas y pasamanos en cajas de escaleras.

ASCENSORES: Se comenzó la instalación en uno de los huecos del ascensor.

ELECTRICIDAD: Se fi nalizó el cableado en las unidades funcionales, se fi nalizó las salas de medidores y cámara transformadora de edesur.

A REALIZAR

ALBAÑILERÍA: Finalizar revoques interiores en palieres y cajas de escaleras. Avanzar sobre revoques, contrapisos y carpetas en interior de planta baja y subsuelo.

PINTURA: Continuar pintando exteriores de pulmón, contrafrente y frente.

MEMBRANAS: Continuar con colocación en terrazas técnicas.

HERRERÍAS: Continuar con instalación de divisores de balcones, rodapiés de escaleras y accesorios en terraza técnica.

ASCENSORES: Finalizar instalación en el primer hueco y continuar con el segundo.

ELECTRICIDAD: Finalizar armado de montantes y comenzar con colocación de accesorios.

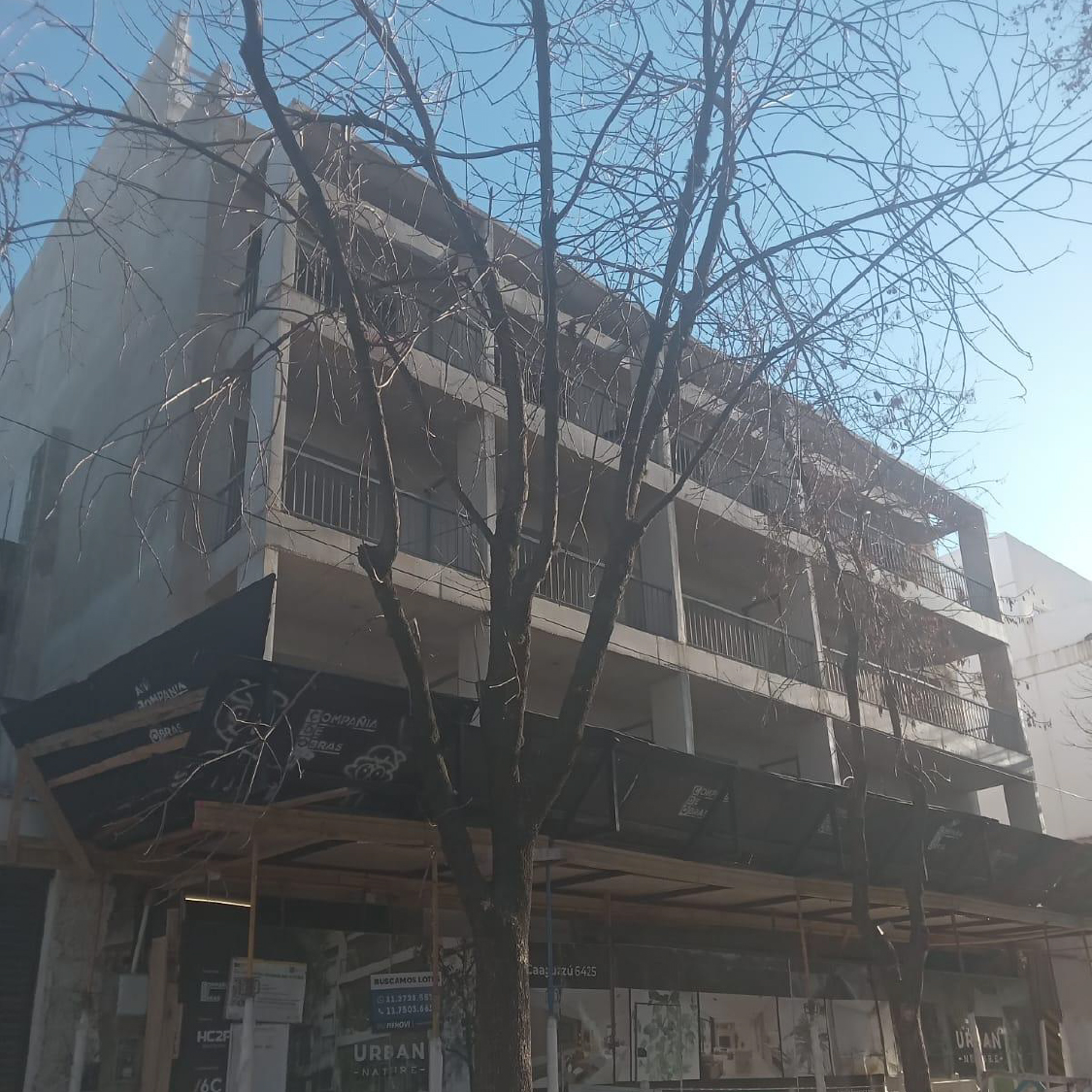

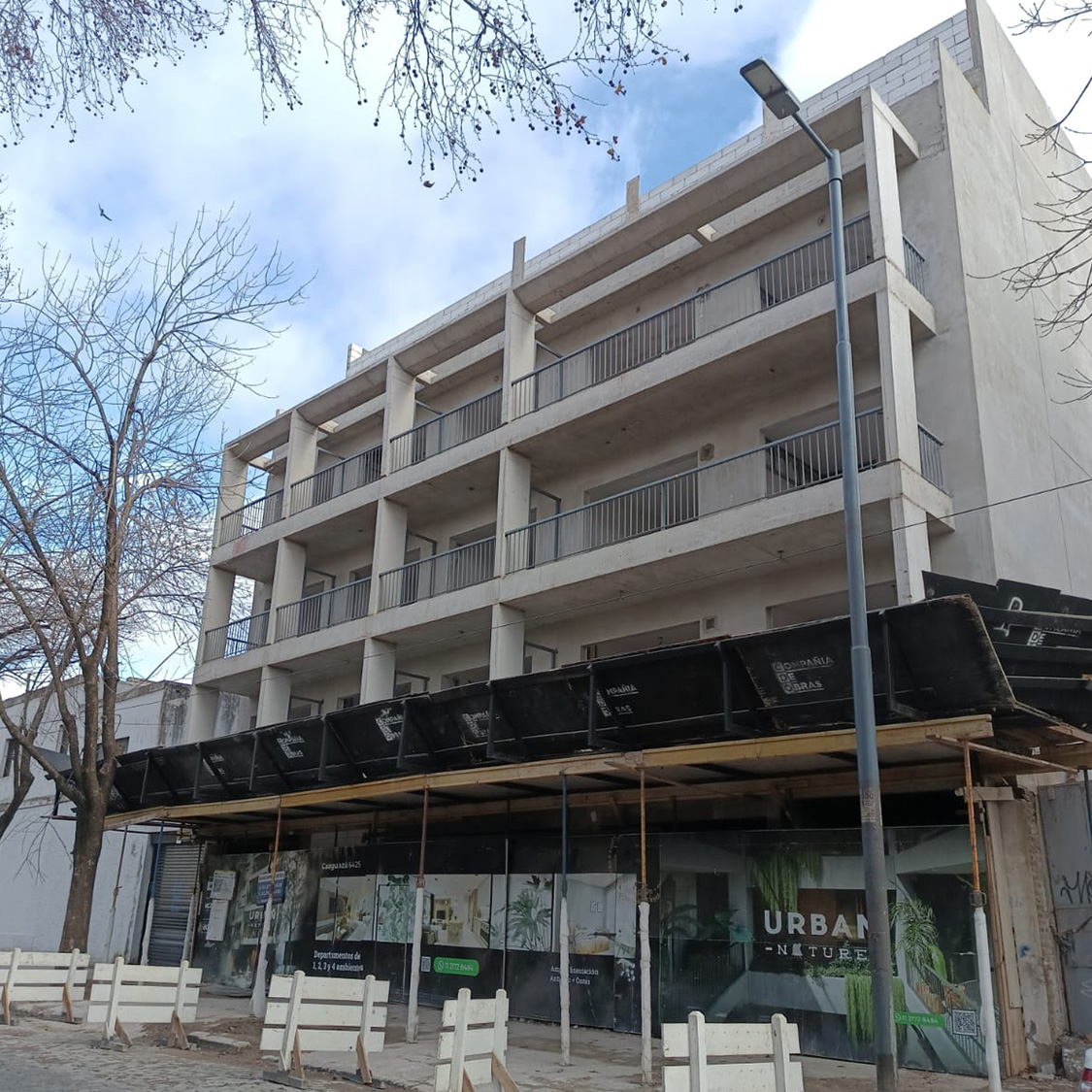

CAAGUAZÚ 6425

LINIERS

AVANCE DE OBRA | AGOSTO 2025

82,15%

TRABAJOS REALIZADOS

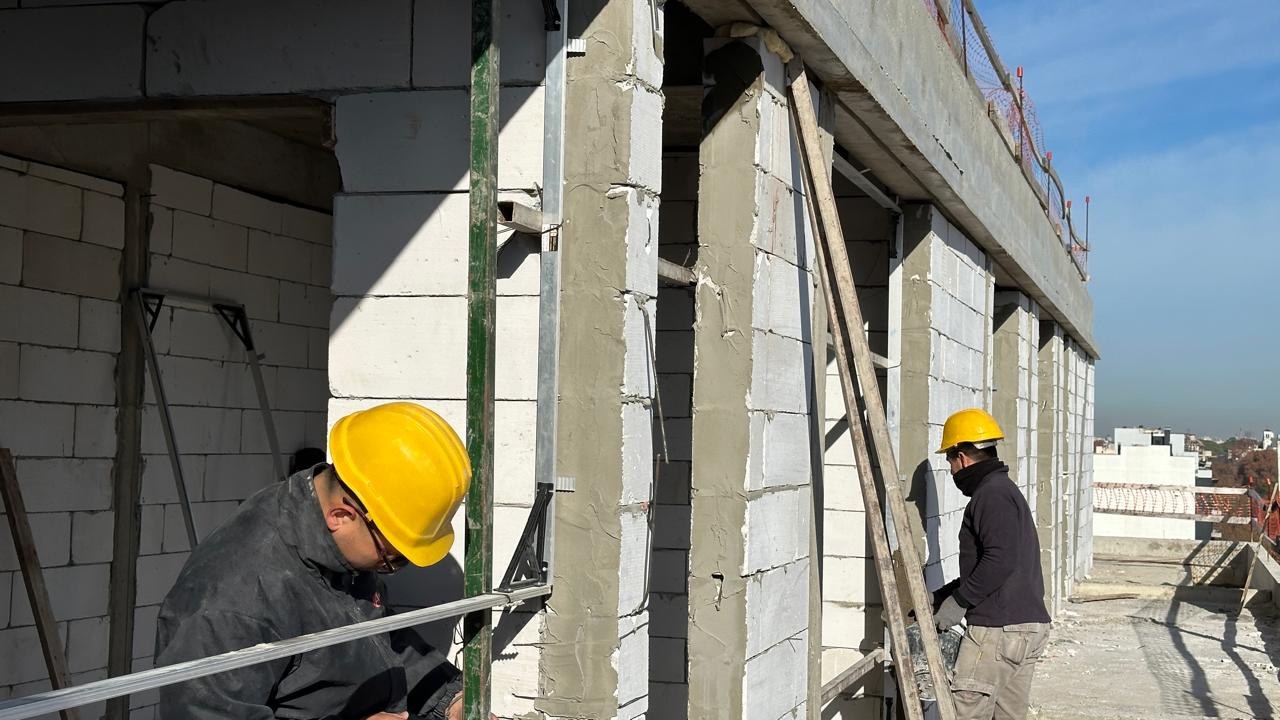

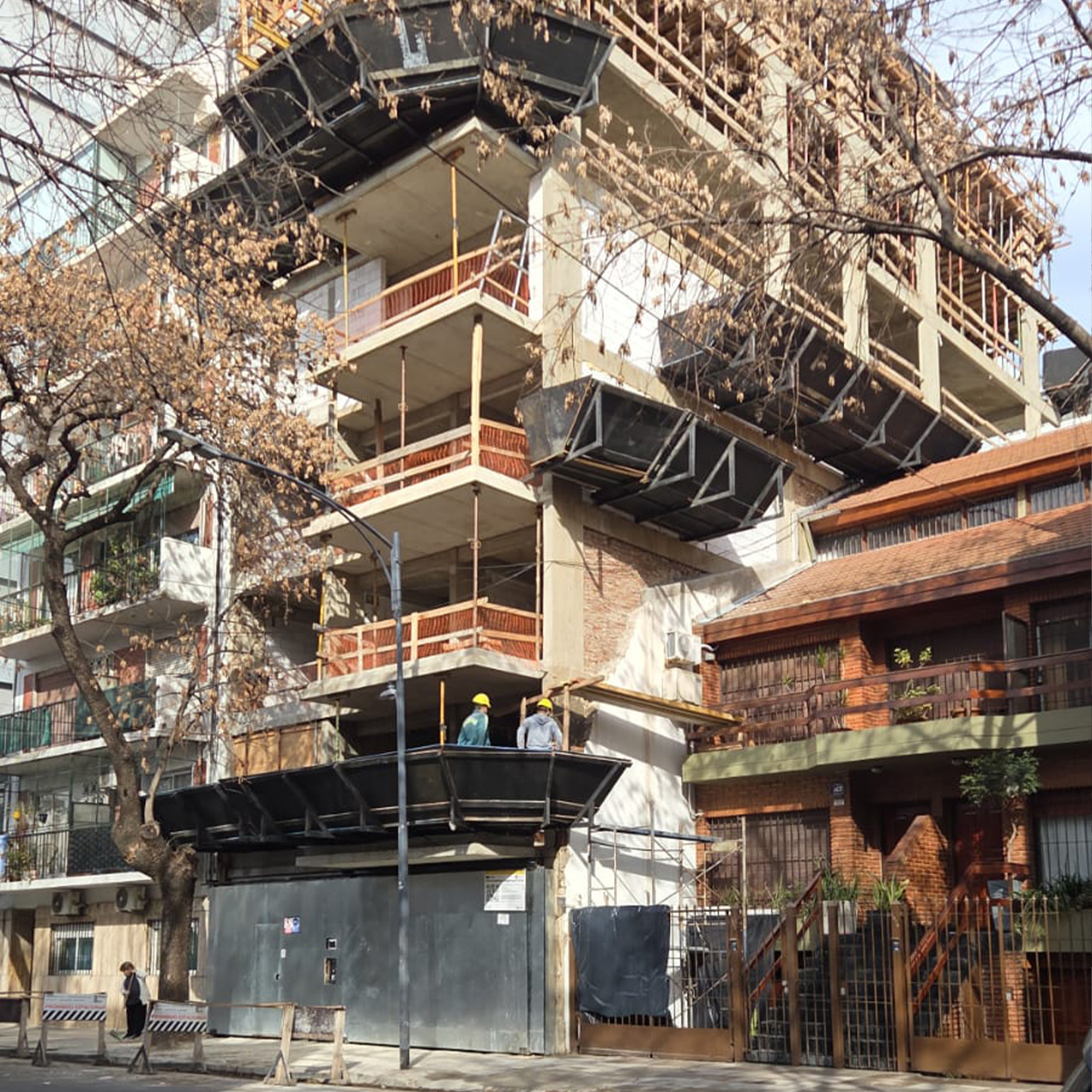

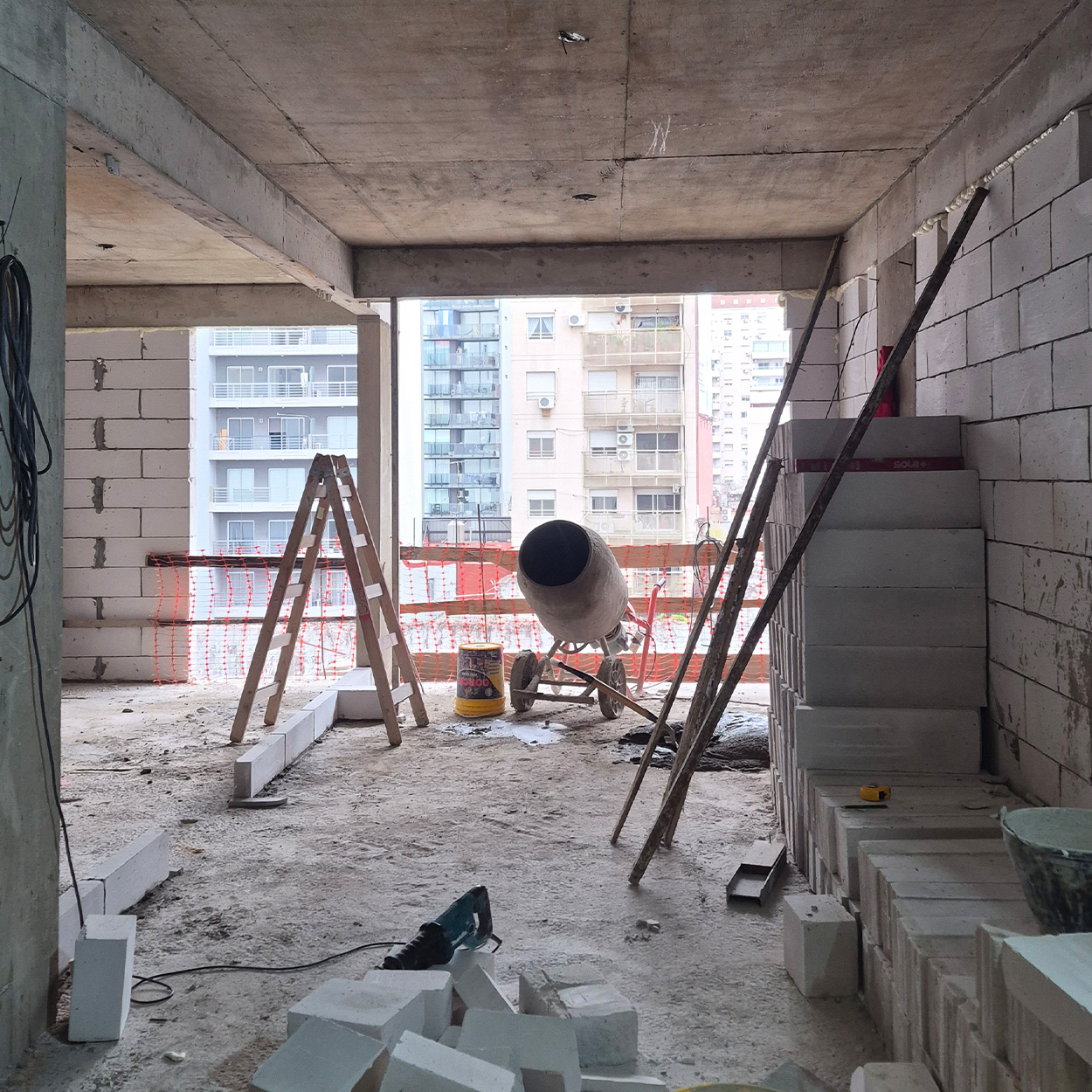

Colocación en todos los departamentos en pisos y en baños completos - colocacion de zocalos de los departamentos - colocación de pastina en general - realización de banquinas de cocinas- comienzo de pintura en departamentos - colocación de la totalidad de las aberturas - colocación de cerámicos y zócalos en balcones - colocación de pasamanos de escaleras - revoques de palieres y caja de escaleras - colocacion de membrana en terraza - montaje de el primer ascensor sin la cabina - armado de unidad modelo - colocación de bandejas eléctricas - mampostería de sector portería - colocación de todo el tendido de gas con aprobación - colocación de toda la cañería de incendio - colocación de bombas elevadoras y instalación eléctrica de las mismas - revoques en planta baja en medianera - comienzo de pintura exterior.

A REALIZAR

Colocación en palieres - colocación en cocinas - terminar pastina de todo - terminar revoques del piso 1 al 4 - terminar azotea completa - puesta en funcionamiento de ascensores - colocación de muebles de cocina - pintura fi nal en todos los departamentos - colocación de puertas - comienzo de trabajos en planta baja (cocheras y locales comerciales) - avanzar con el sector de ingreso - revestimiento exterior - detalles fi nales en cada departamento y palieres del piso 1 al 4.

CARLOS CALVO 4136

BOEDO

AVANCE DE OBRA | MAYO-JUNIO 2026

52,44%

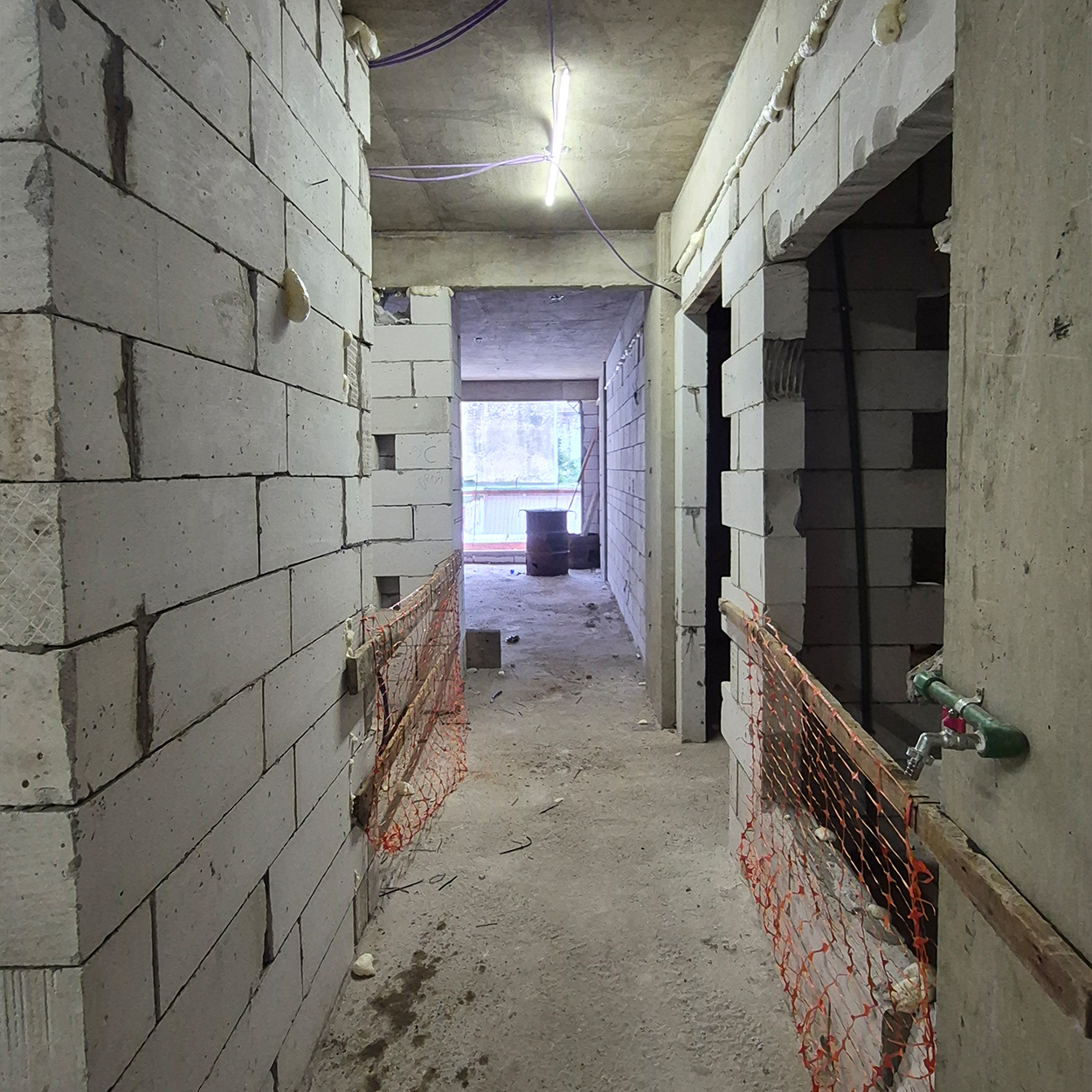

TRABAJOS REALIZADOS

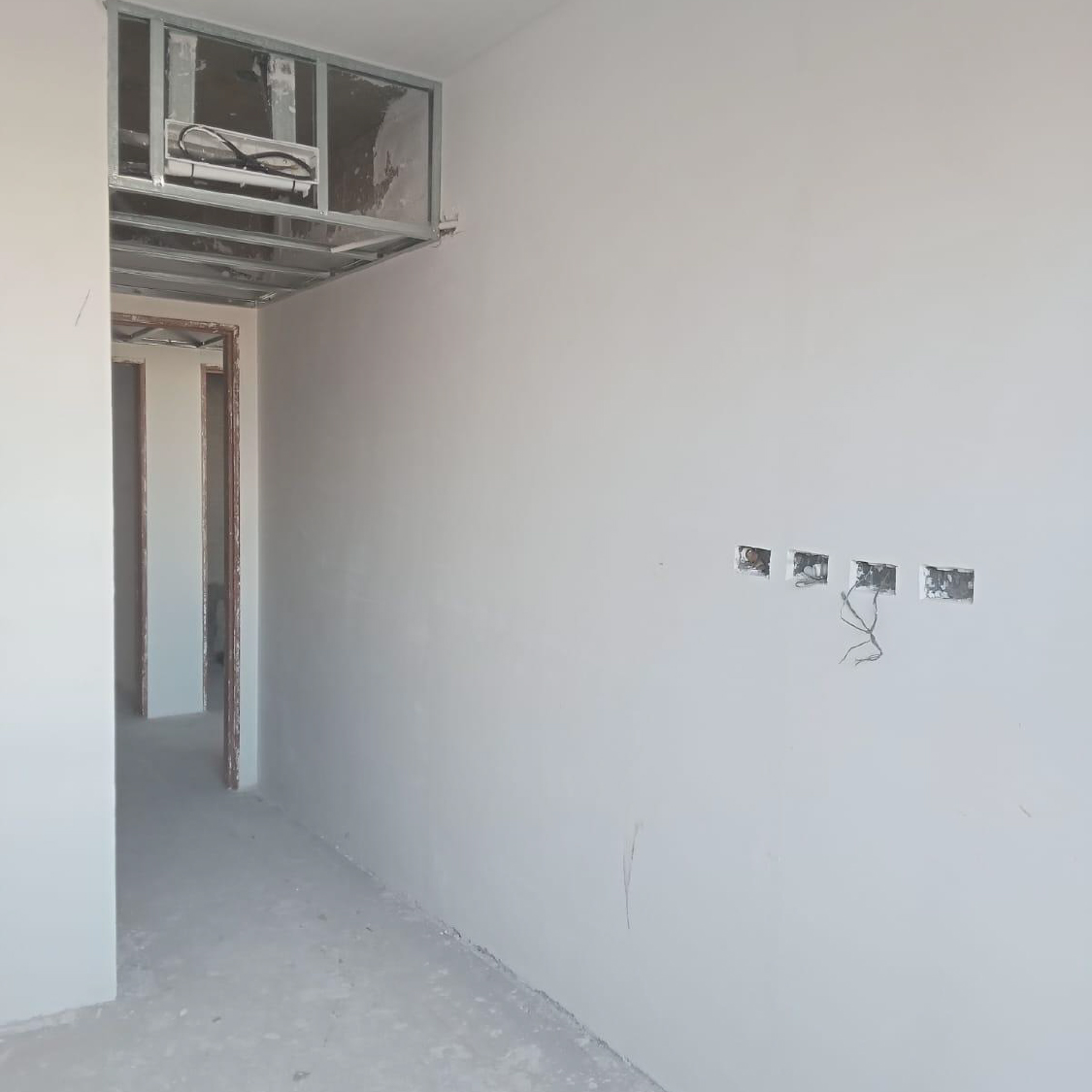

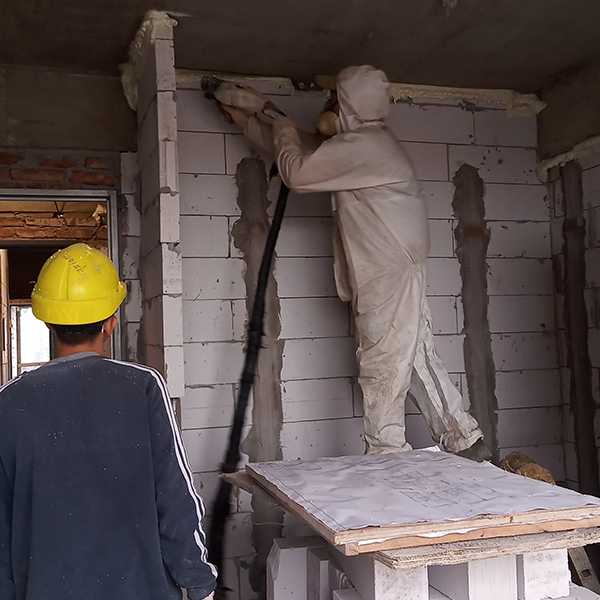

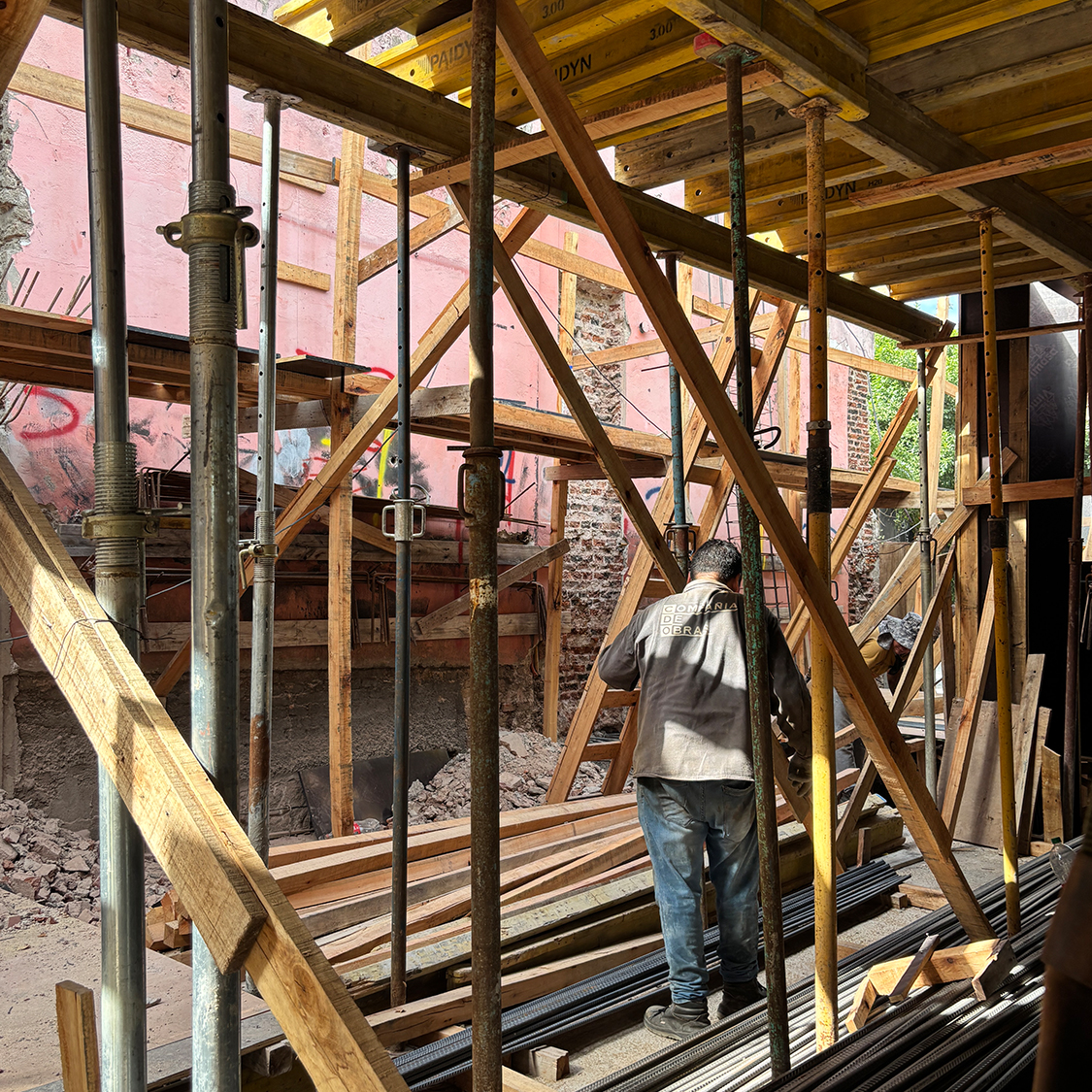

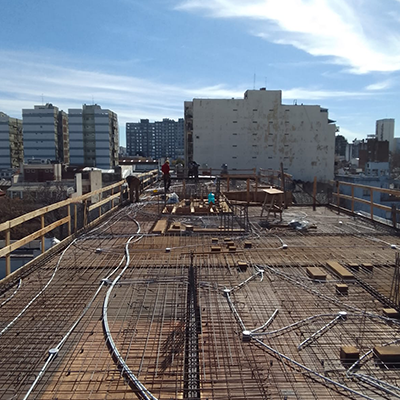

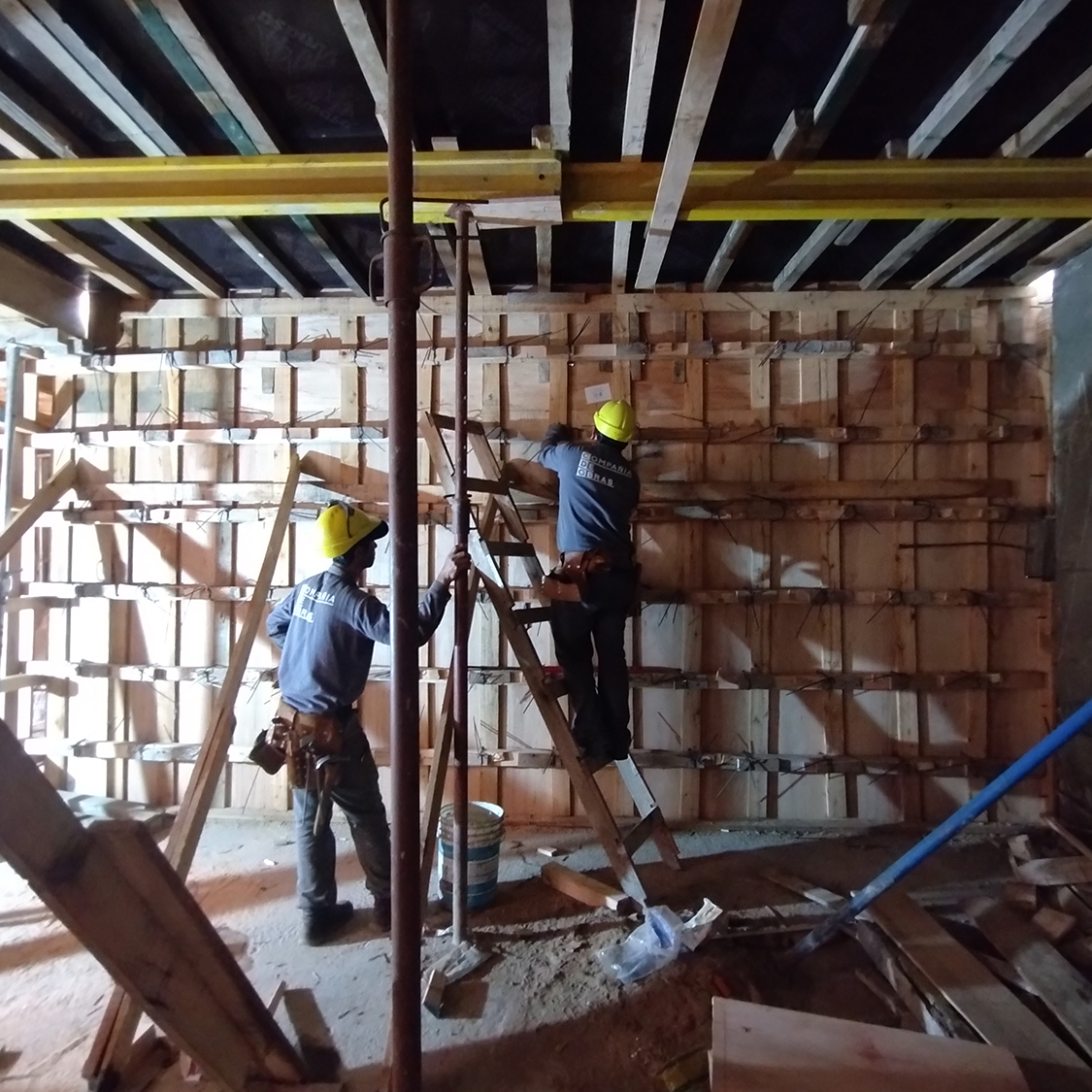

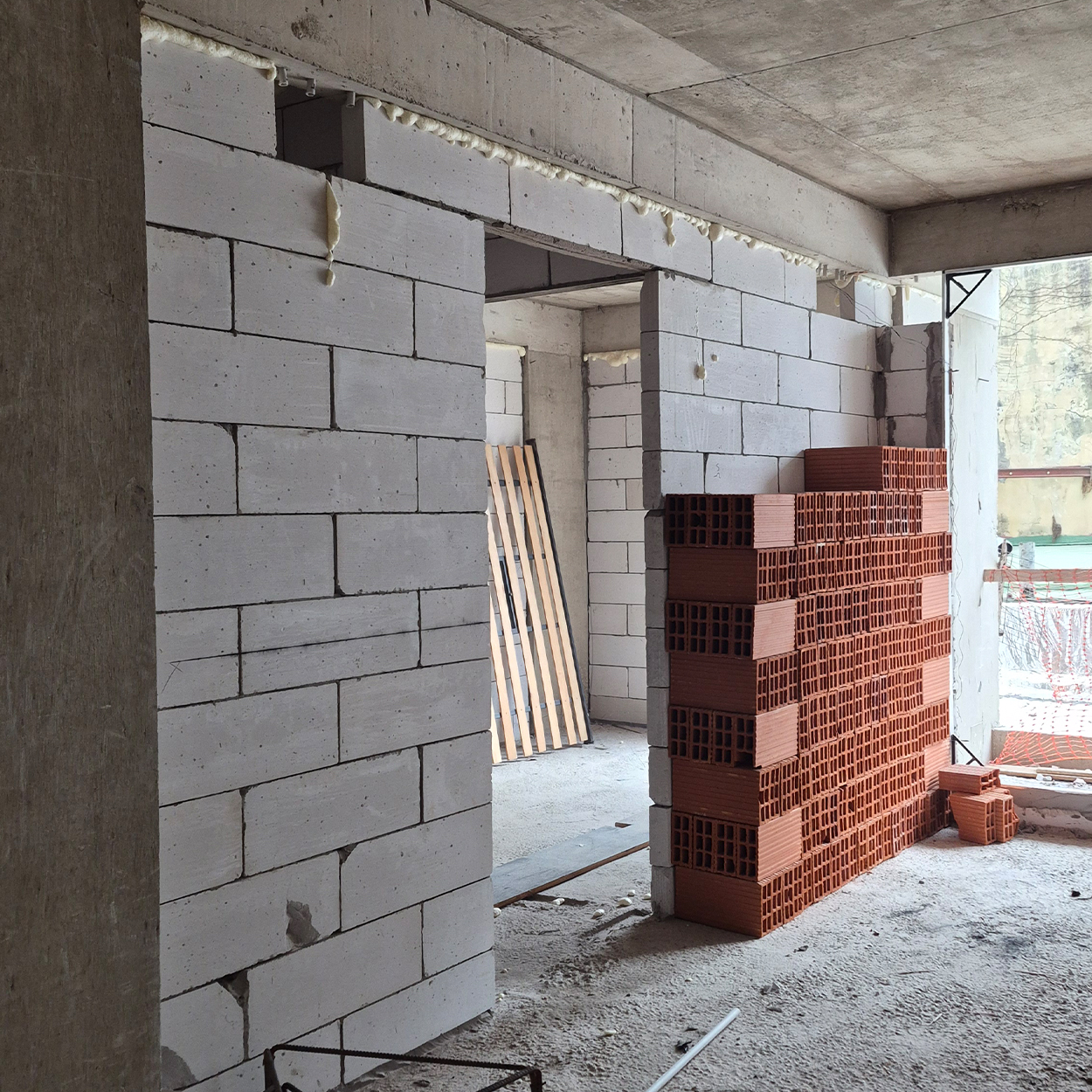

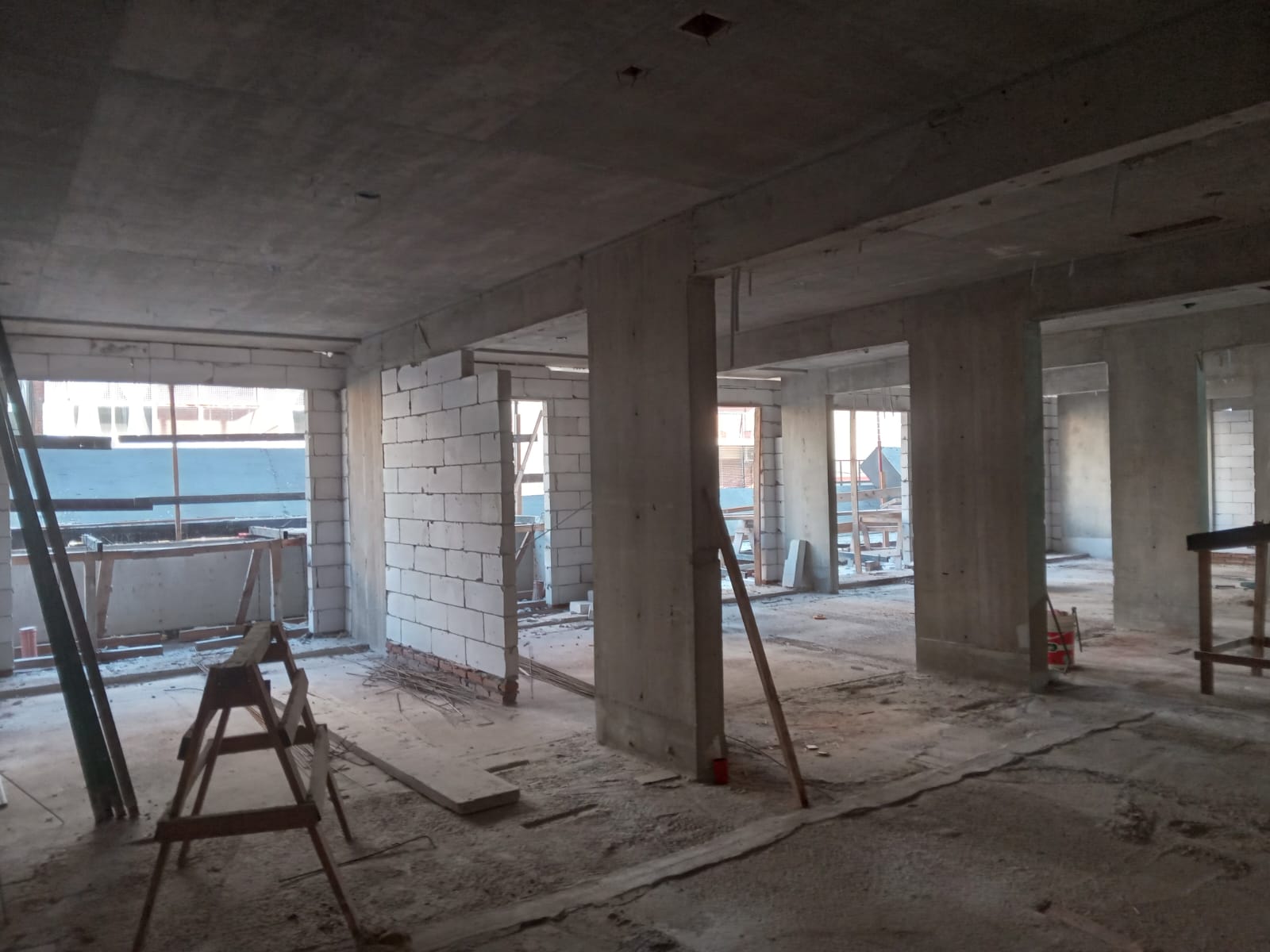

Los trabajos en ejecución comprenden tareas generales de albañilería, incluyendo la ejecución de muros, colocación de marcos y premarcos, y revoques en locales húmedos. En paralelo, continúan los avances en las instalaciones eléctricas, sanitarias y termomecánicas: amurado de cajas y cañerías eléctricas, ejecución de montantes cloacales y tendido de cañerías sanitarias en las unidades funcionales, avance de conductos de ventilación y preinstalación de aire acondicionado. Finalmente, se dio inicio a las tareas de albañilería gruesa en la cámara transformadora.

A REALIZAR

Las tareas previstas para el próximo bimestre tienen que ver con los avances de las tareas actuales. Se programa el ingreso de nuevos grupos para el avance de revoques exteriores, carpetas e instalaciones de incendios y gas.

CONGRESO 5300

VILLA URQUIZA

AVANCE DE OBRA | MAYO-JUNIO 2026

41,93%

TRABAJOS REALIZADOS

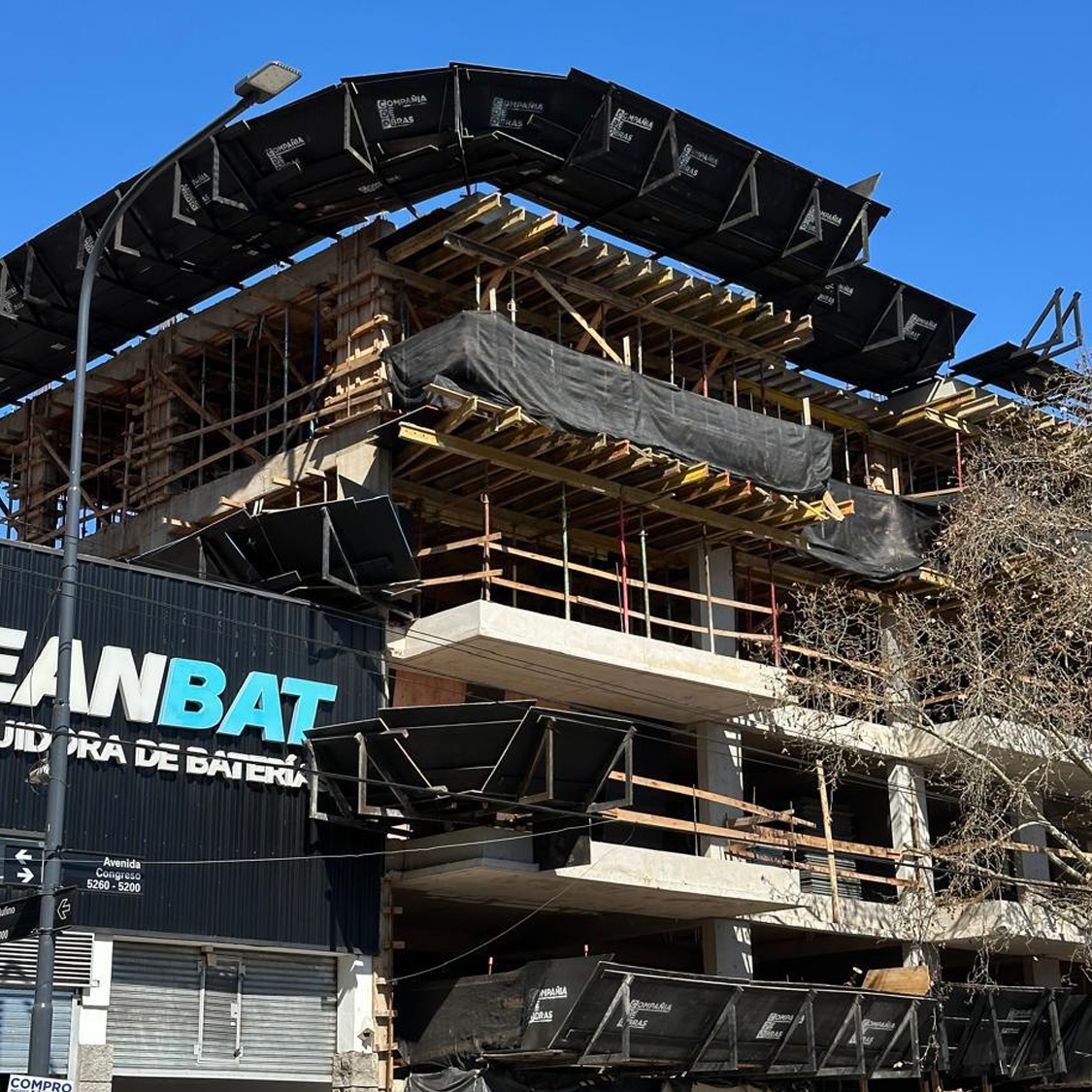

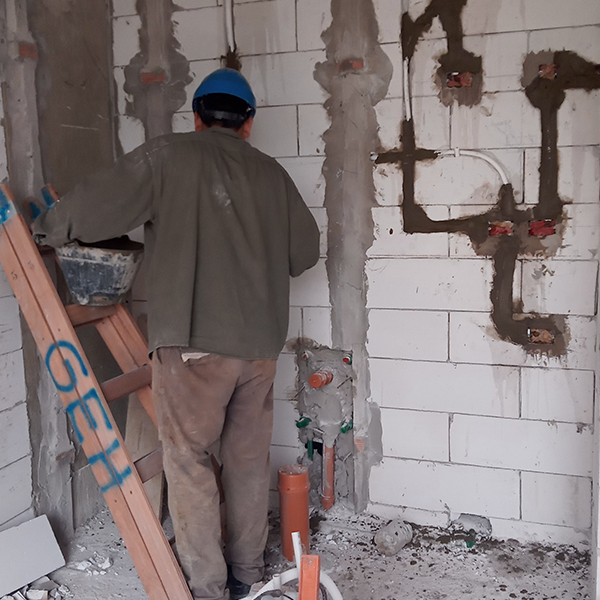

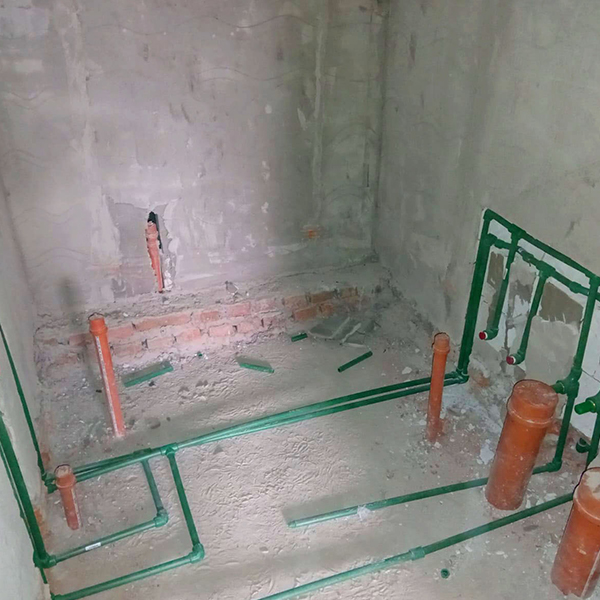

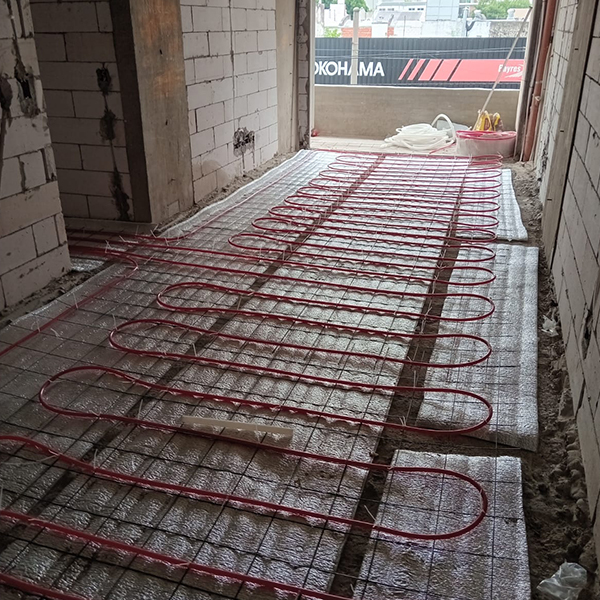

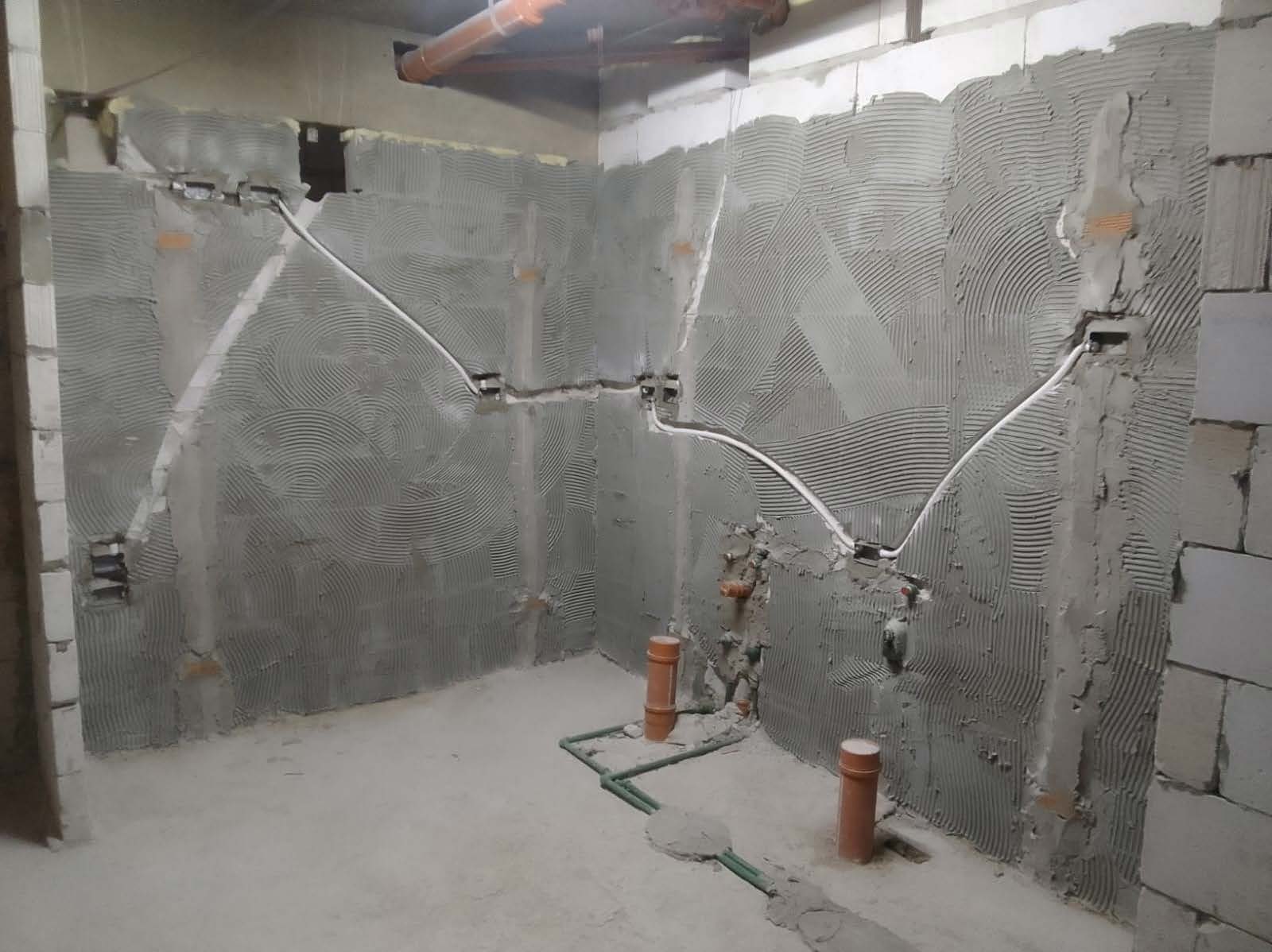

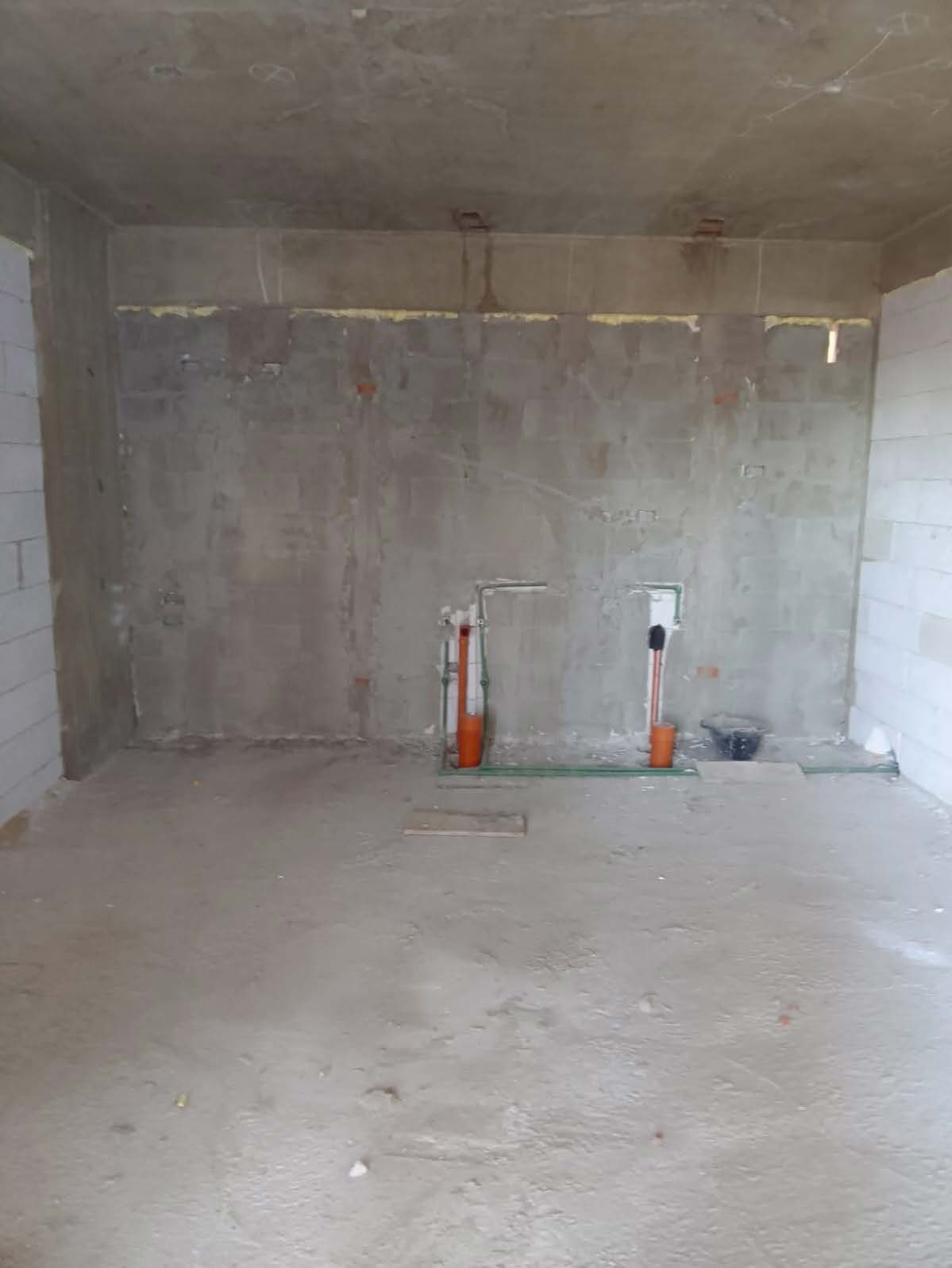

Se concluyó la albañilería en 1°, 8°, 9° y azotea, avanzando con los puntos para el avance de las instalaciones. Se colocaron los premarcos de ventana en su totalidad. Las instalaciones eléctricas y sanitarias están con el tendido realizado del 1° a 5° piso, y las ventilaciones y aire están a punto de concluir con su trabajo.

A REALIZAR

Se concluirán las instalaciones eléctricas y sanitarias, cerrando los plenos para dar lugar al ingreso de yesería, y también el inicio de los contrapisos.

CUBA 3300

NUÑEZ

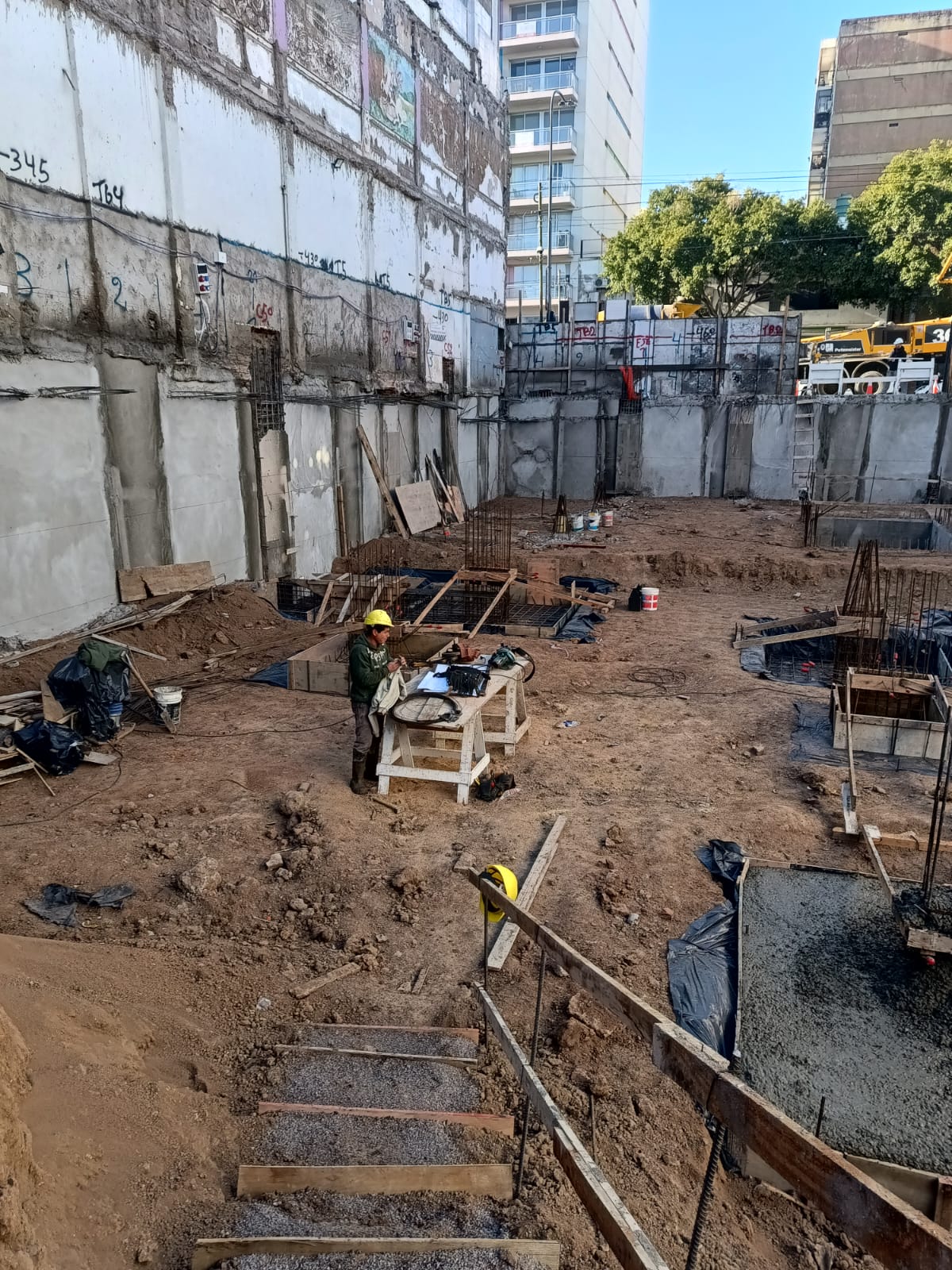

AVANCE DE OBRA | AGOSTO 2025

2%

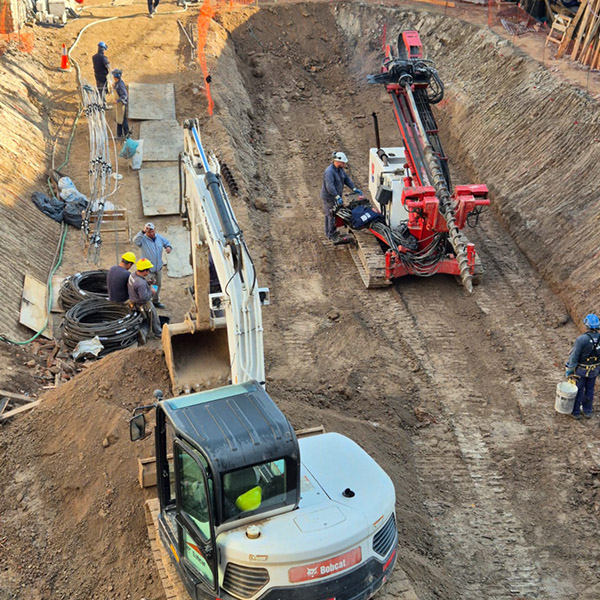

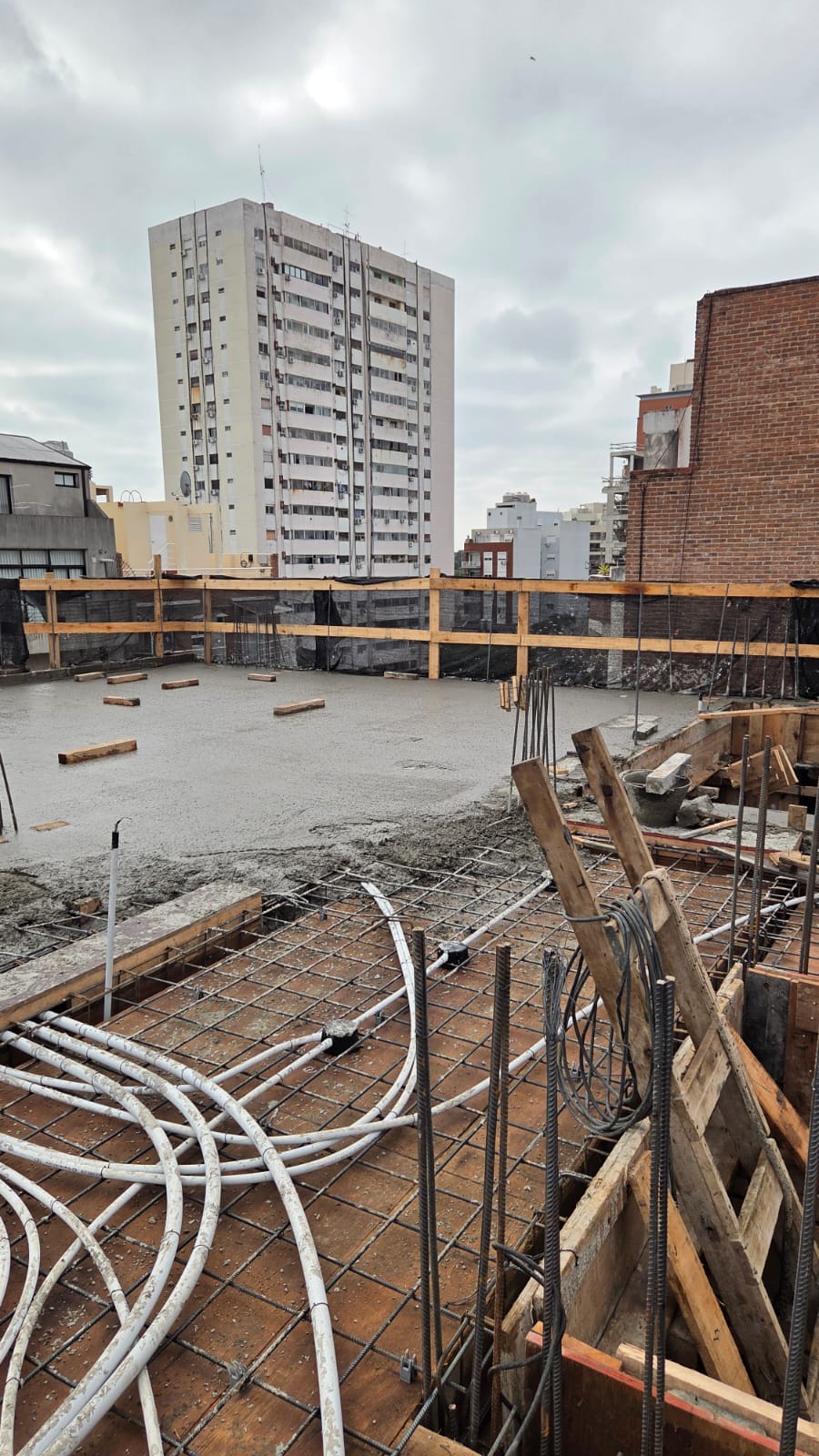

TRABAJOS REALIZADOS

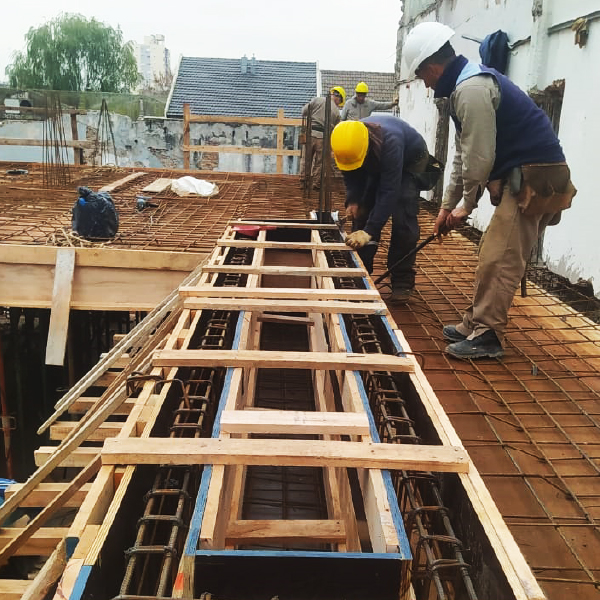

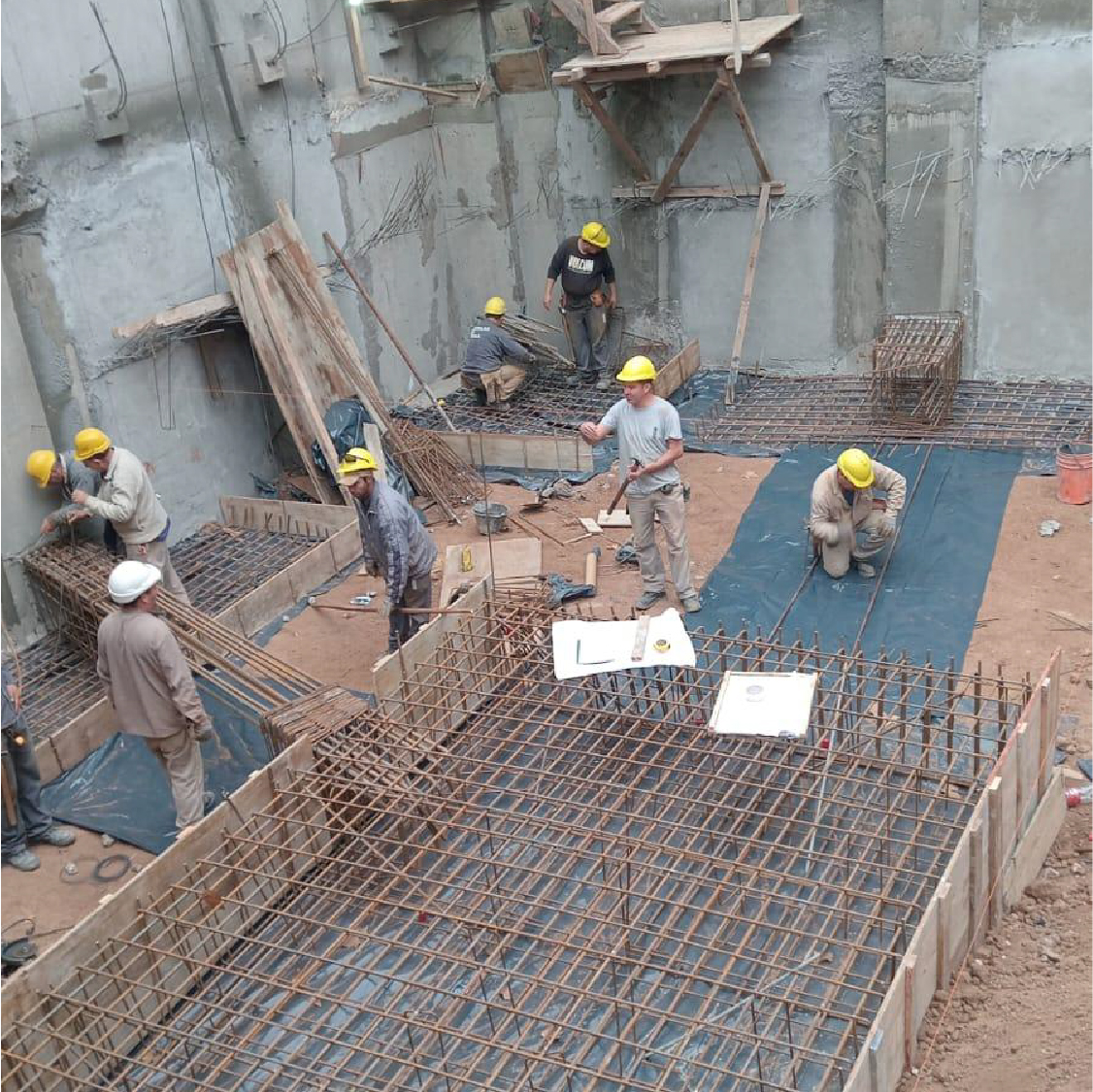

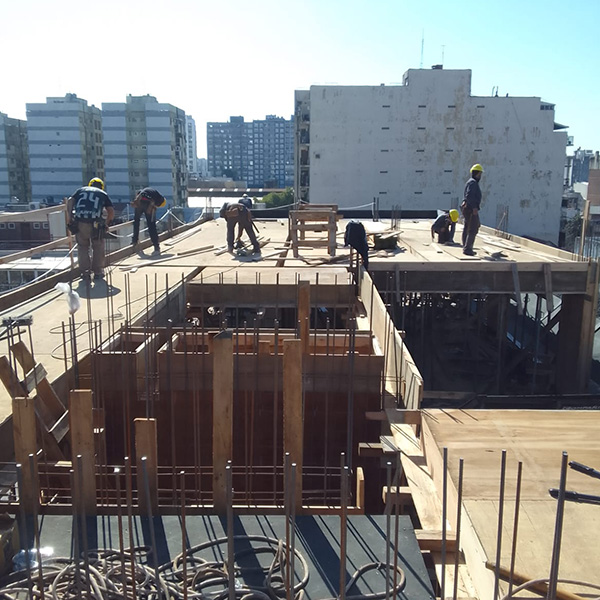

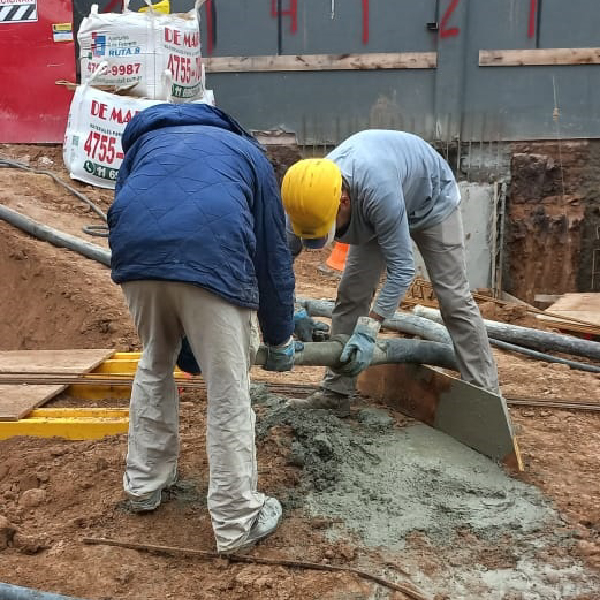

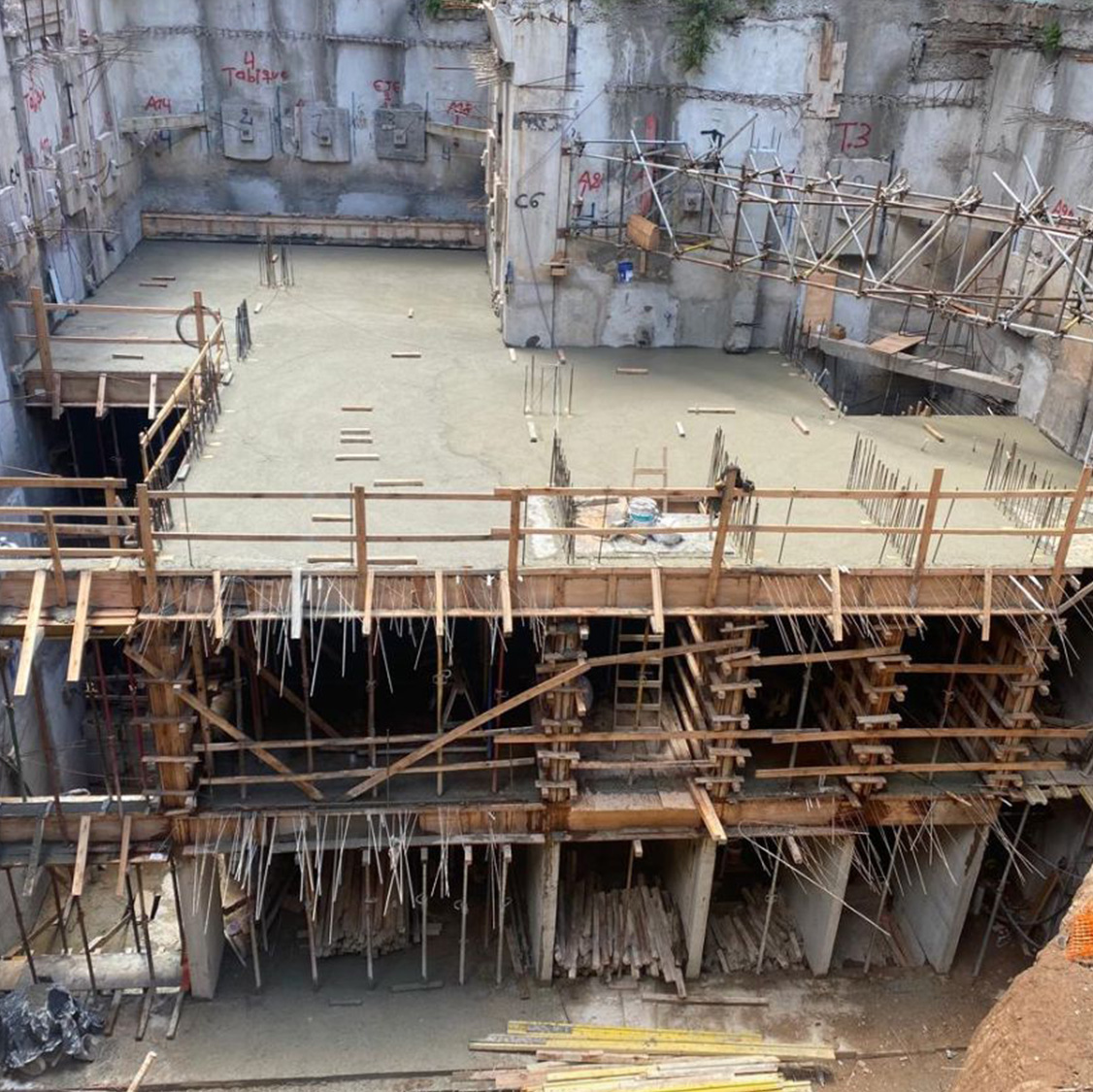

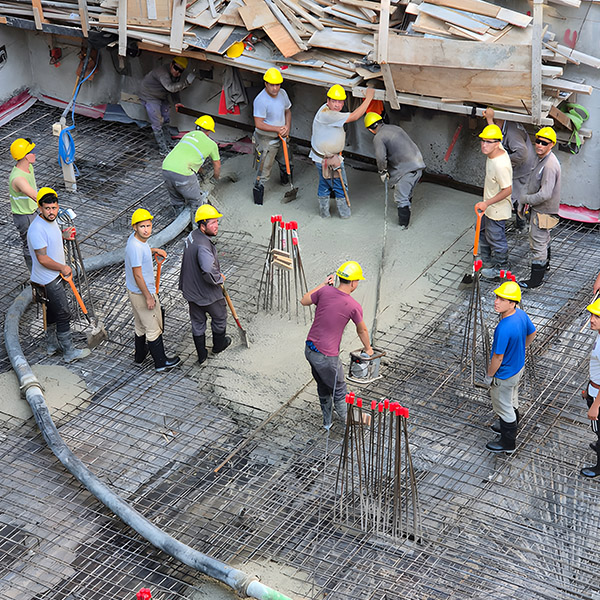

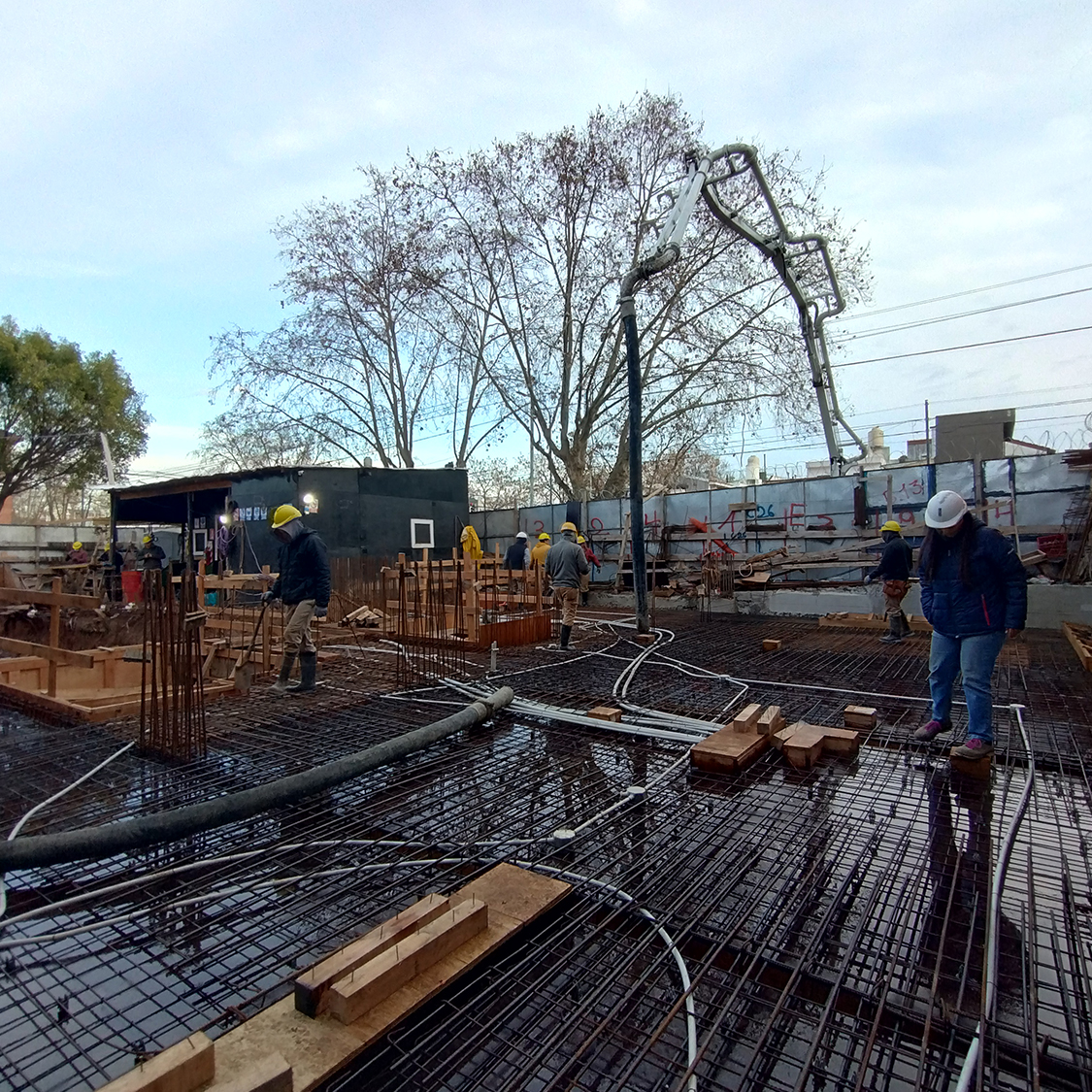

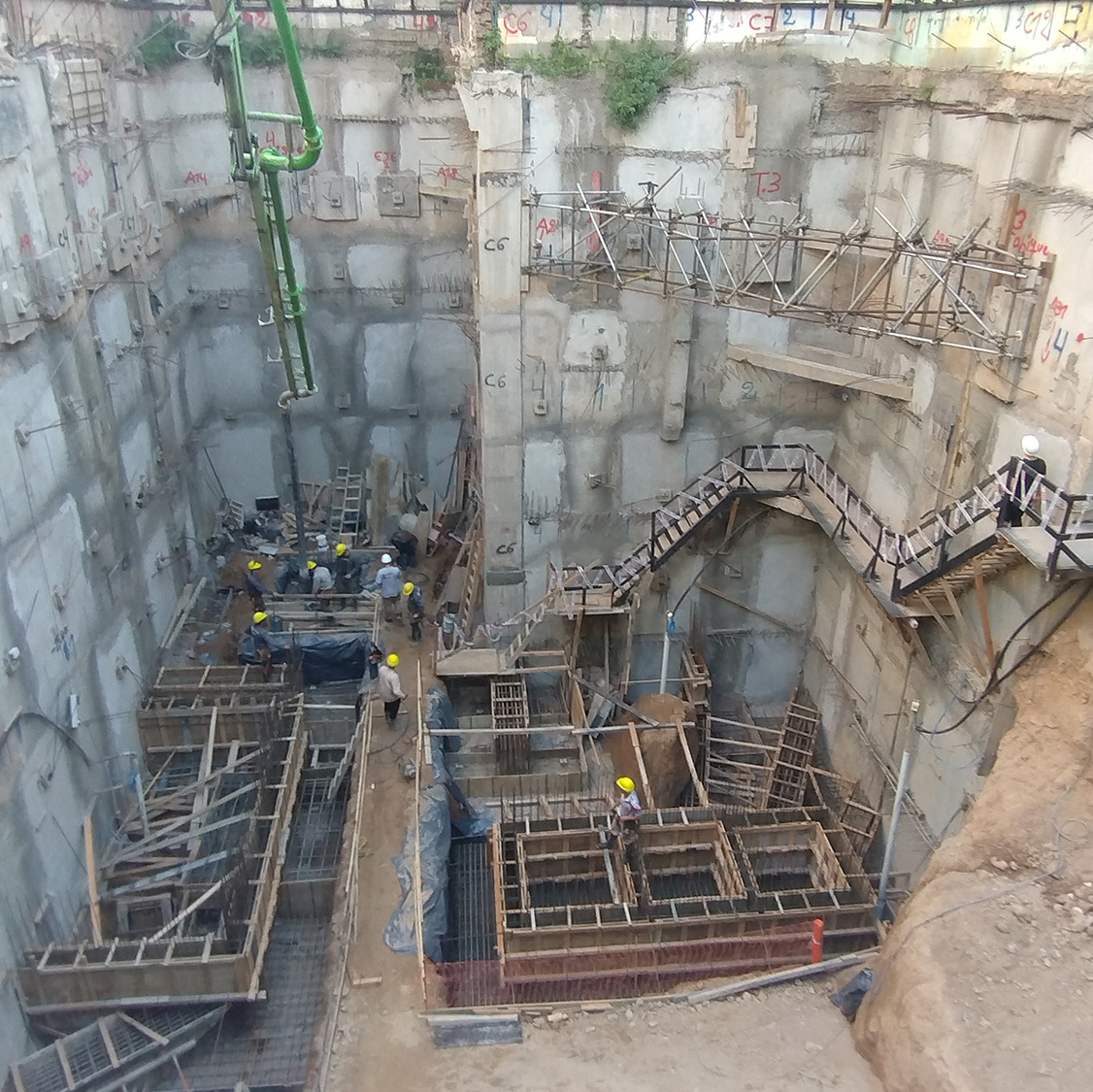

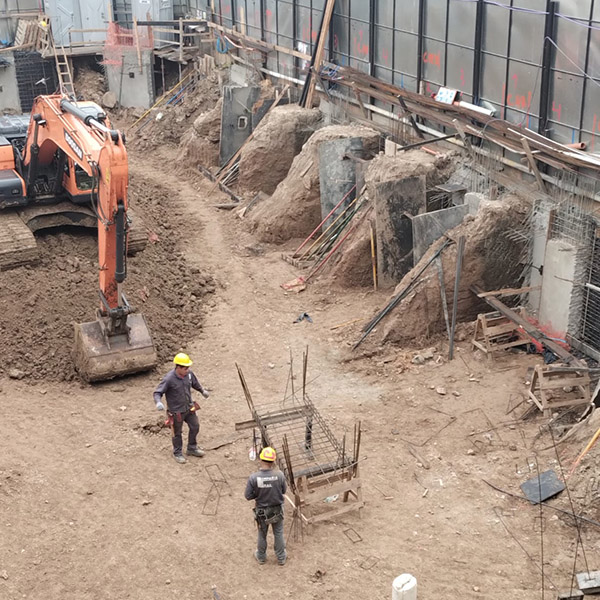

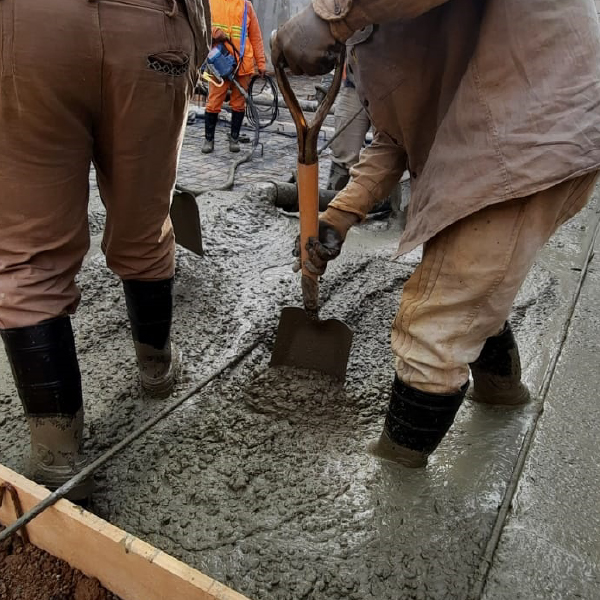

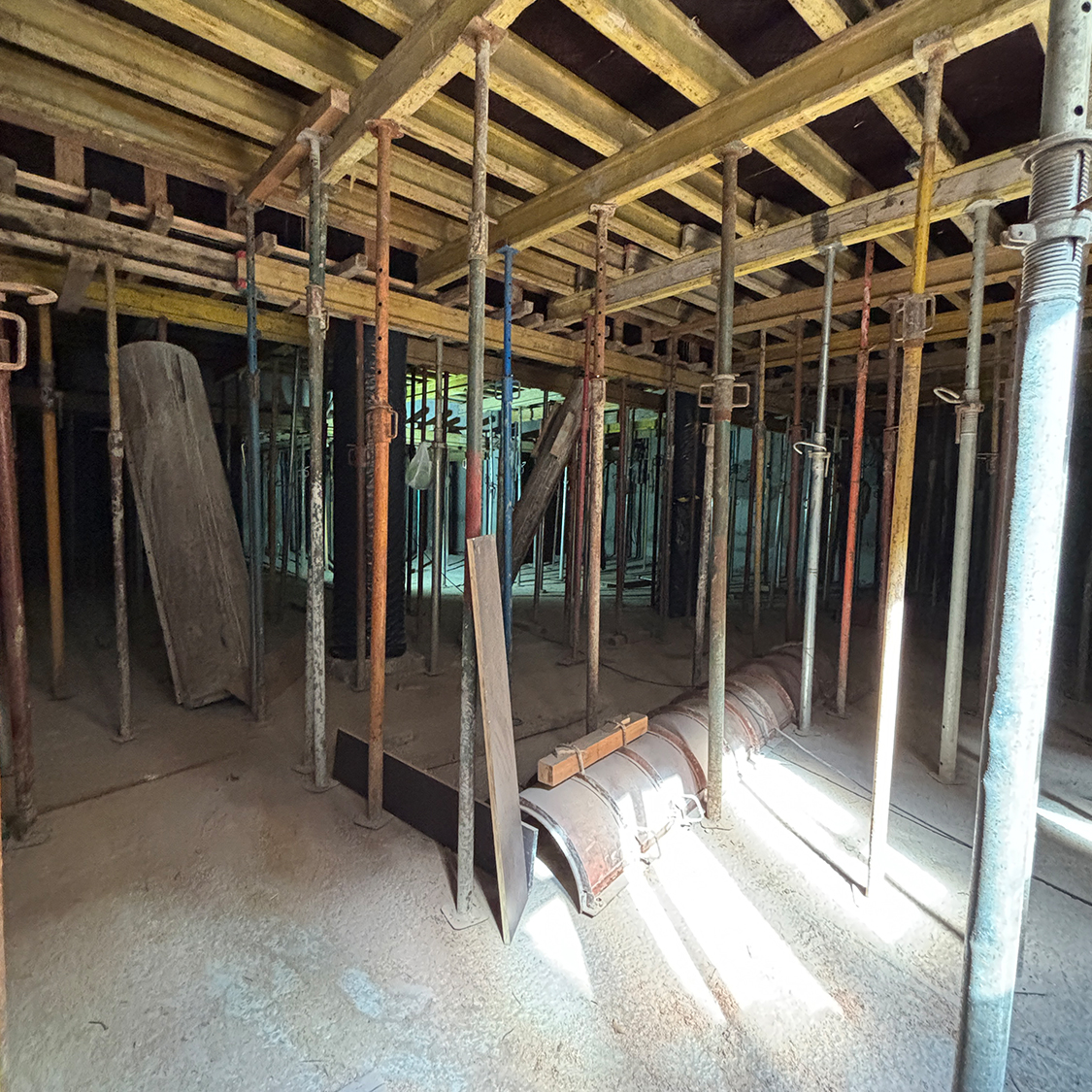

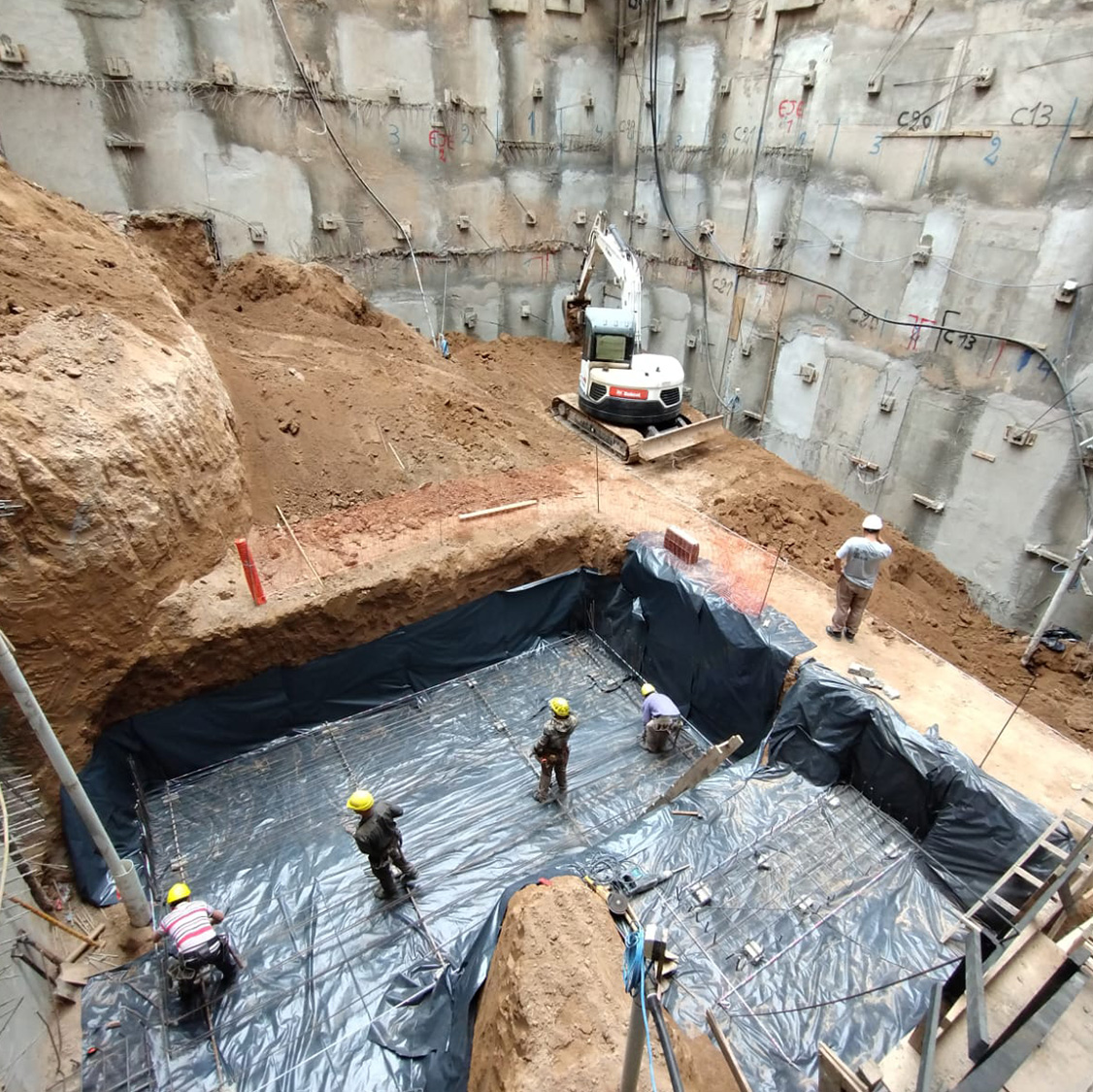

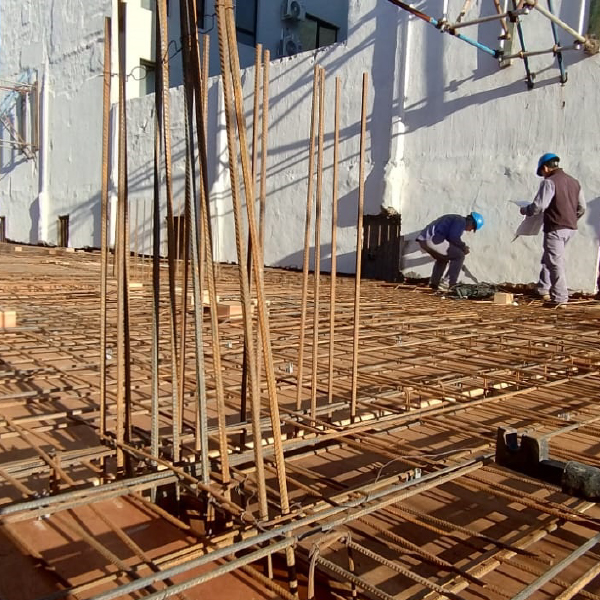

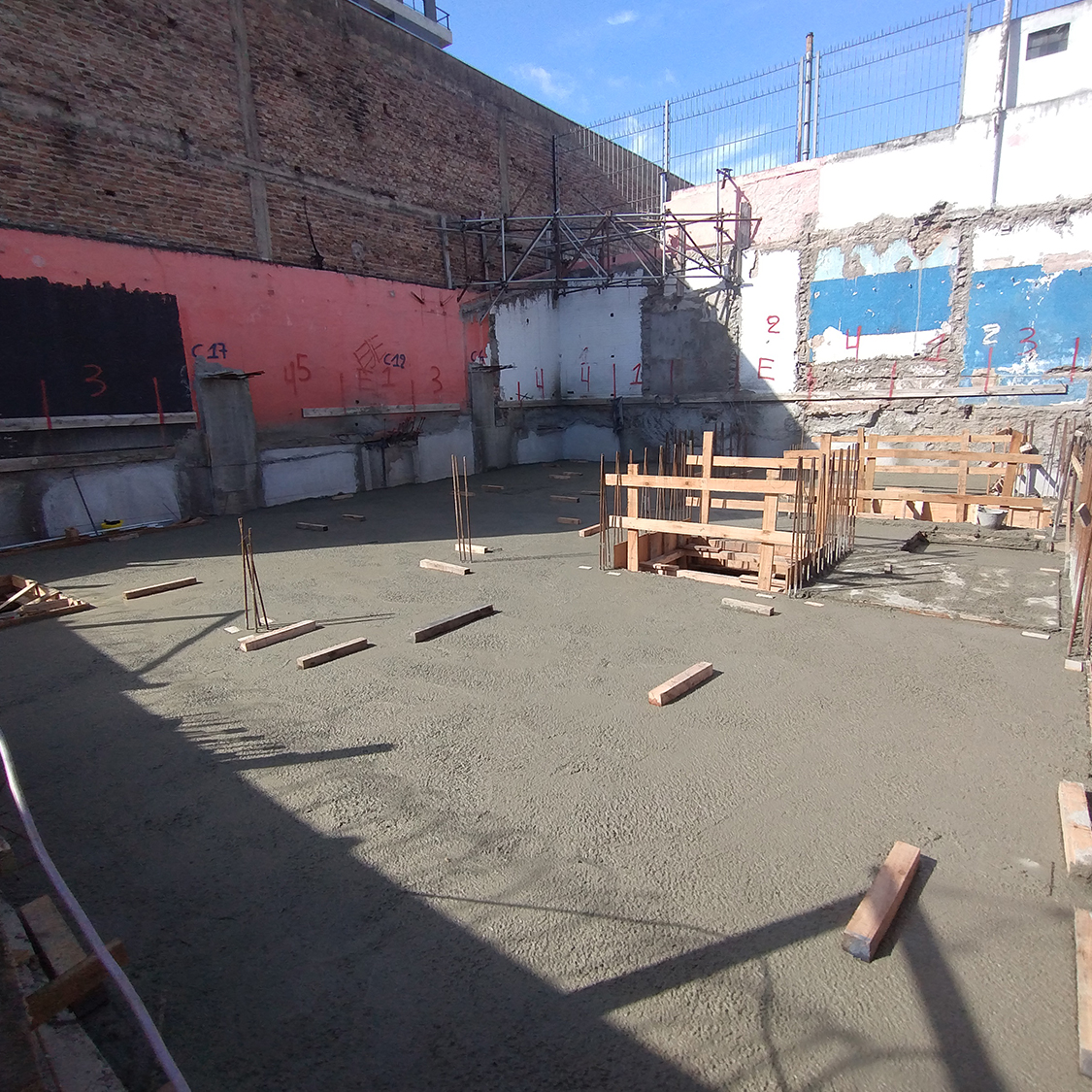

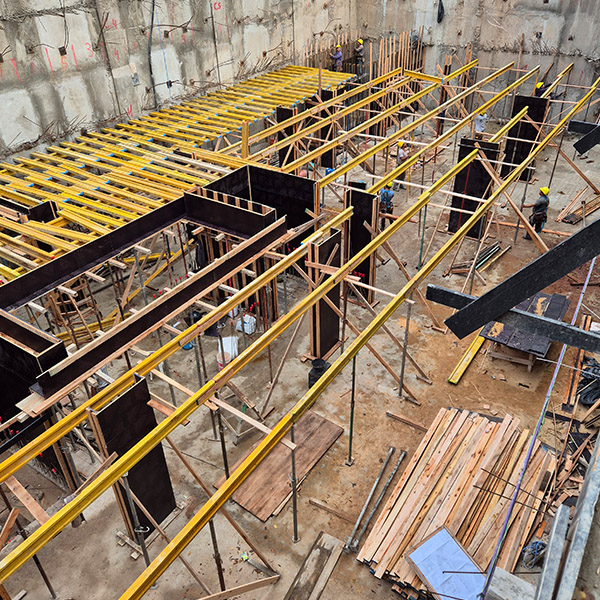

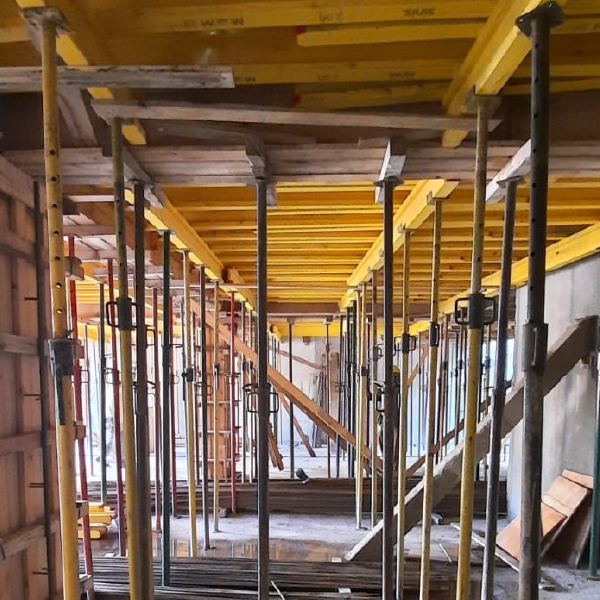

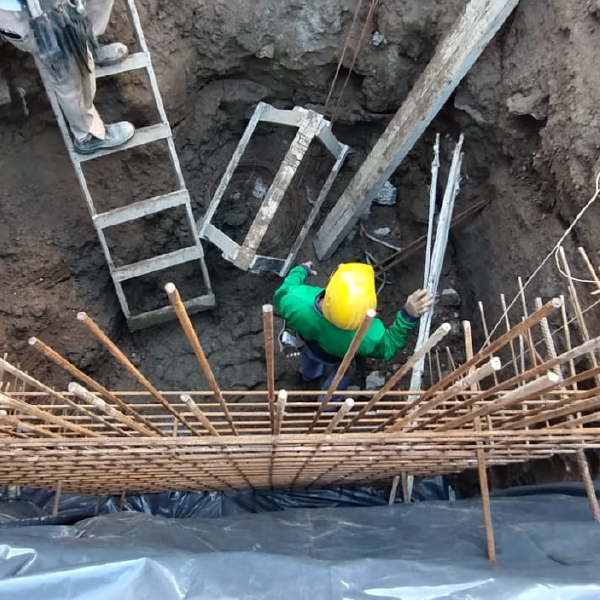

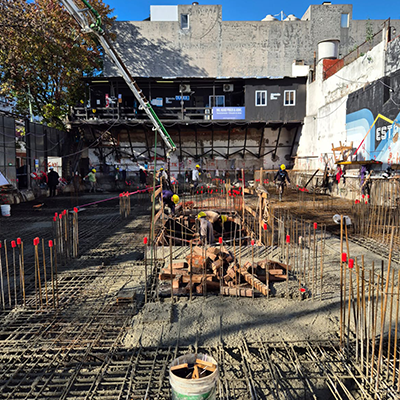

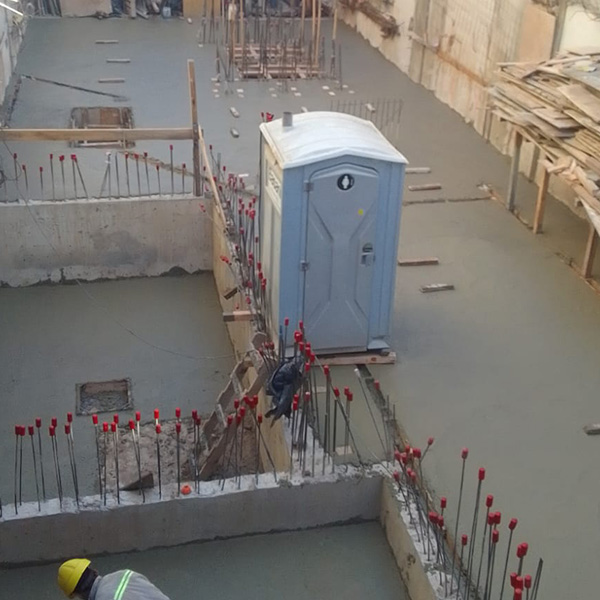

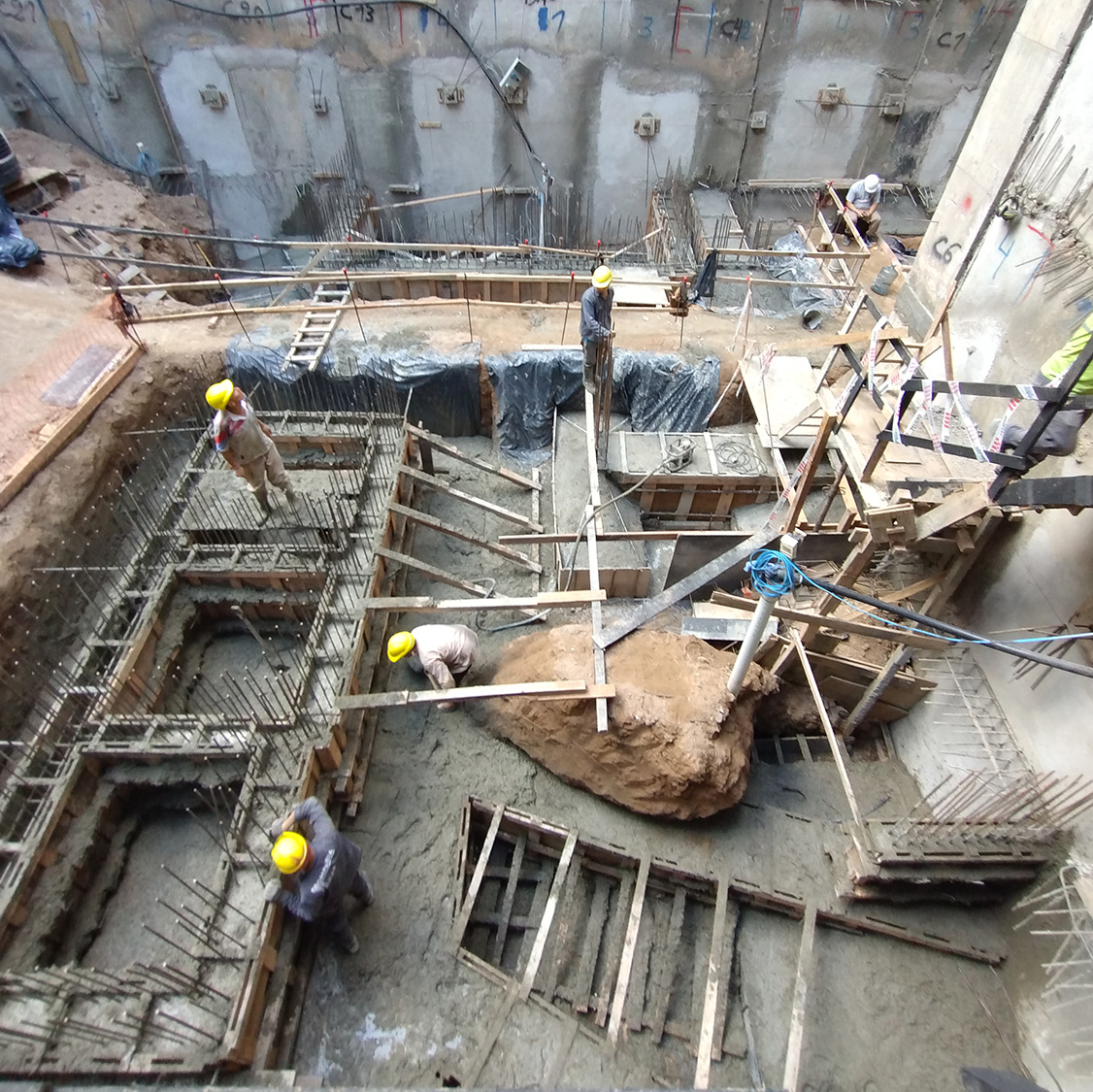

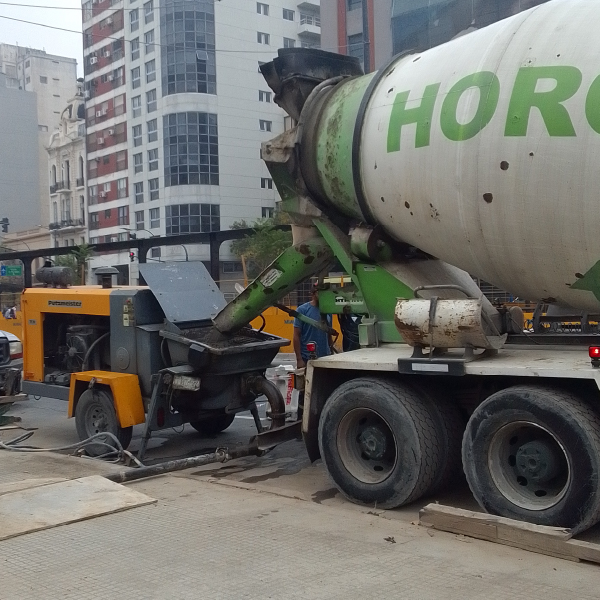

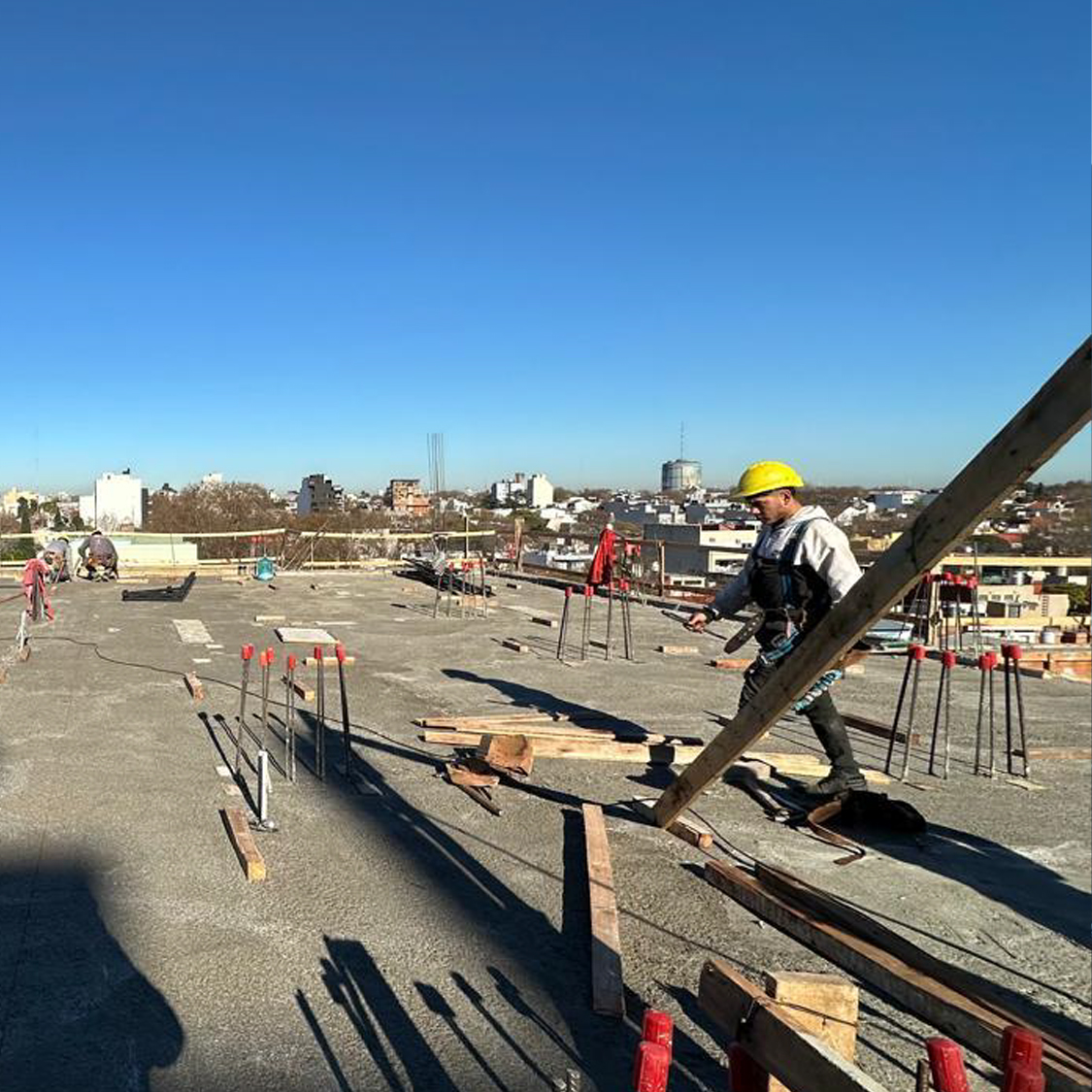

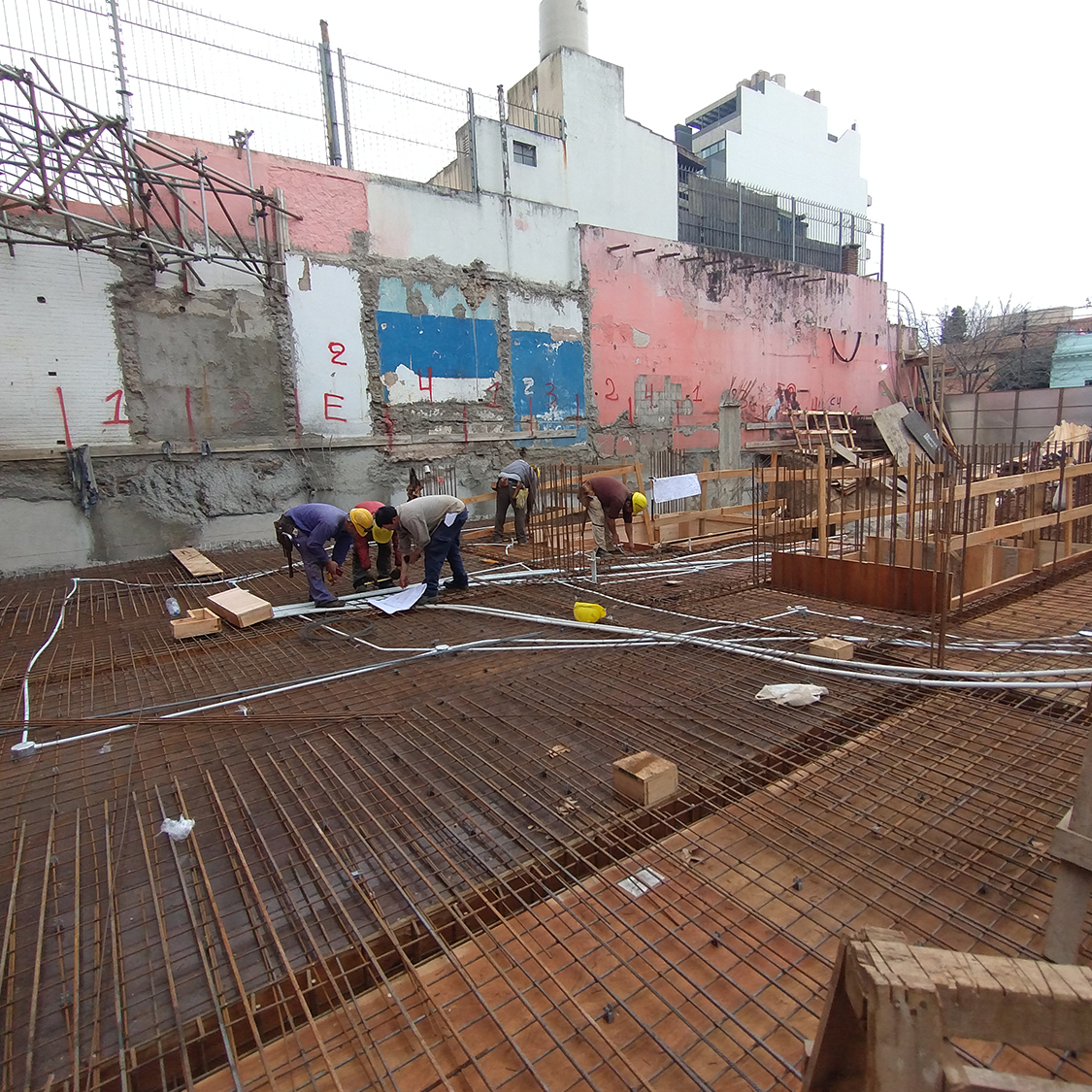

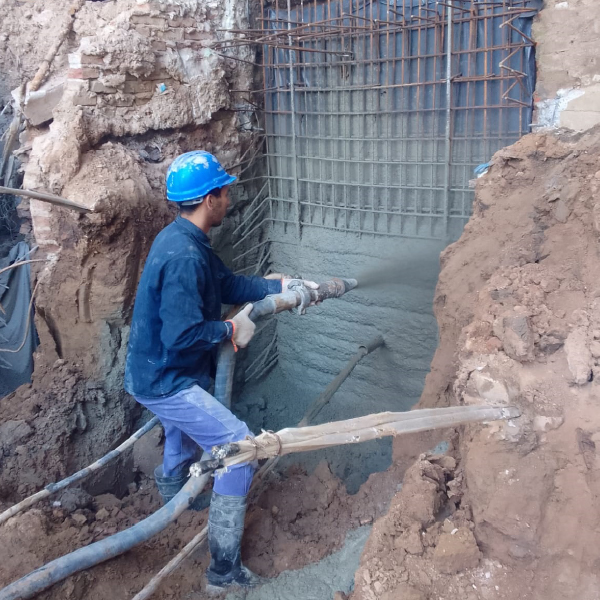

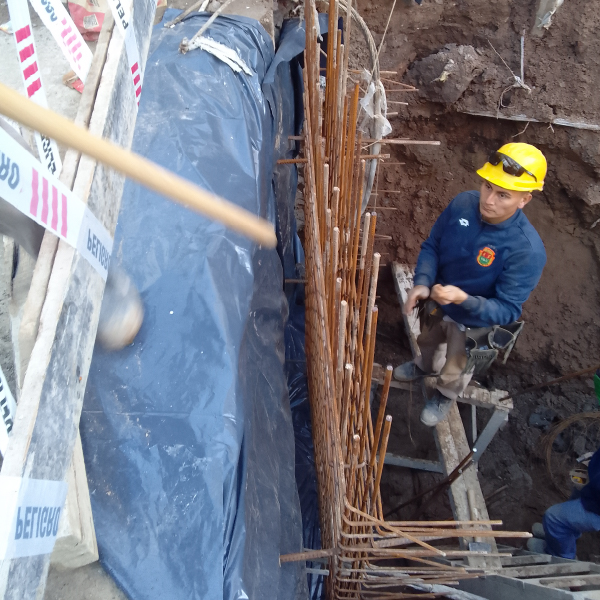

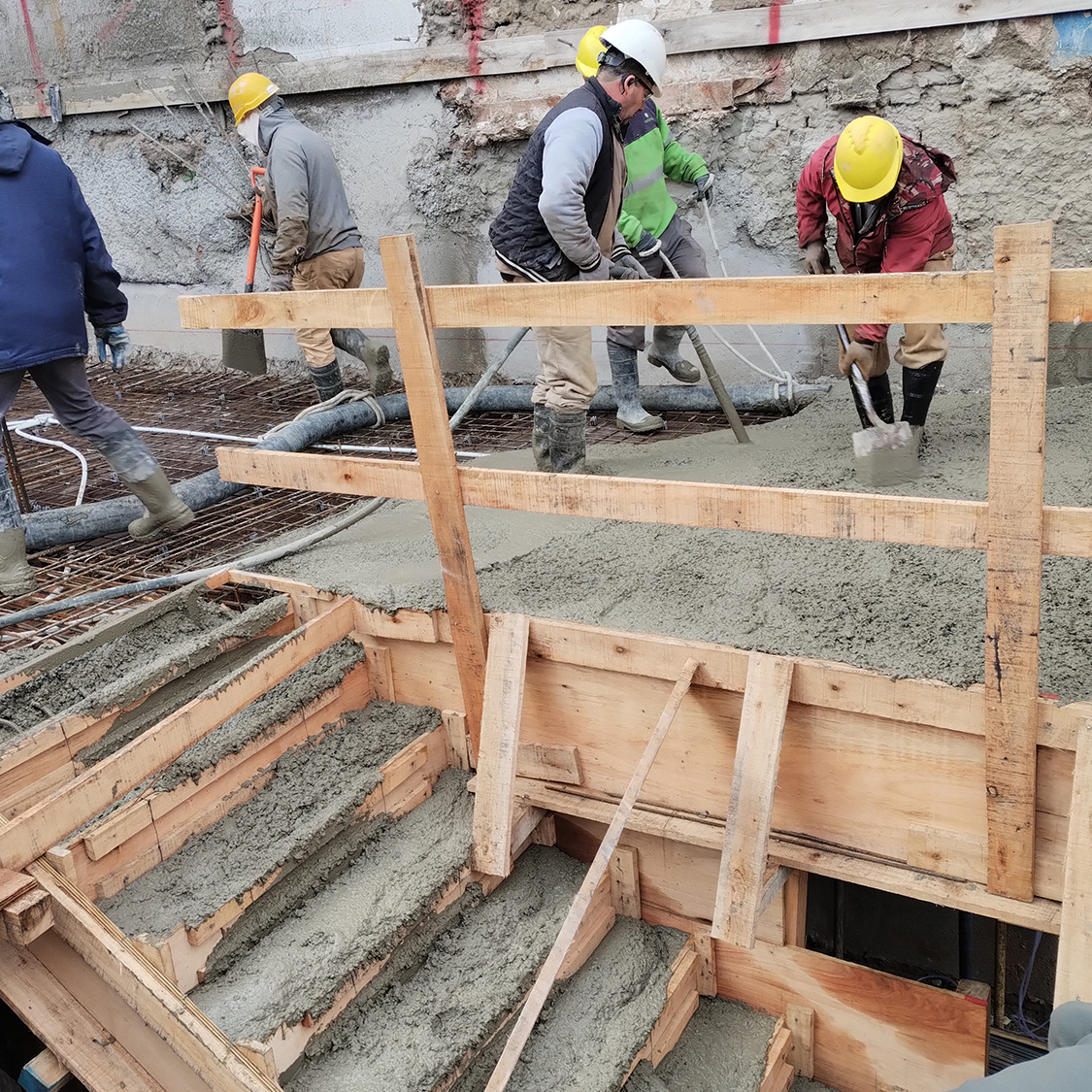

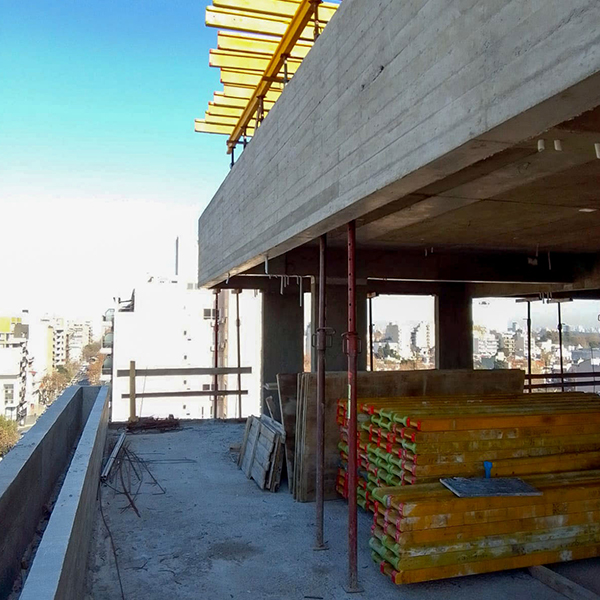

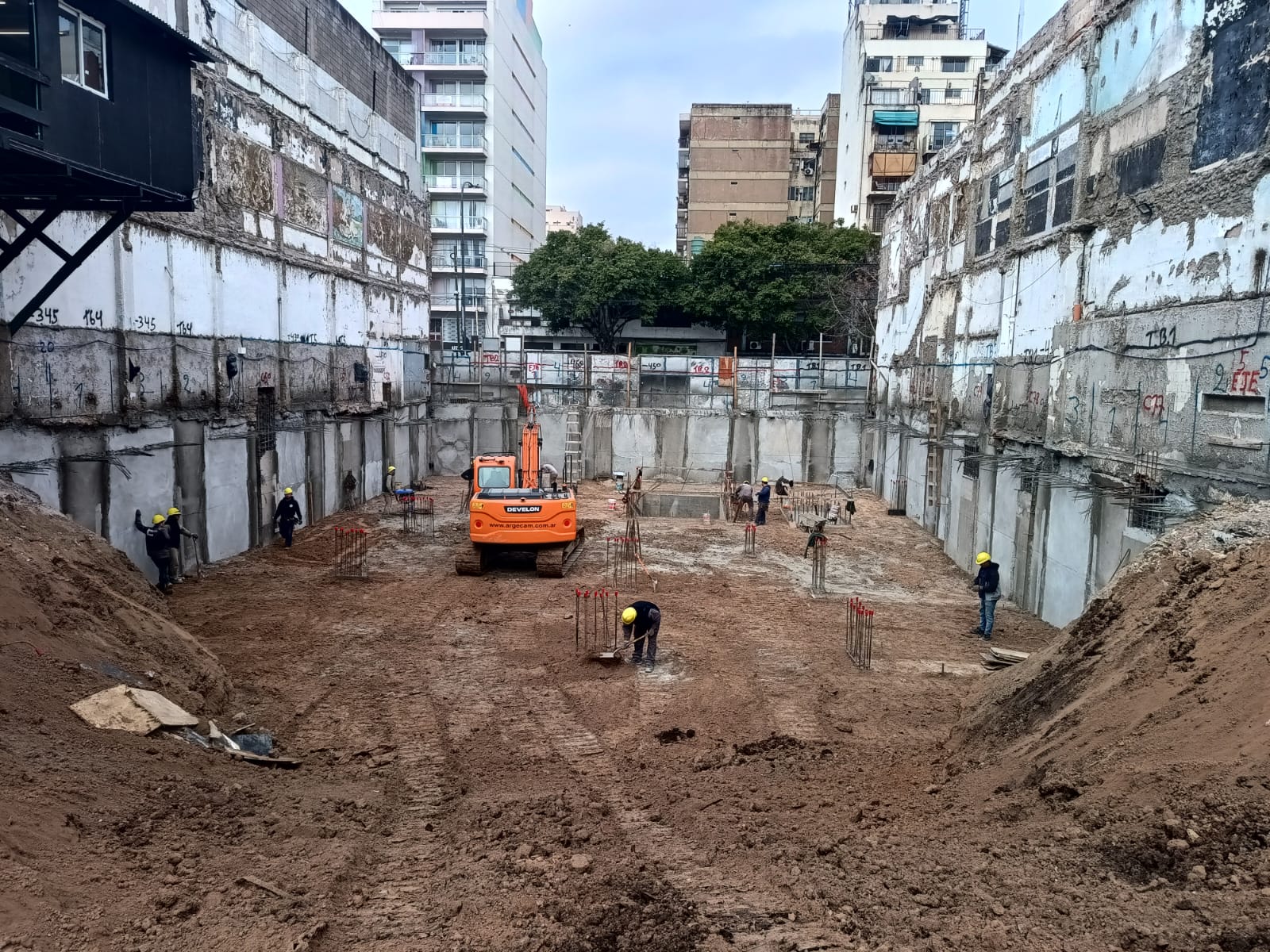

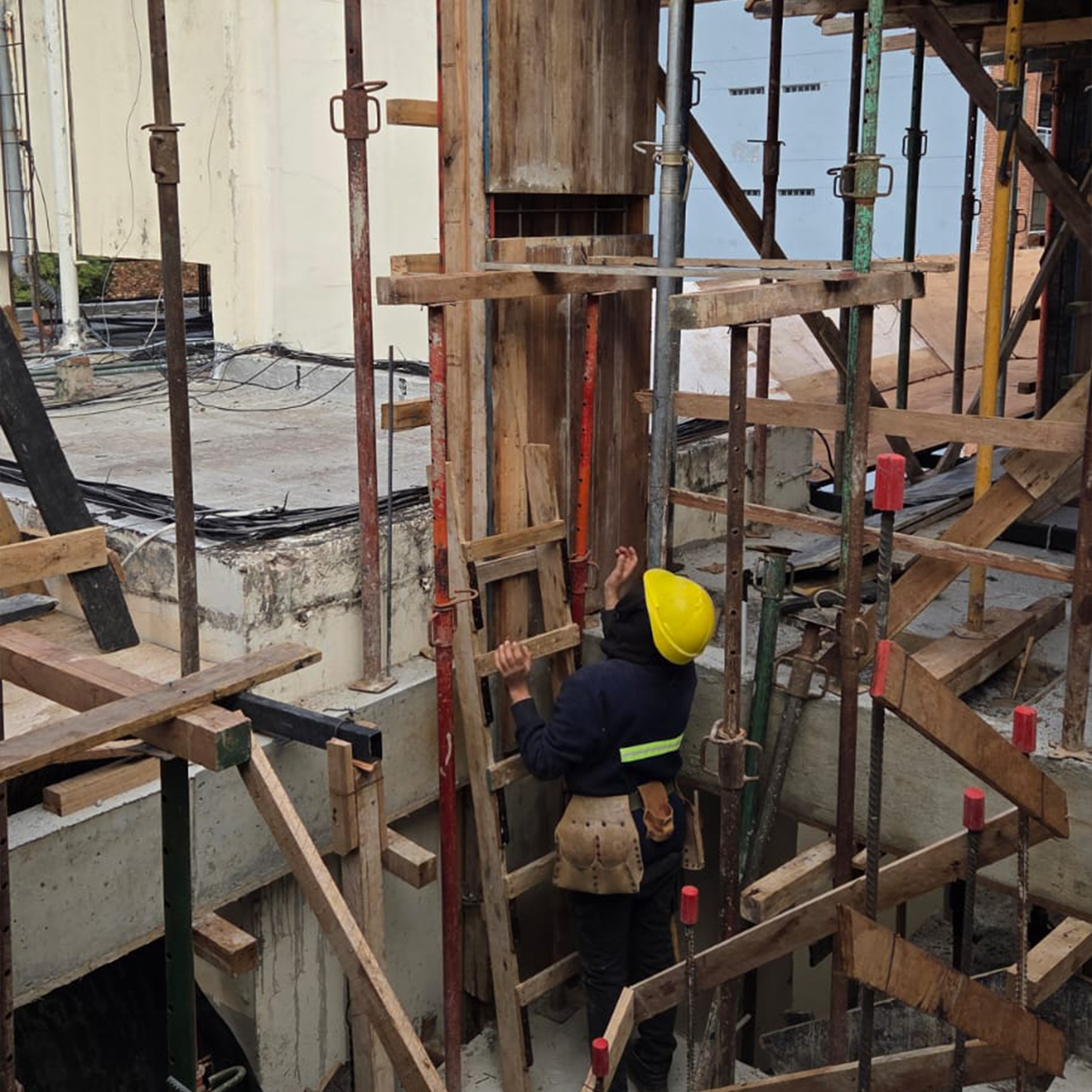

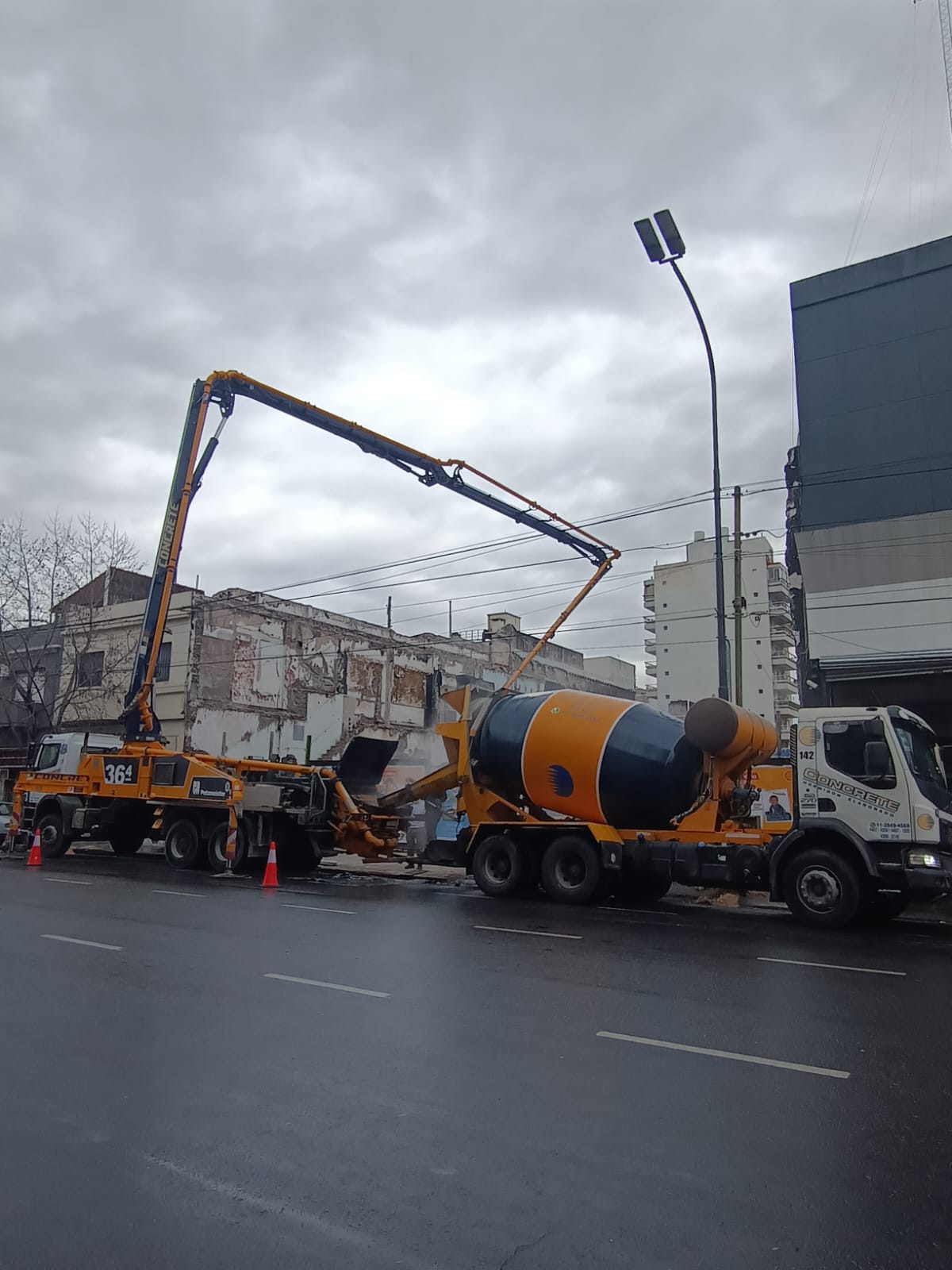

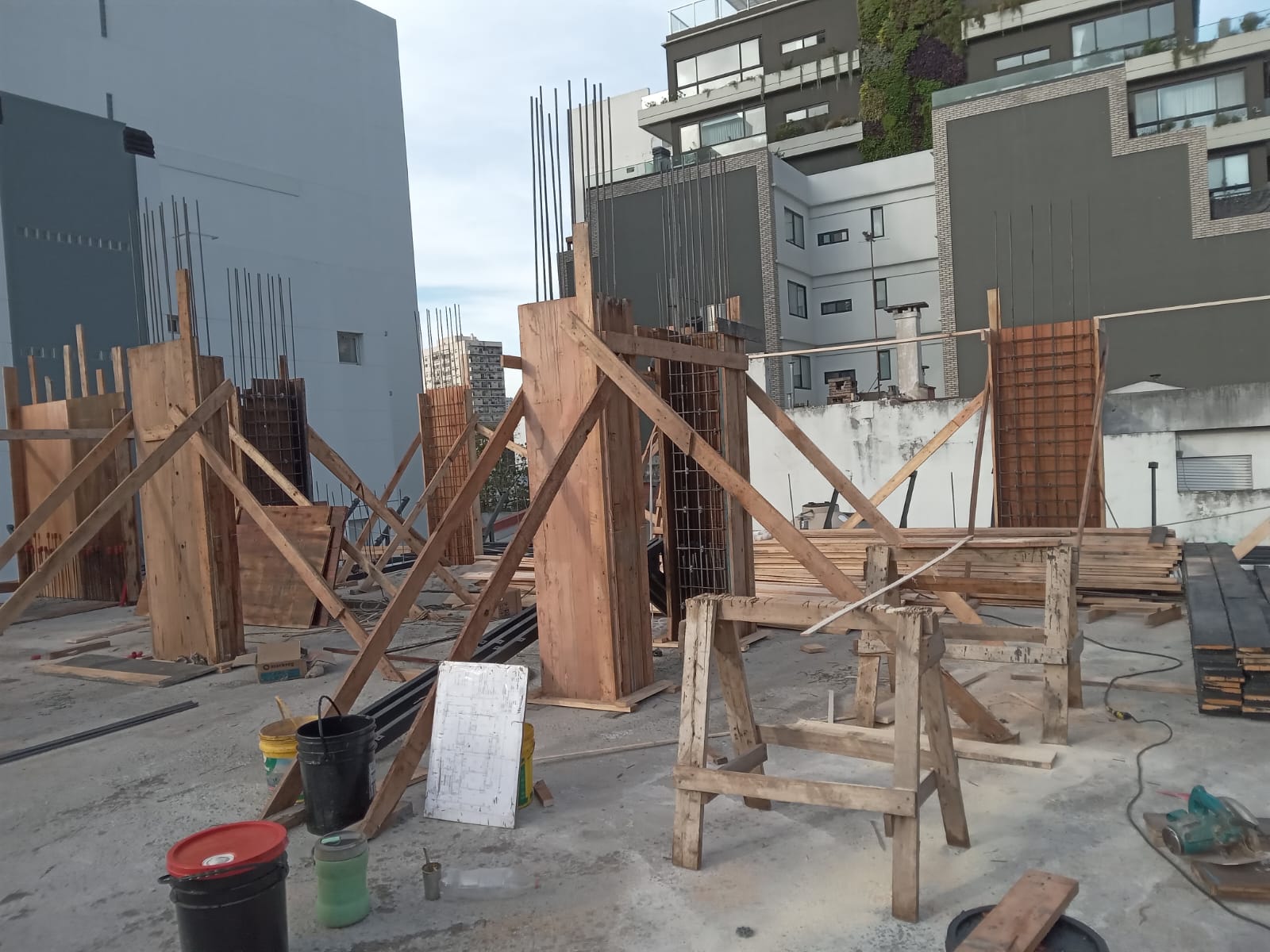

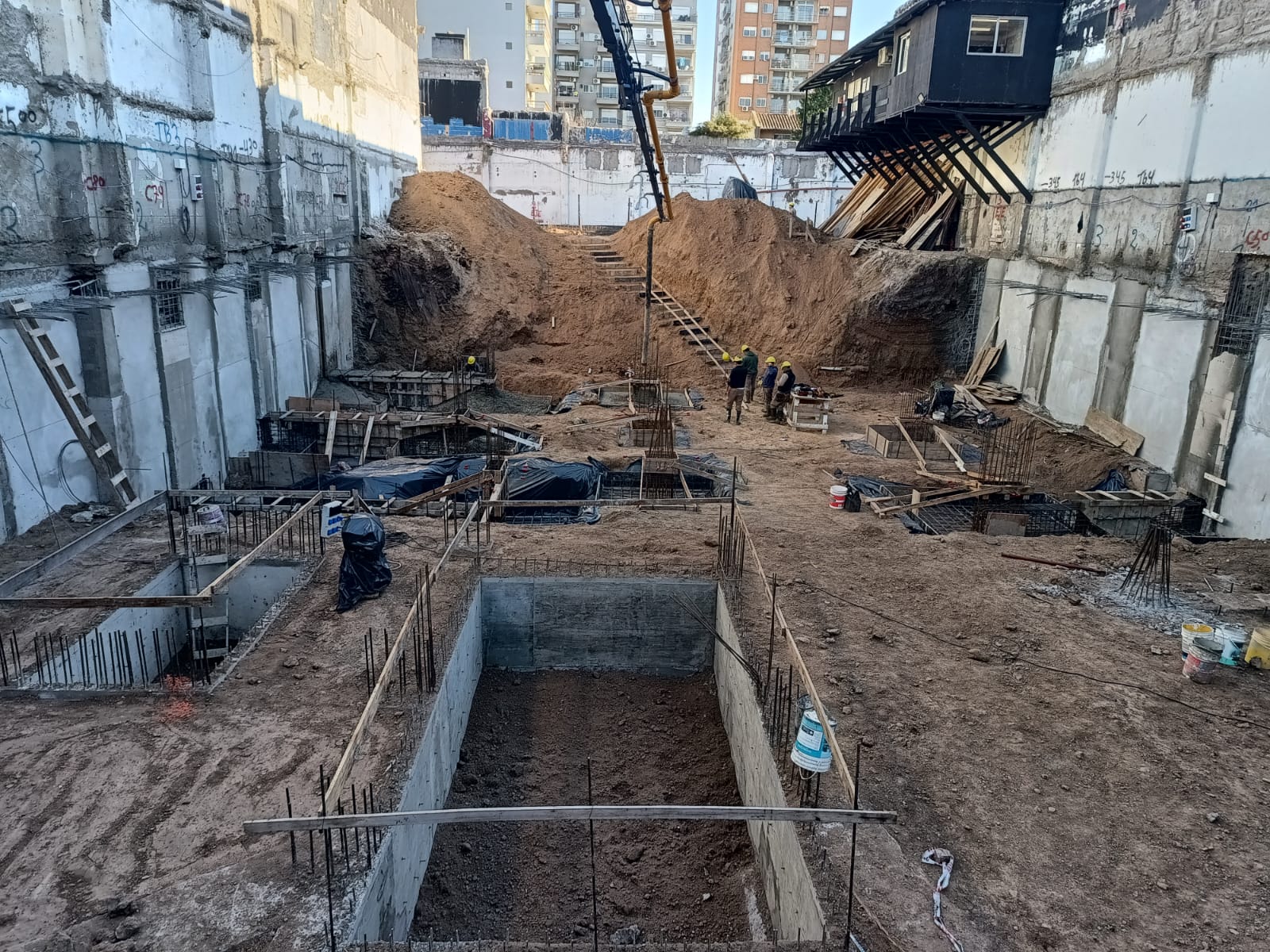

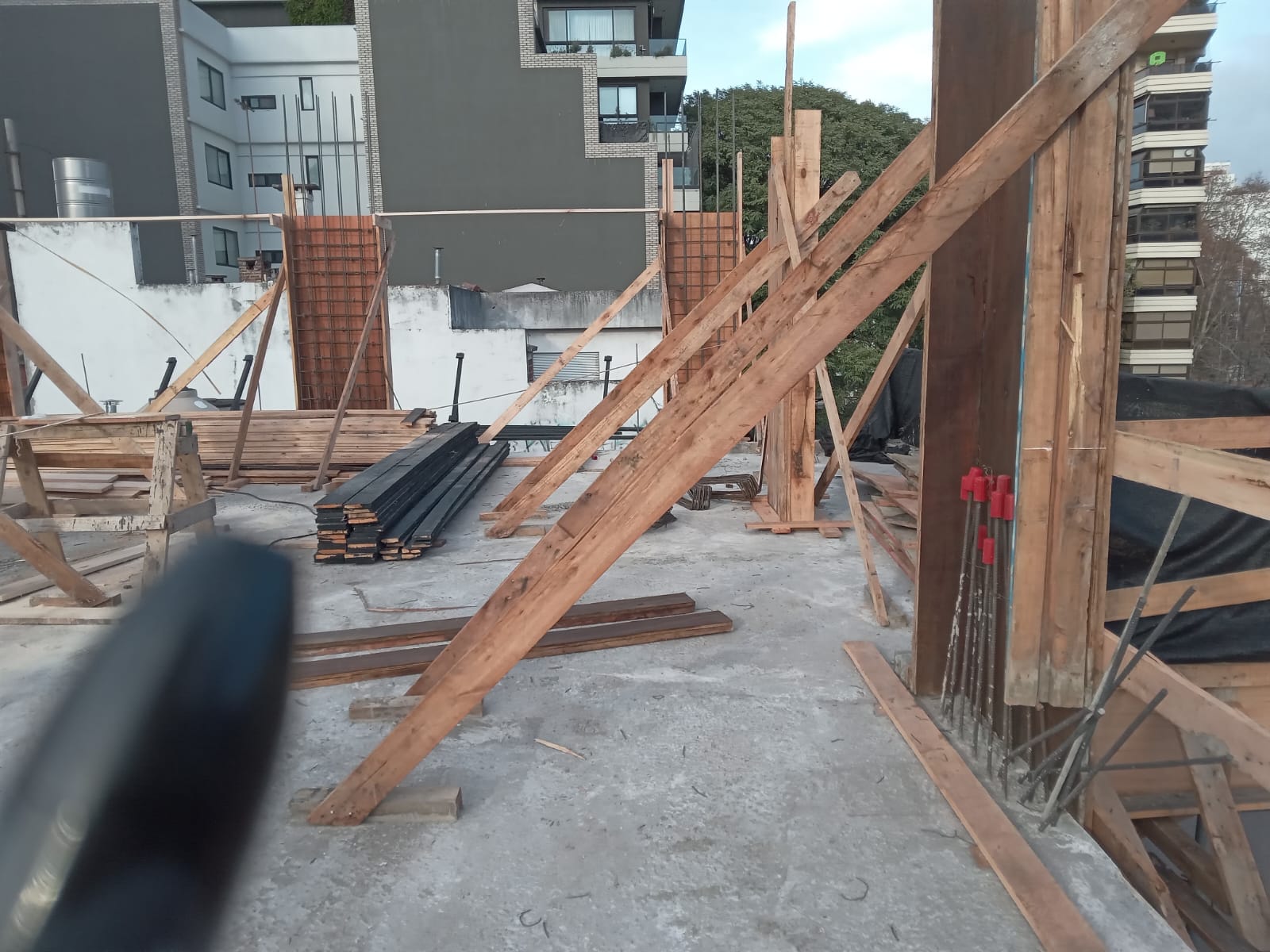

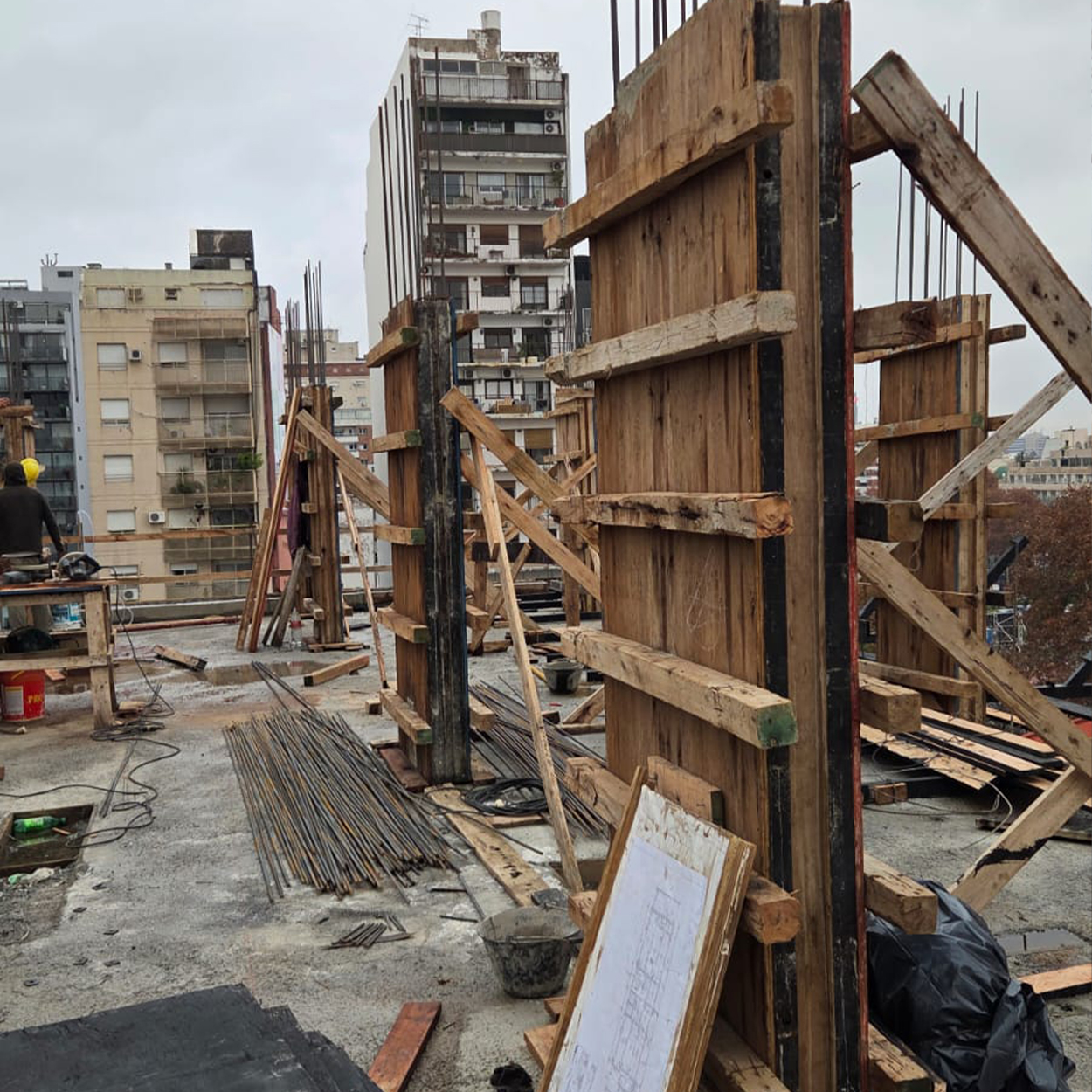

Realizamos la hormigonada de la losa S/2 piso e iniciamos las tareas de levantamiento de columnas y armados de encofrados para la losa S/3 piso.

A REALIZAR

Para mediados del mes de octubre programamos la llenada de hormigón de la losa S/3 piso y continuaremos con el armado de la estructura de s/4° piso y azotea.

ZAPATA 107

PALERMO

AVANCE DE OBRA | MAYO-JUNIO 2026

24,26%

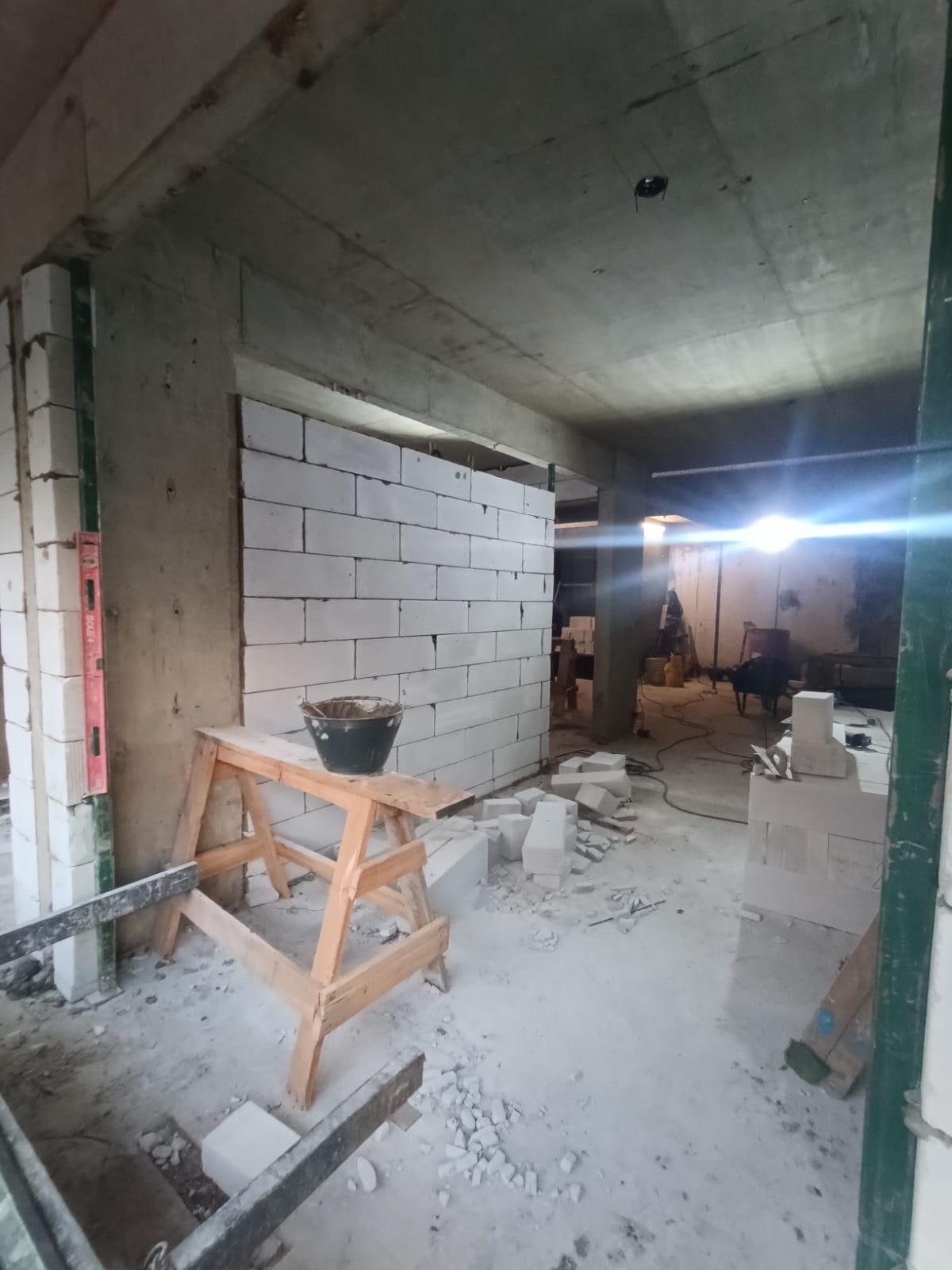

TRABAJOS REALIZADOS

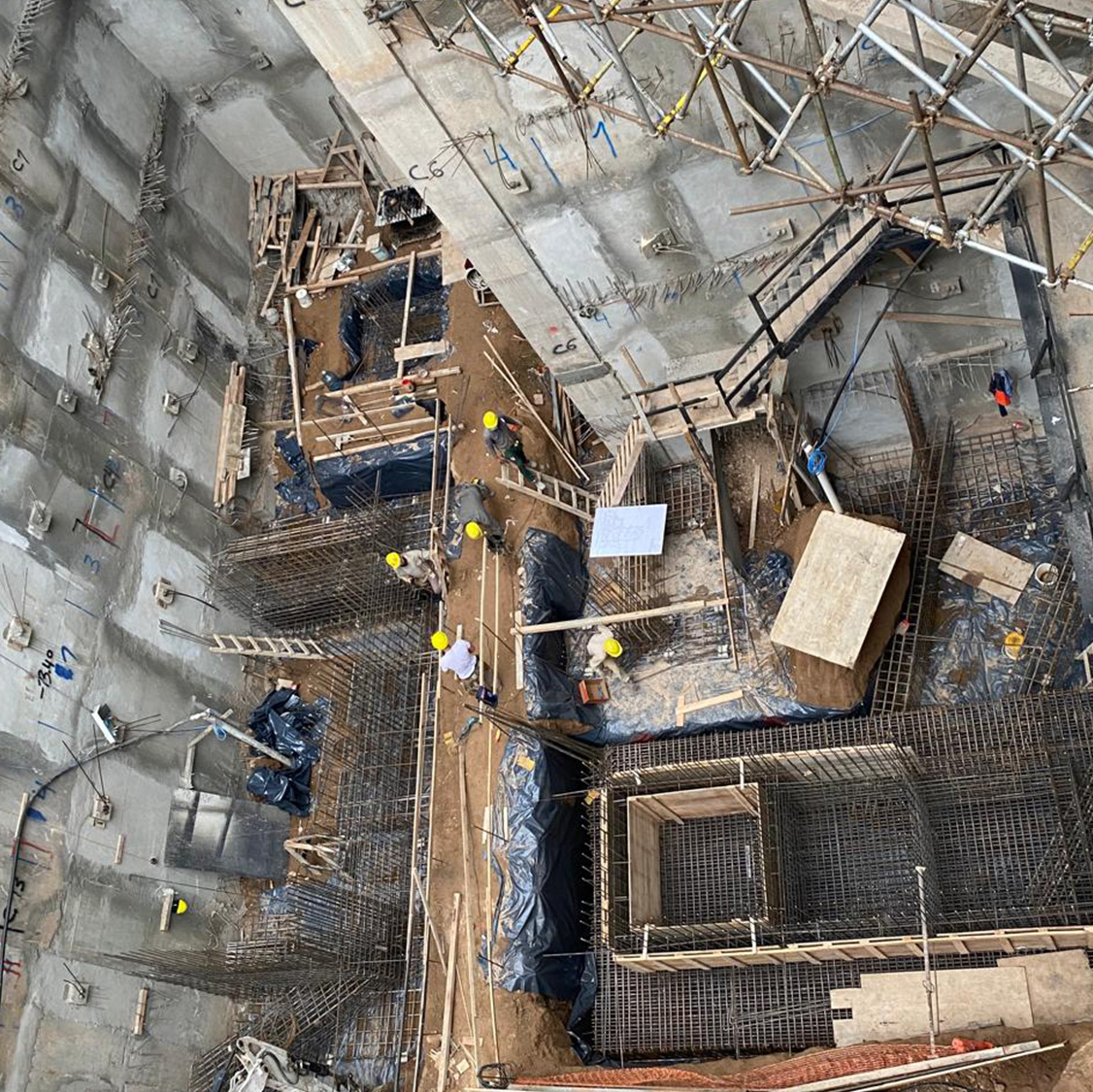

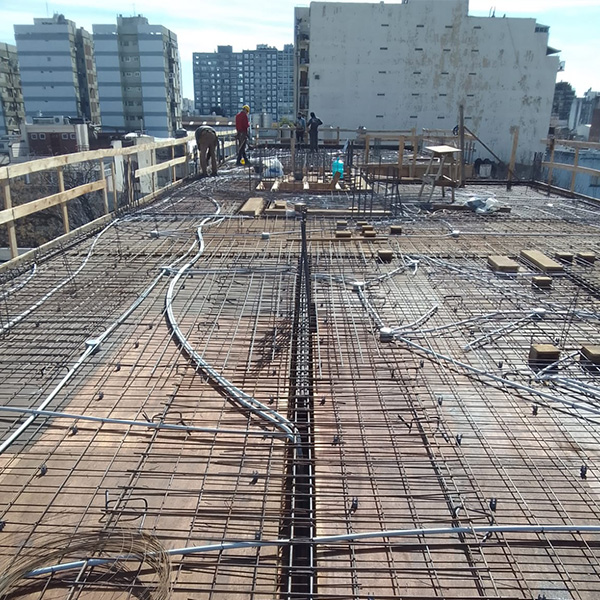

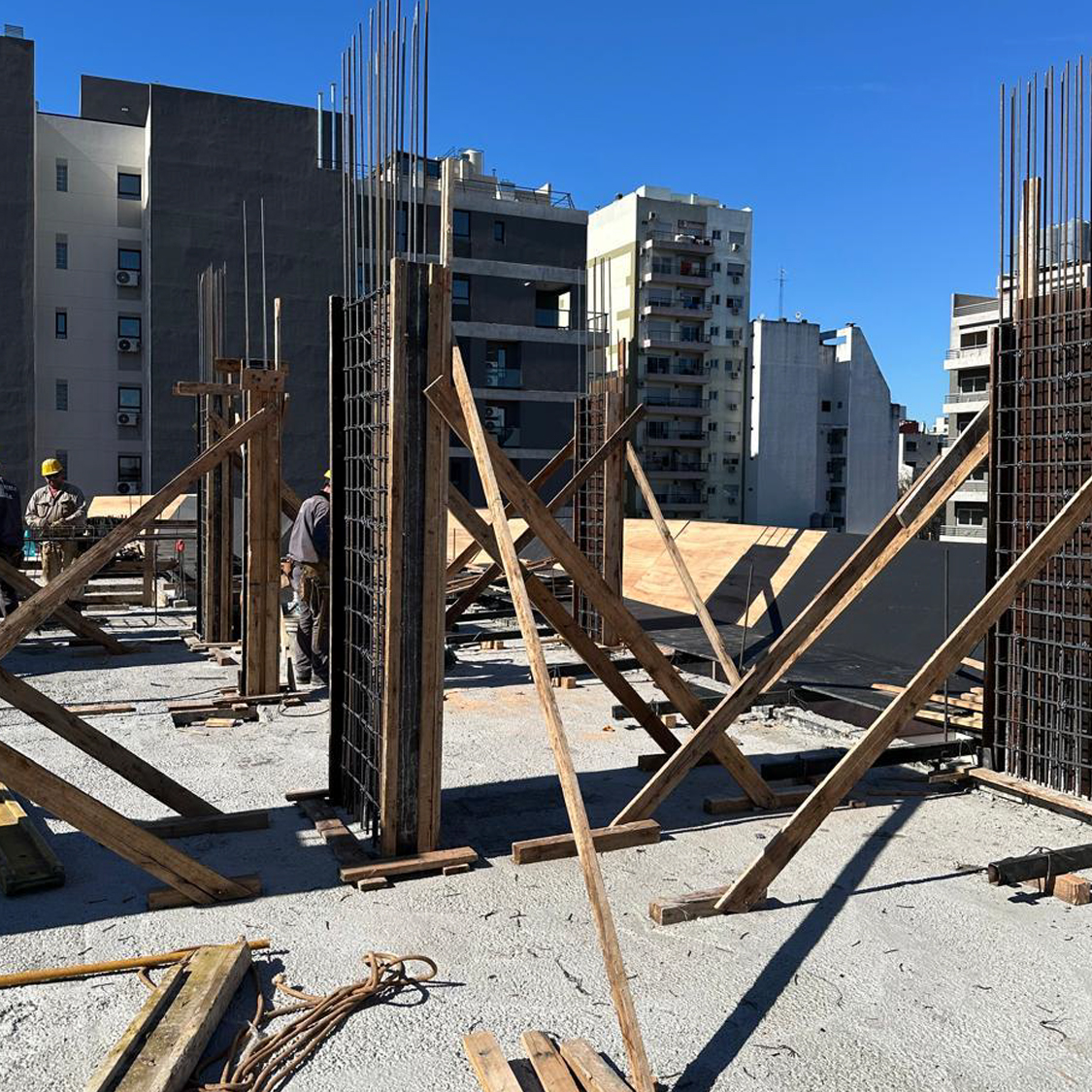

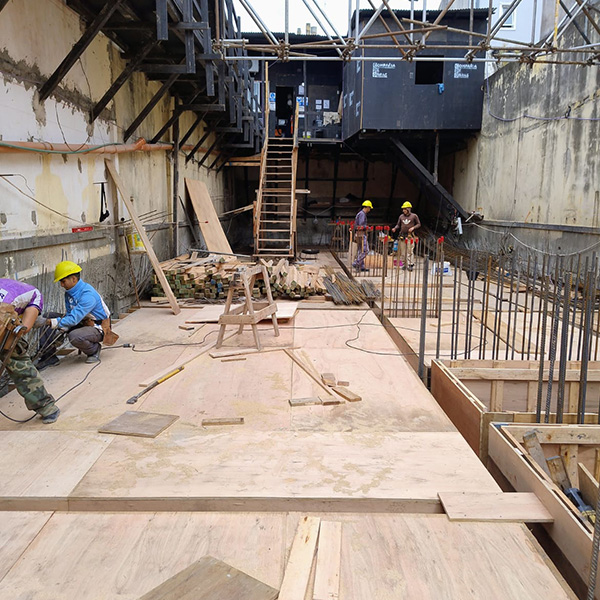

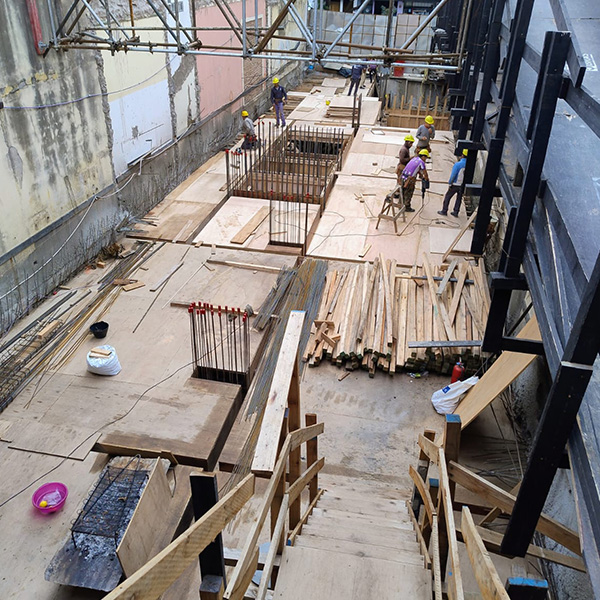

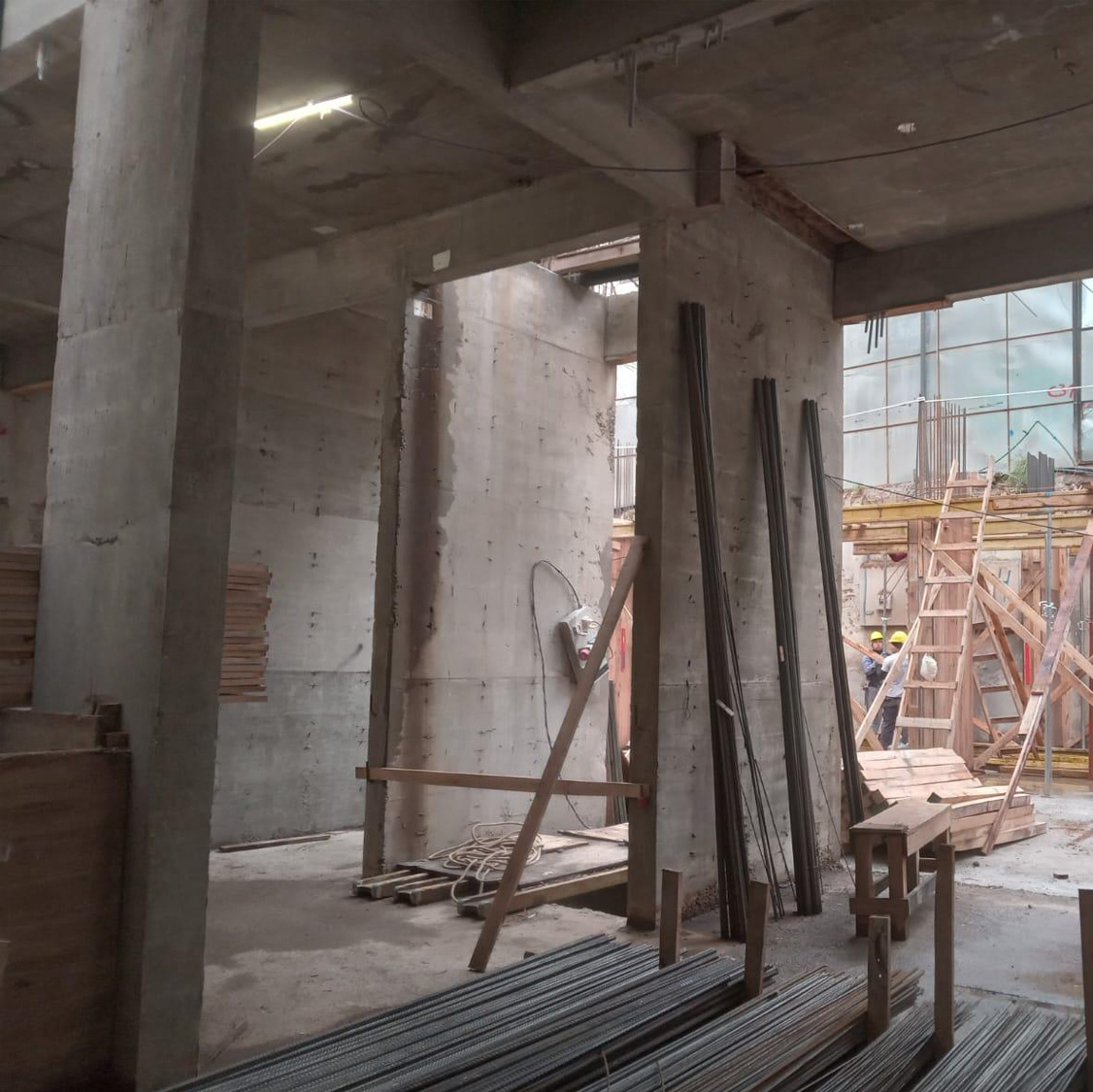

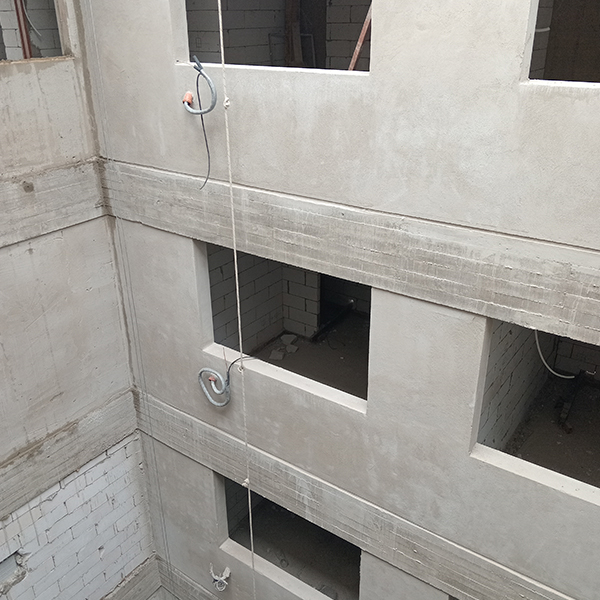

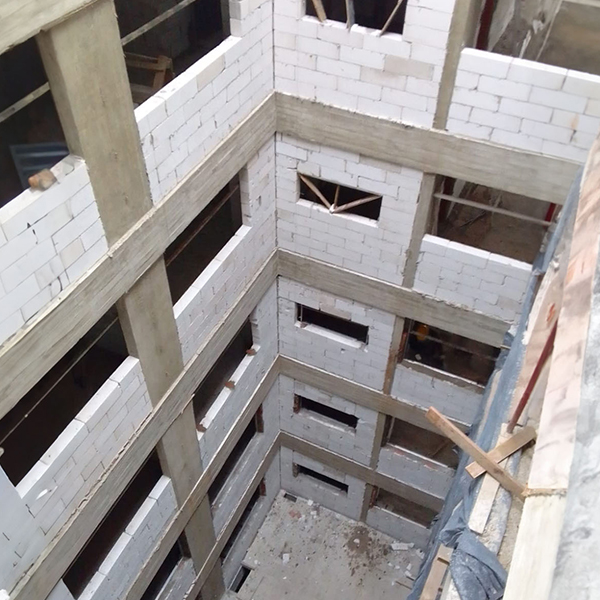

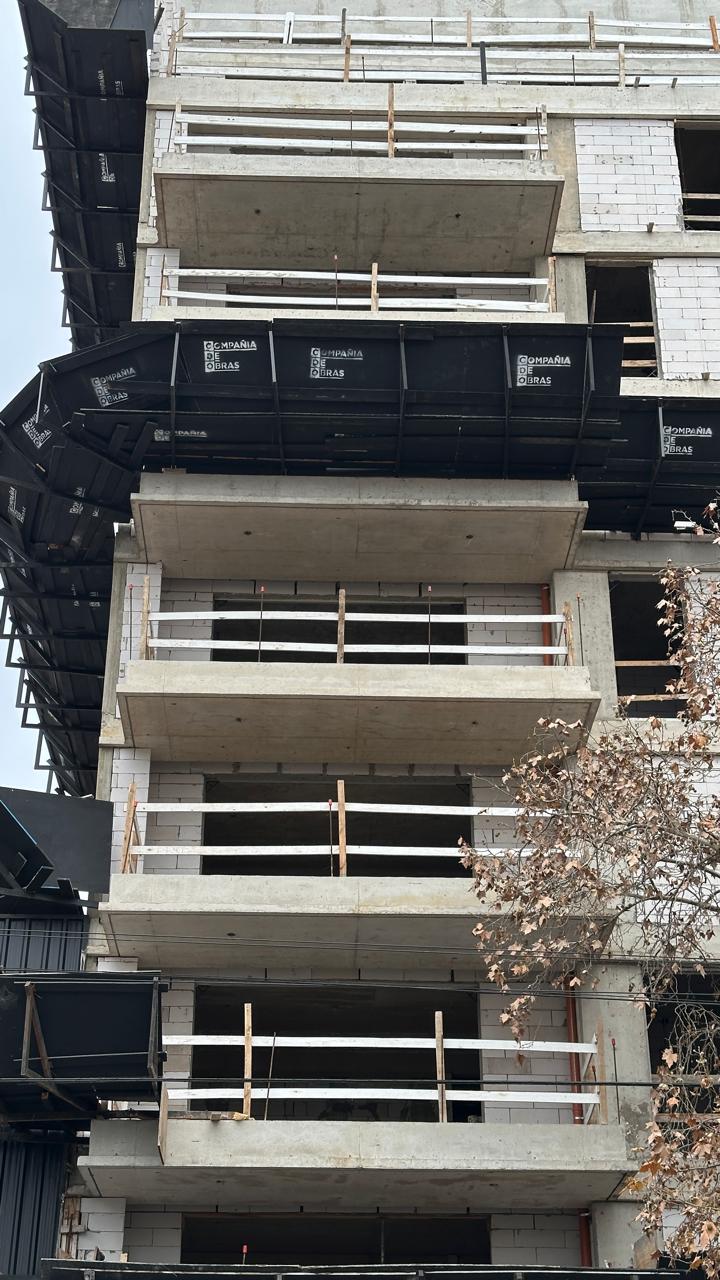

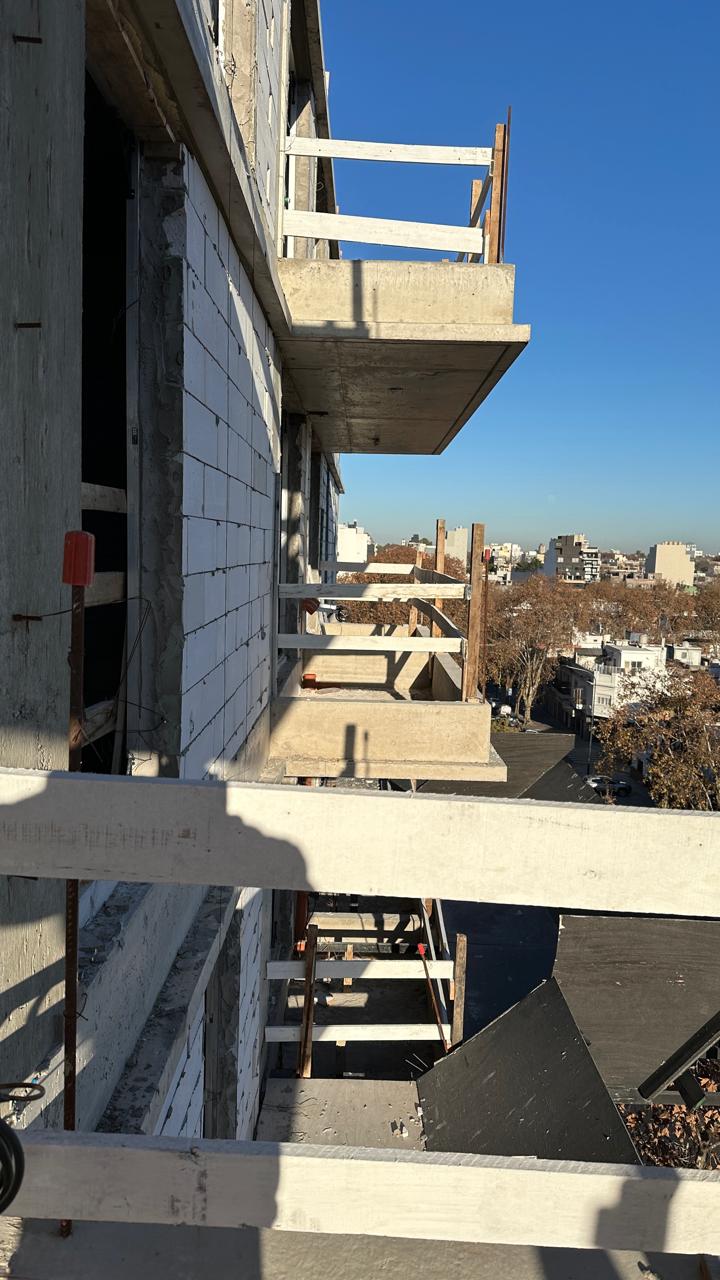

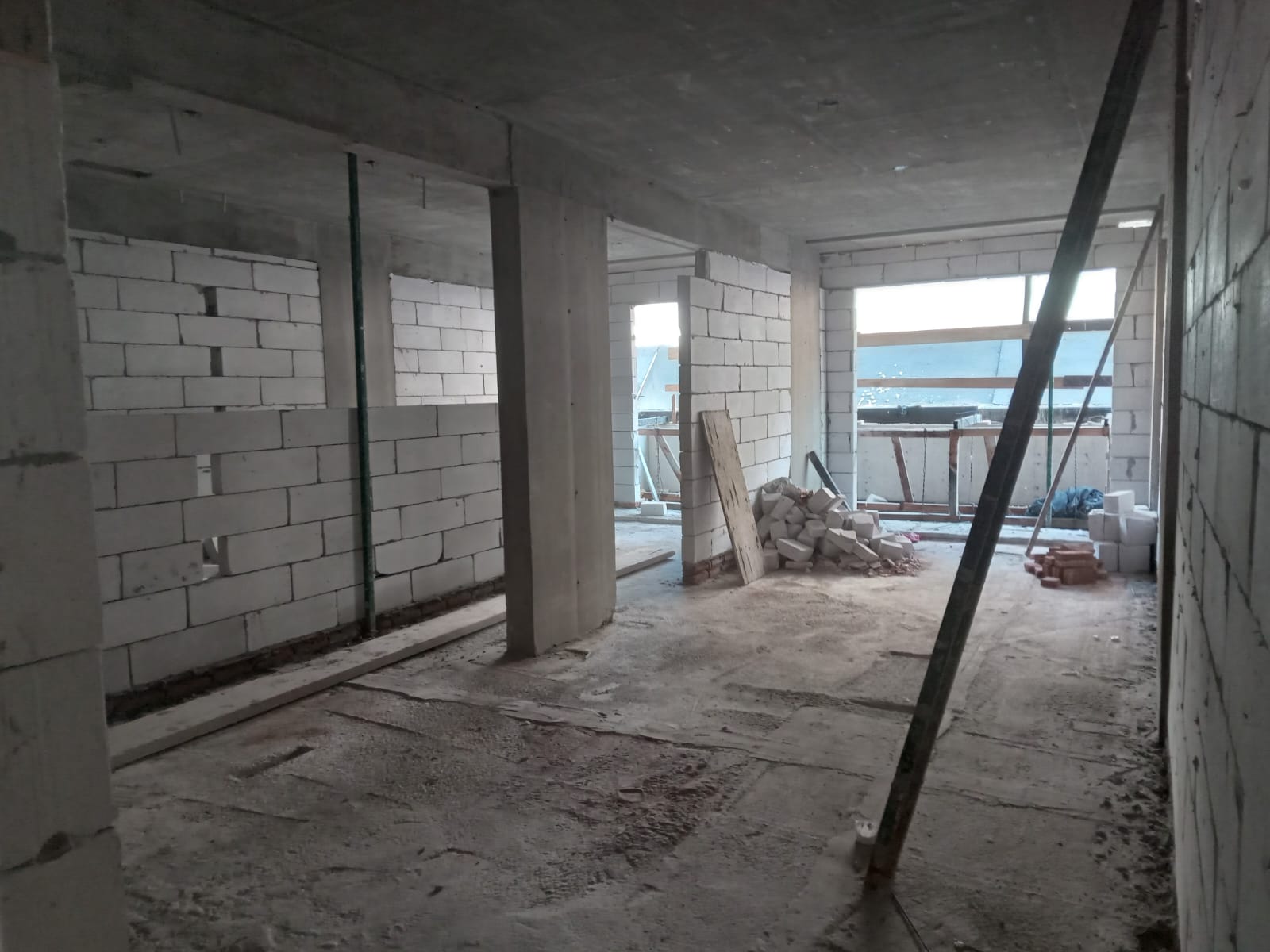

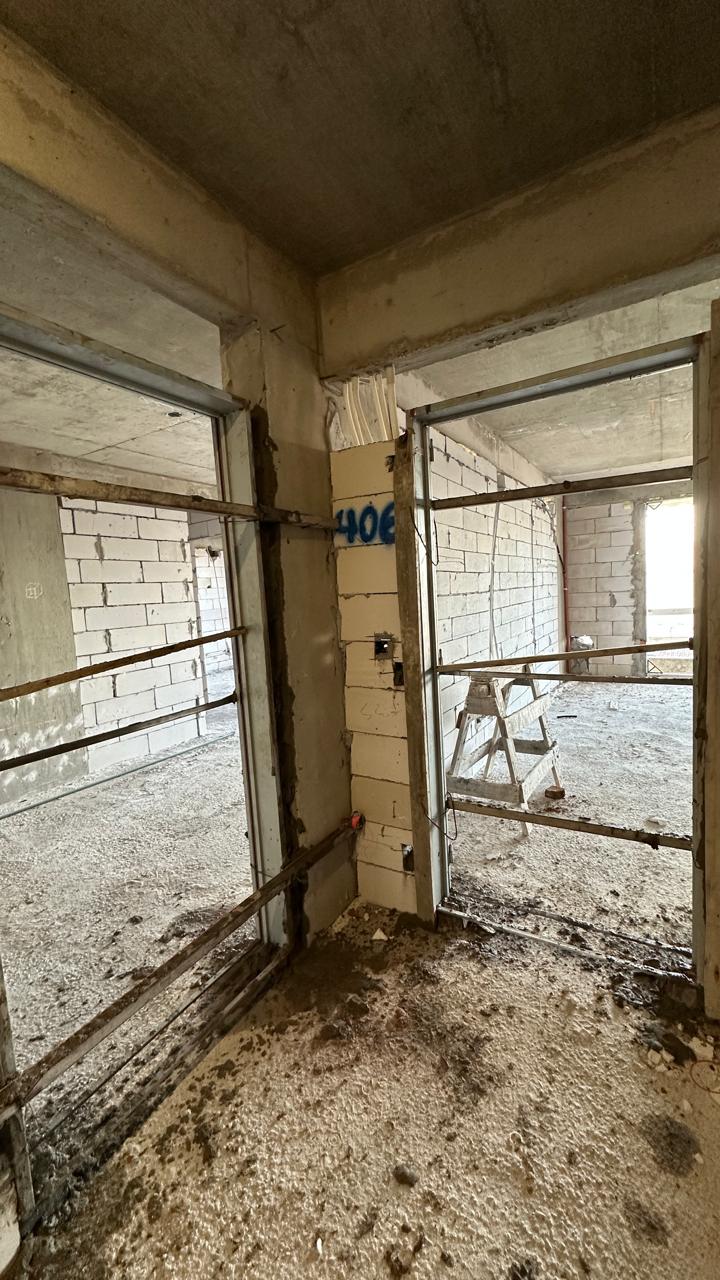

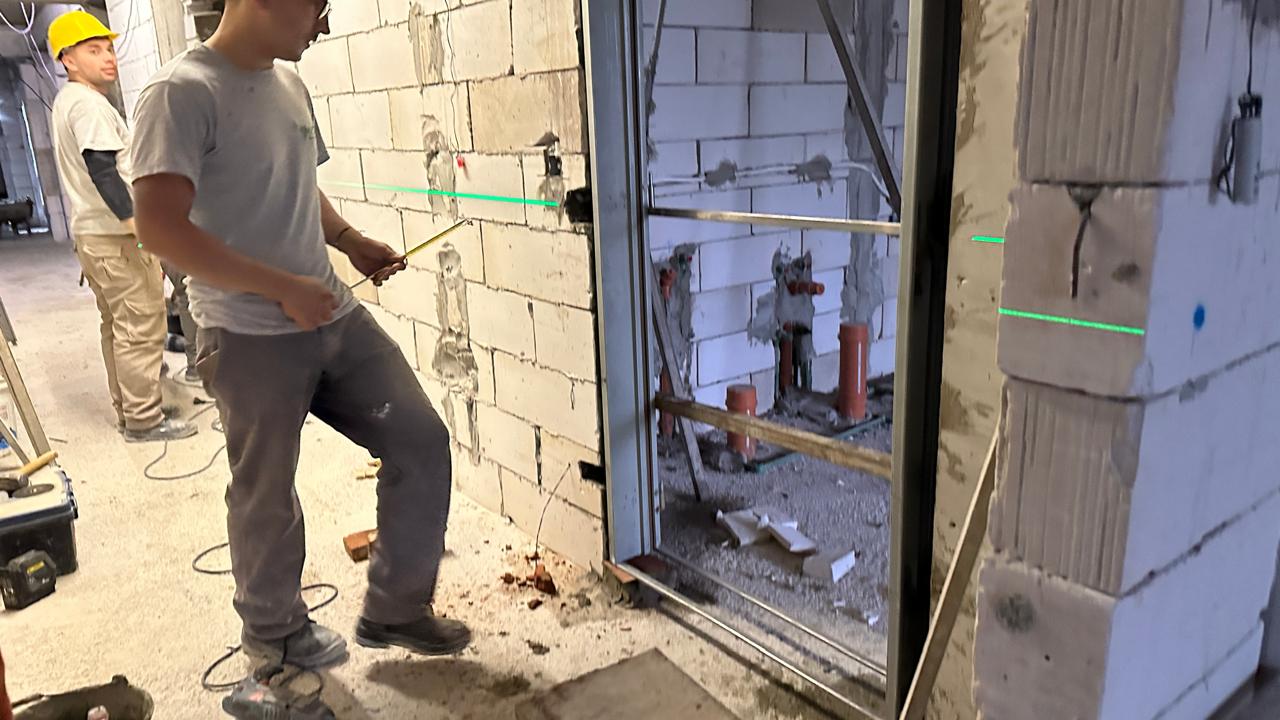

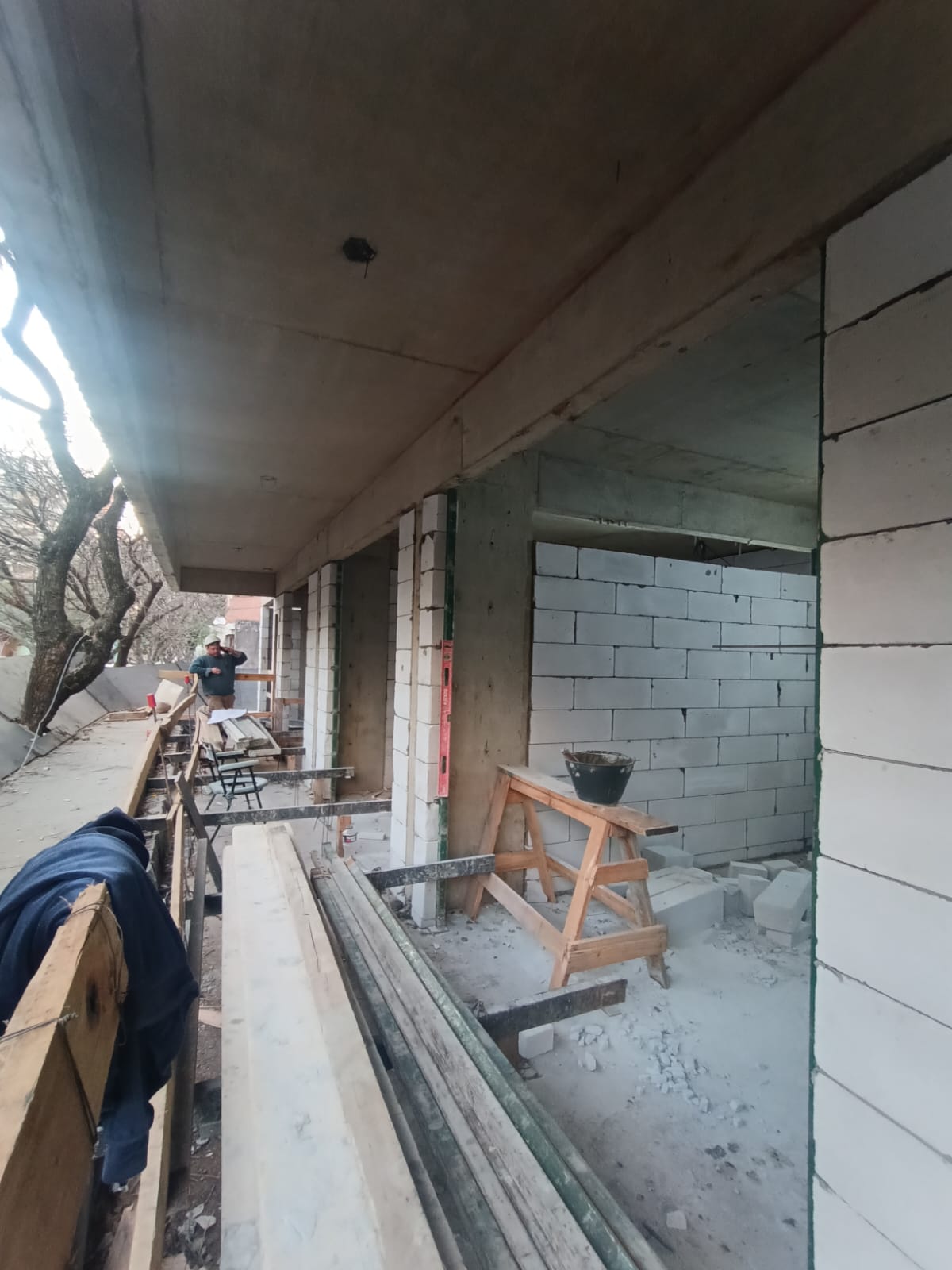

Se hormigonaron losas hasta el 8vo piso, con sus respectivos tendidos eléctricos, pases y desagües pluviales. El grupo de albañilería realizó las carpetas de balcón en niveles del 2do al 5to. Se ejecutaron las medianeras hasta el piso 5to. Se elevaron las paredes divisorias de departamentos con ladrillo de hormigón celular del 1er al 4to piso, y se encuentran trabajando en el 5to. Están colocando premarcos en esos niveles y emprolijando remates de paredes.

A REALIZAR

Para el próximo período se proyecta continuar con las llenadas de hormigón en los pisos superiores y continuar con la elevación de mampostería divisoria de departamentos y medianera, continuar con la colocación de premarcos y comenzar con la colocación de marcos de puertas. Próximamente estarán ingresando los gremios de plomería y electricidad.

VUELTA DE OBLIGADO 3830

NÚÑEZ

AVANCE DE OBRA | JULIO-AGOSTO 2026

23,26%

TRABAJOS REALIZADOS

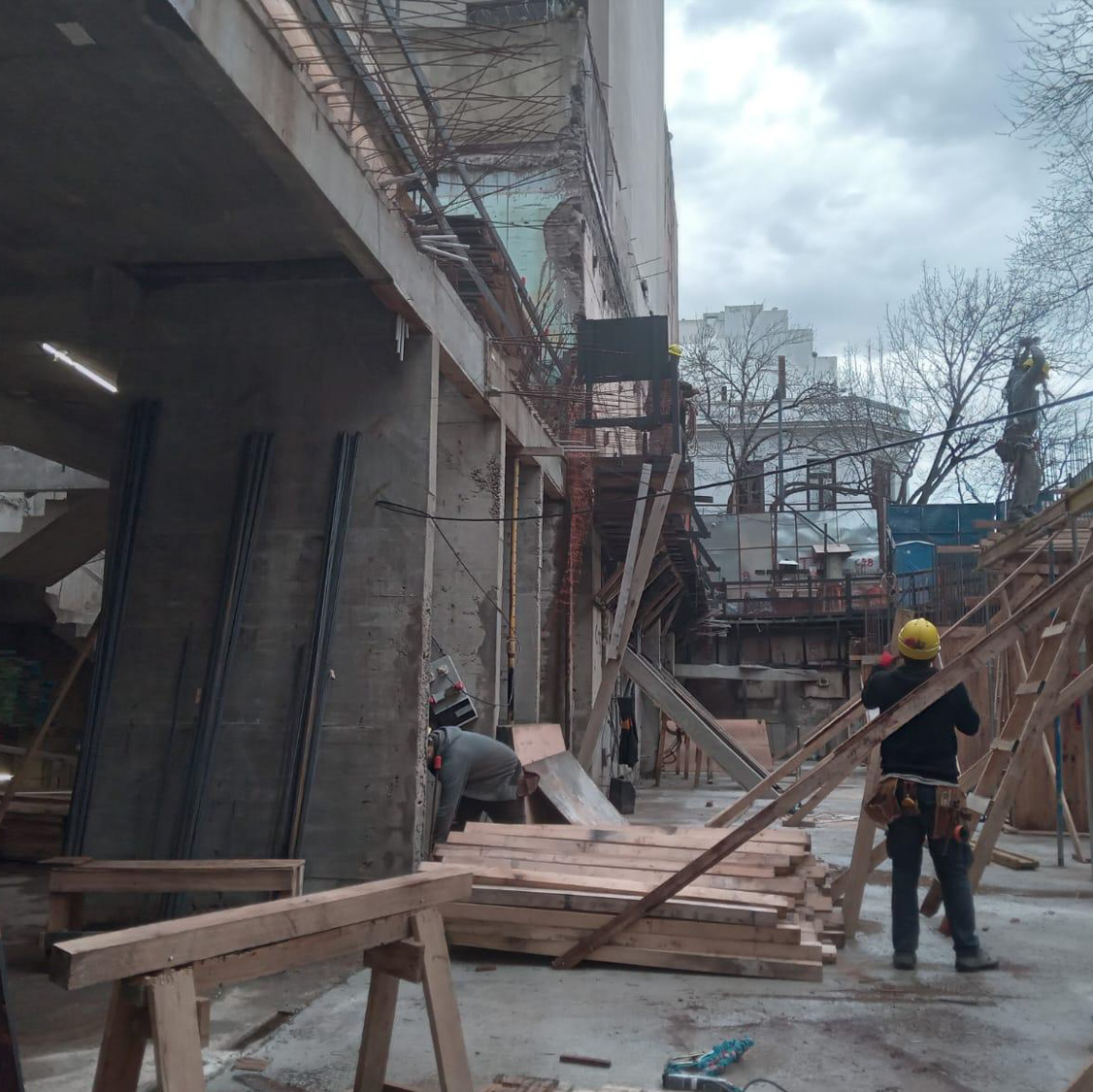

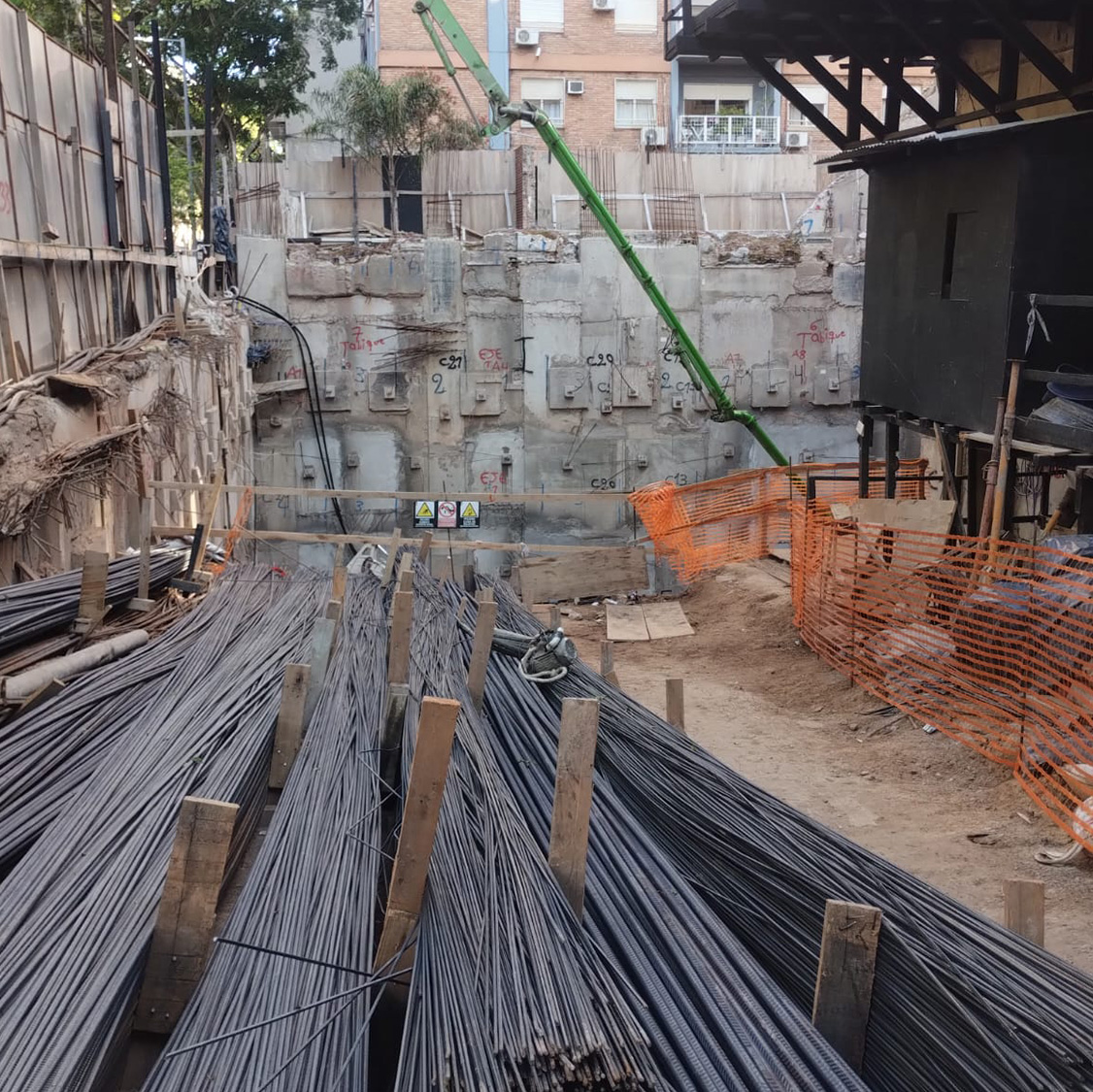

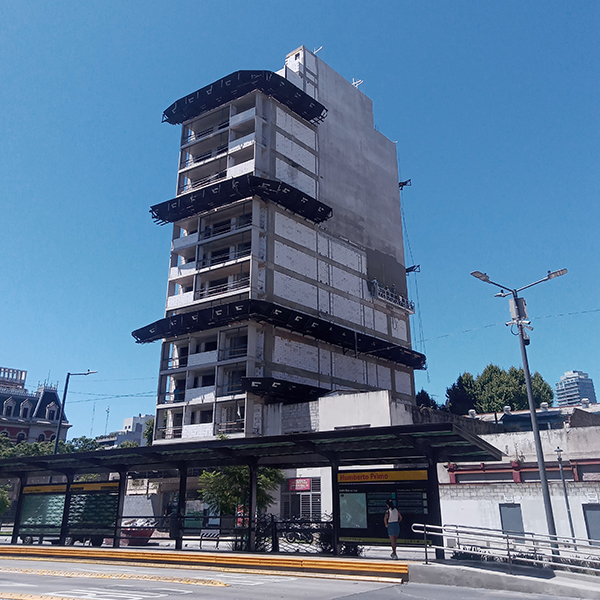

En el último período se realizó la ejecución de losa s/10° y se sigue avanzando con la mampostería interna de departamentos.

A REALIZAR

Para el próximo bimestre se estima comenzar con las instalaciones de todo el edificio, sea cloacal, aires acondicionados, calefacción, etc.

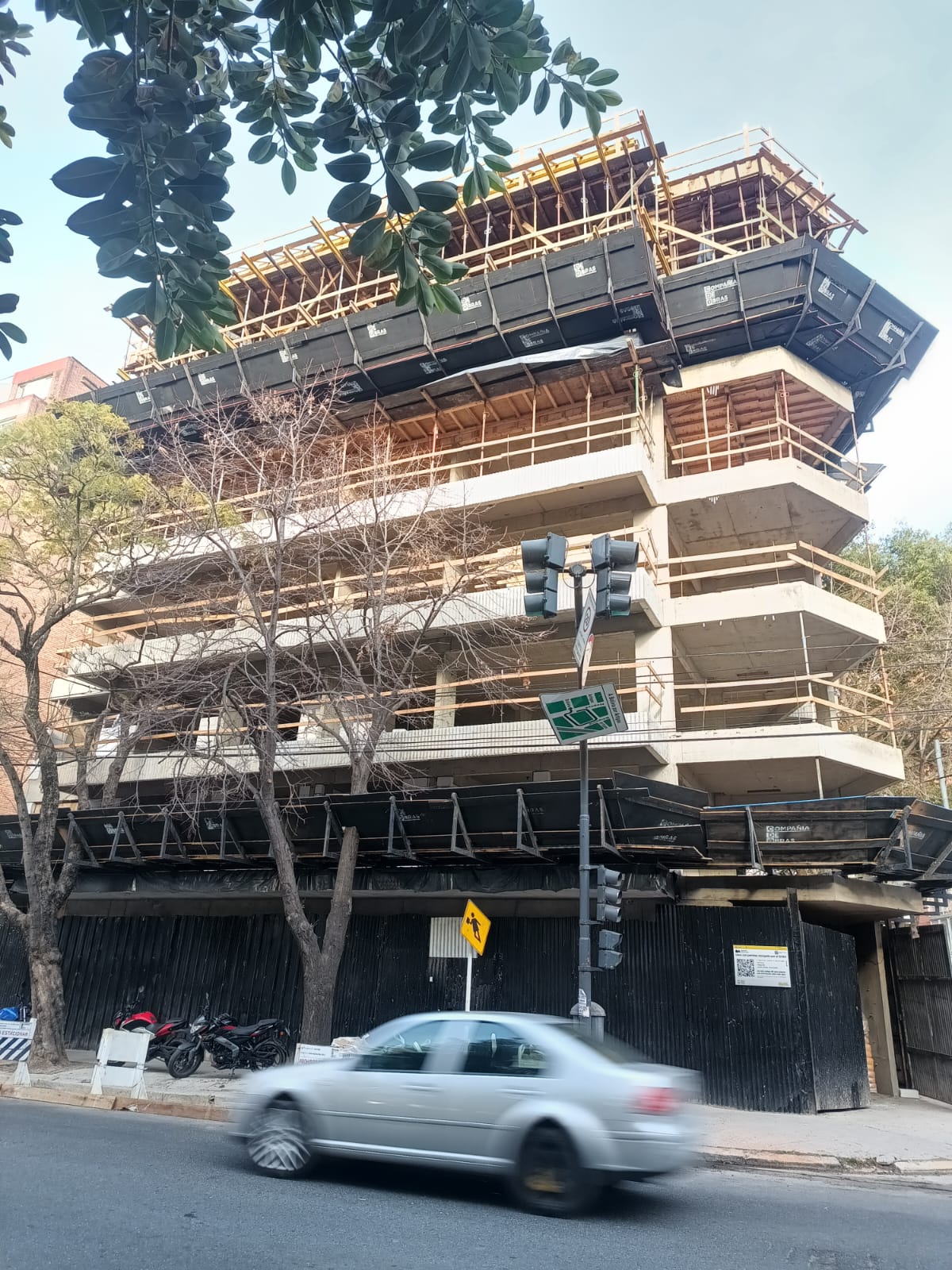

NOGOYA 2590

VILLA DEL PARQUE

AVANCE DE OBRA | JULIO-AGOSTO 2026

19,08%

TRABAJOS REALIZADOS

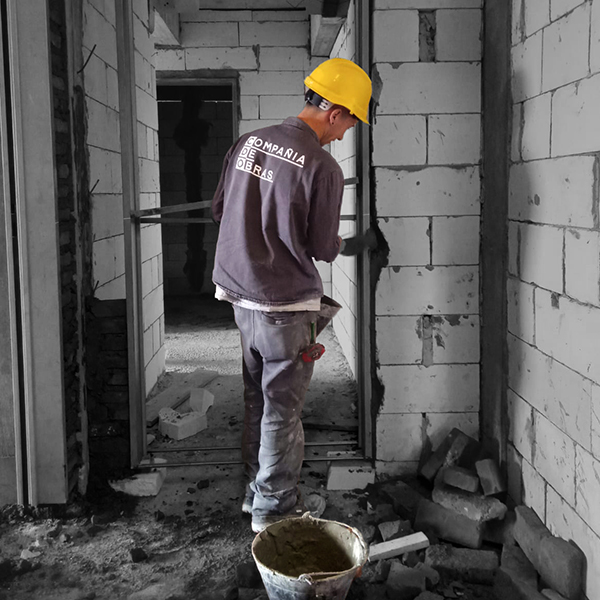

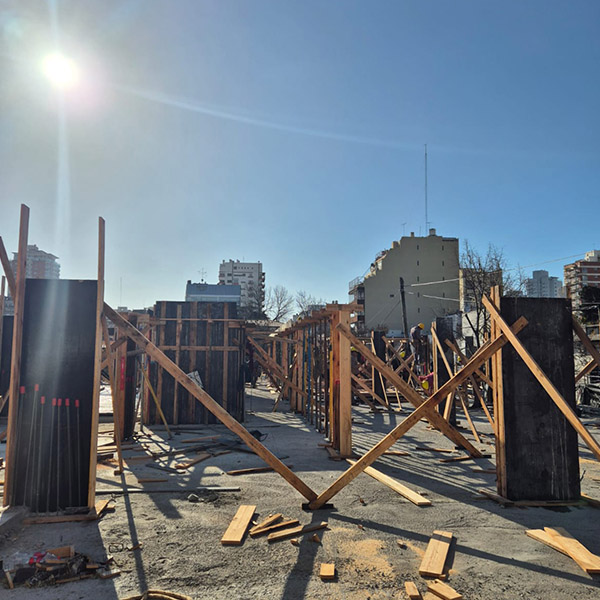

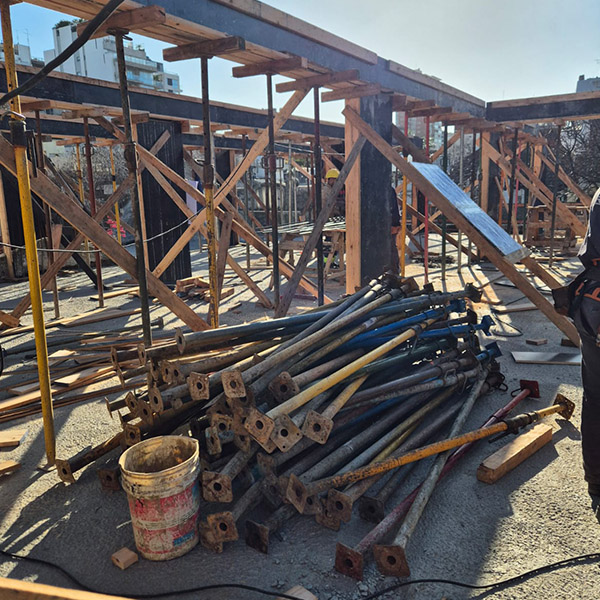

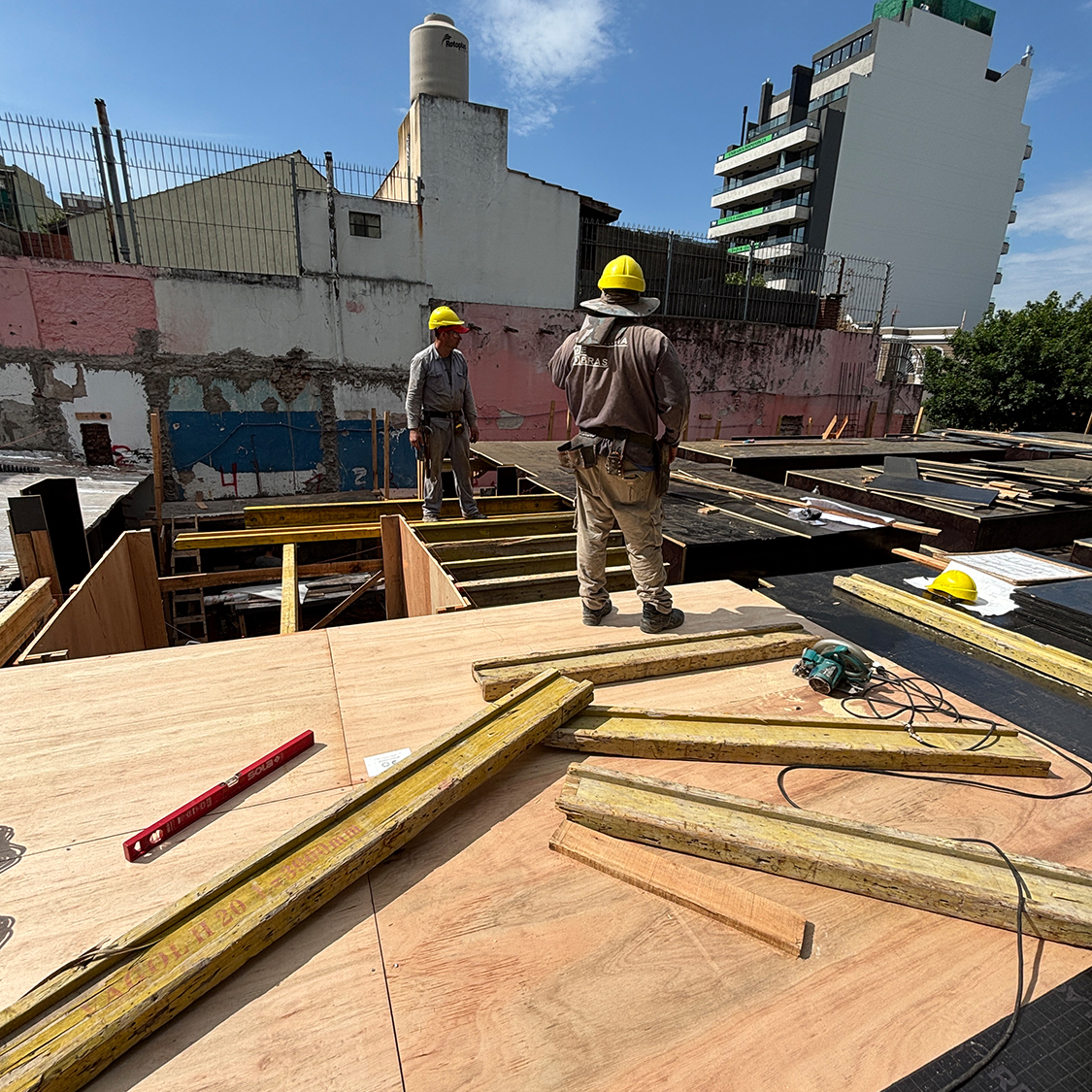

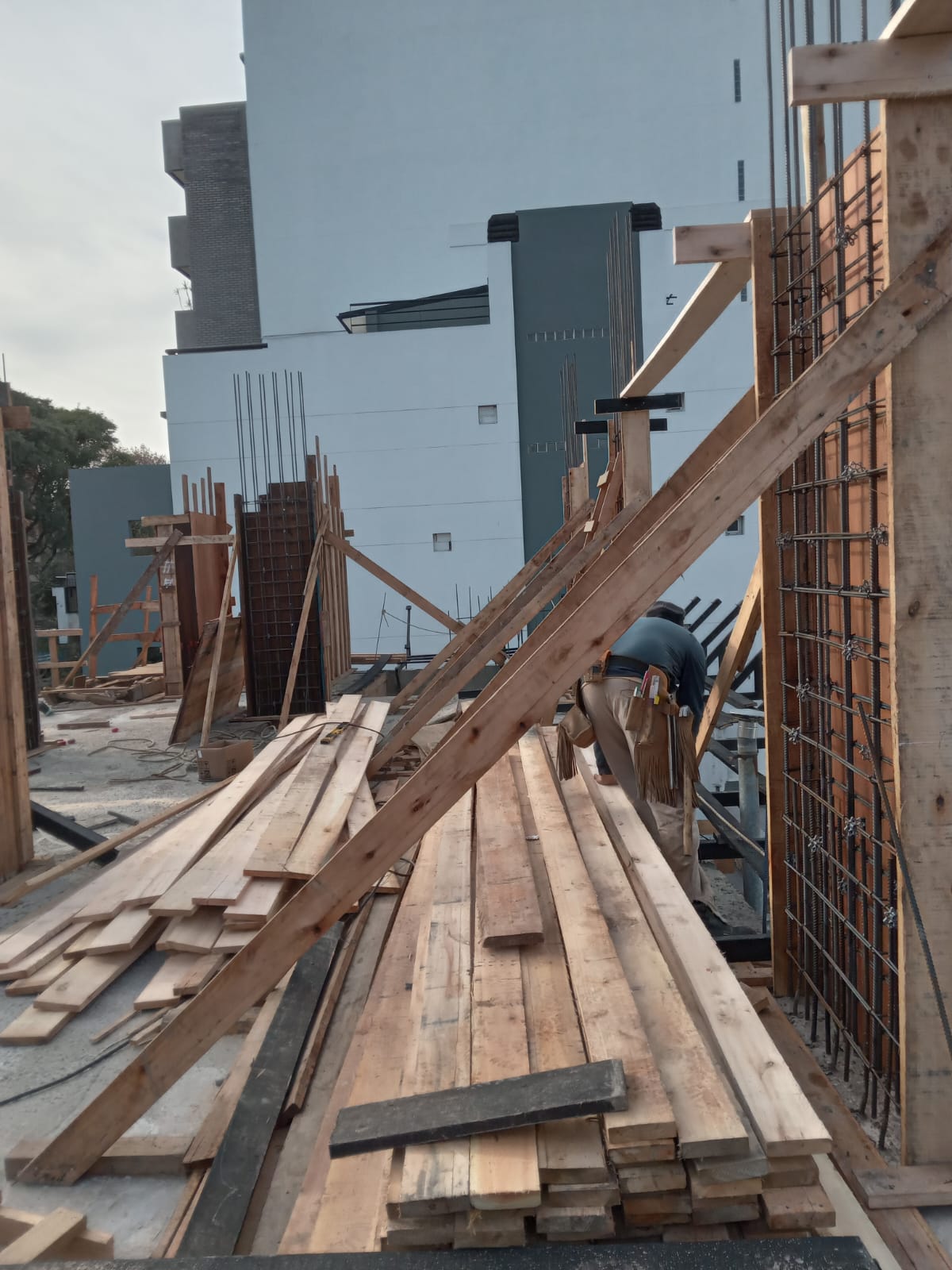

En el último período realizamos la estructura de hormigón hasta la losa sobre 6° y avanzamos con trabajos de albañilería, ya ejecutamos los muros medianeros e internos en los dos primeros pisos.

A REALIZAR

Para el próximo bimestre se estima culminar con la estructura y seguir avanzando con la mampostería, además de comenzar a colocar marcos y premarcos de las unidades.

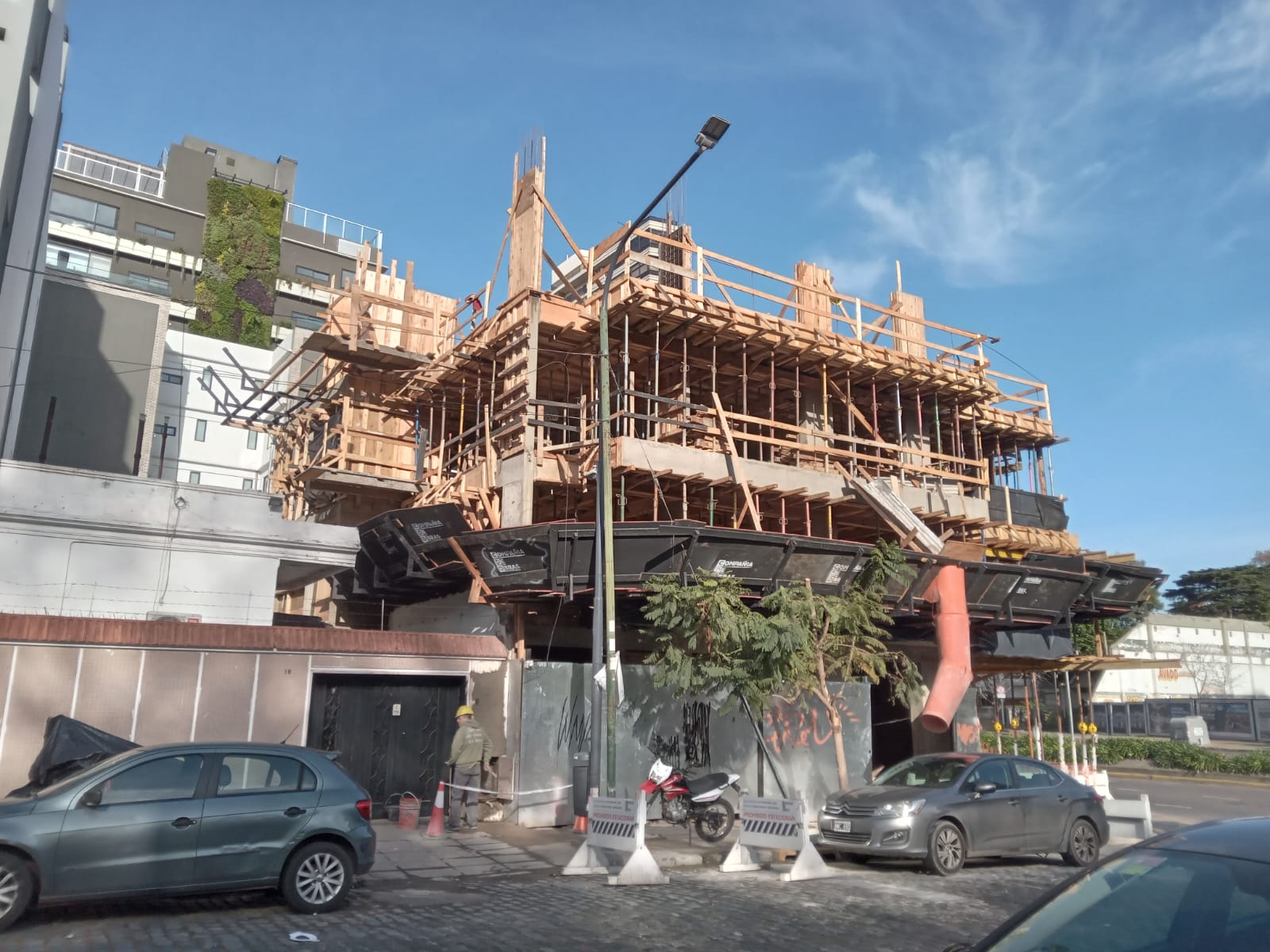

MOSCONI 2883

VILLA PUEYRREDÓN

AVANCE DE OBRA | JULIO-AGOSTO 2026

3,33%

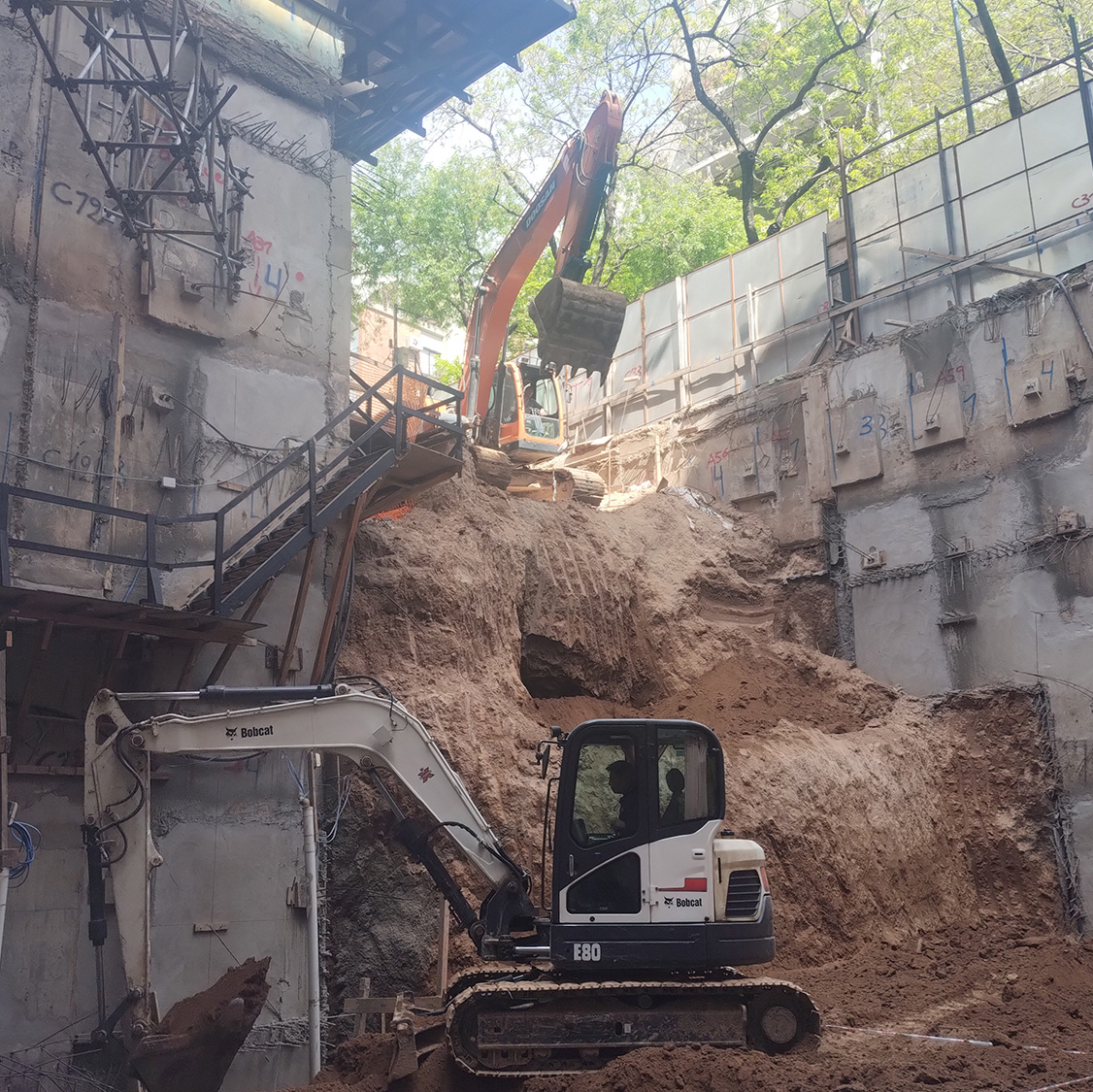

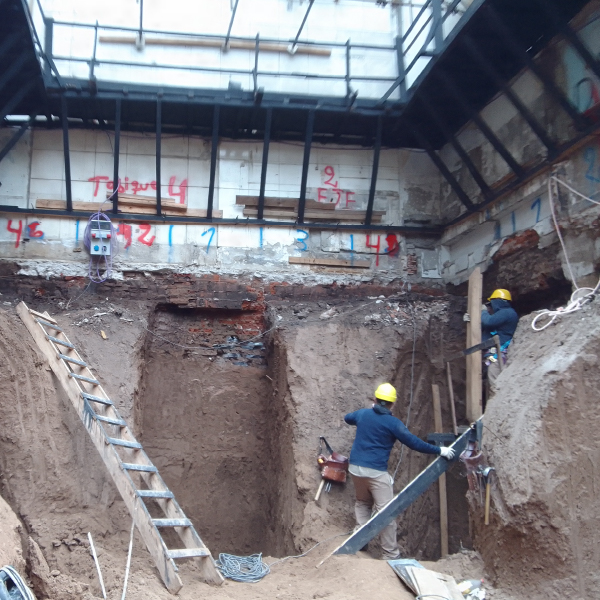

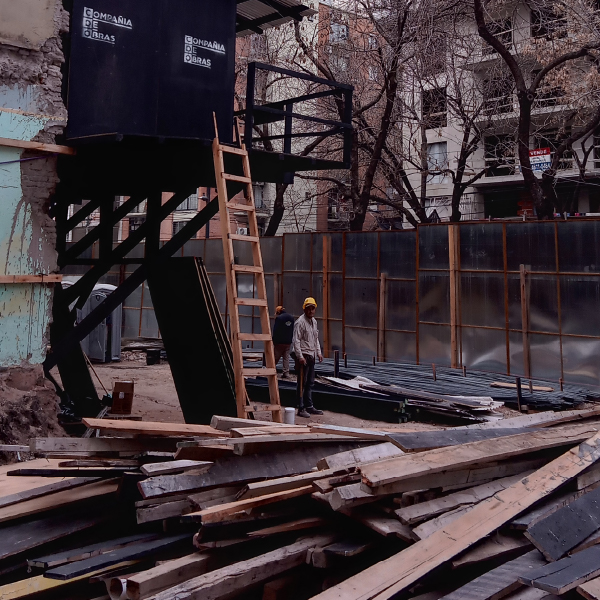

TRABAJOS REALIZADOS

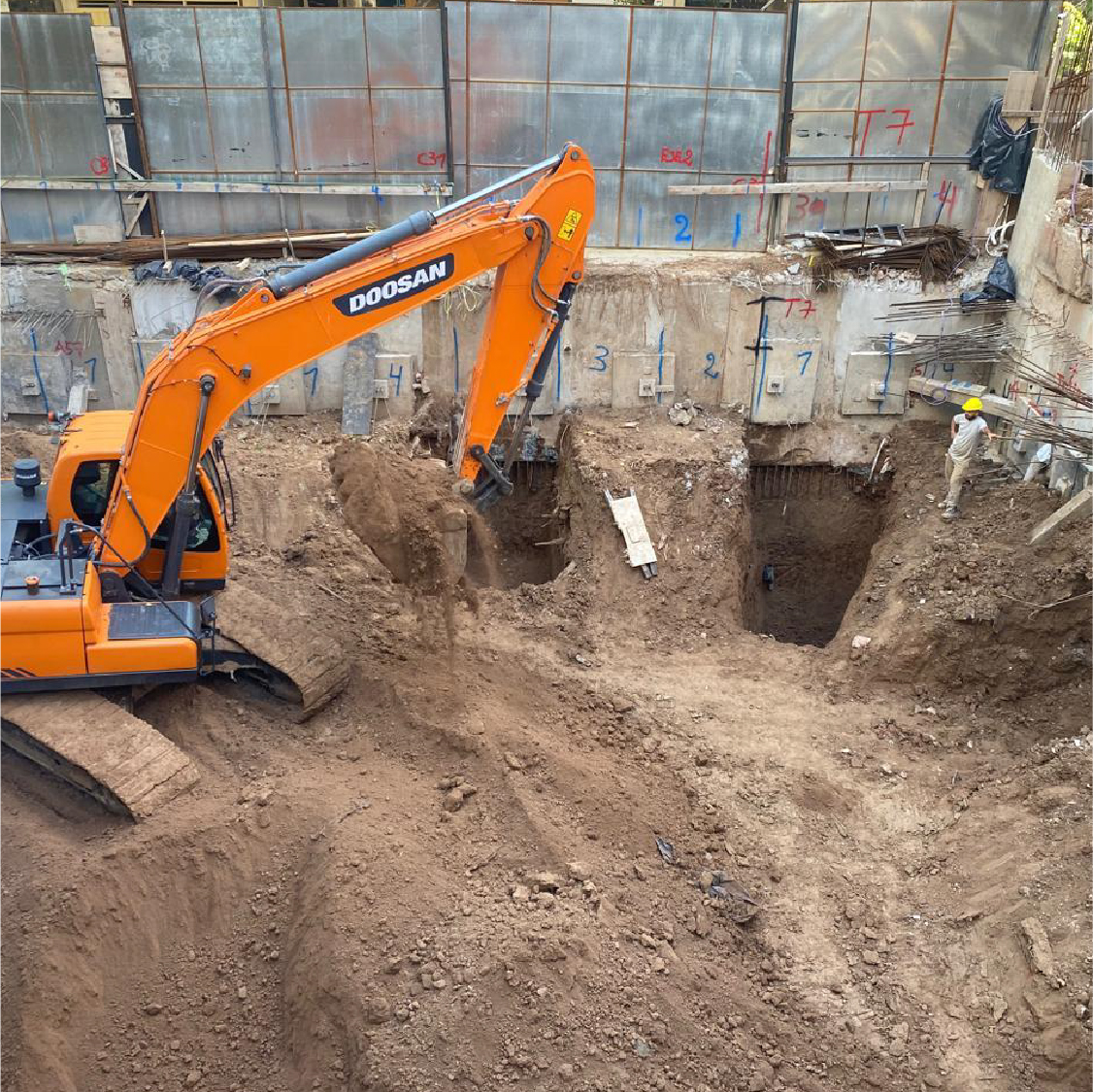

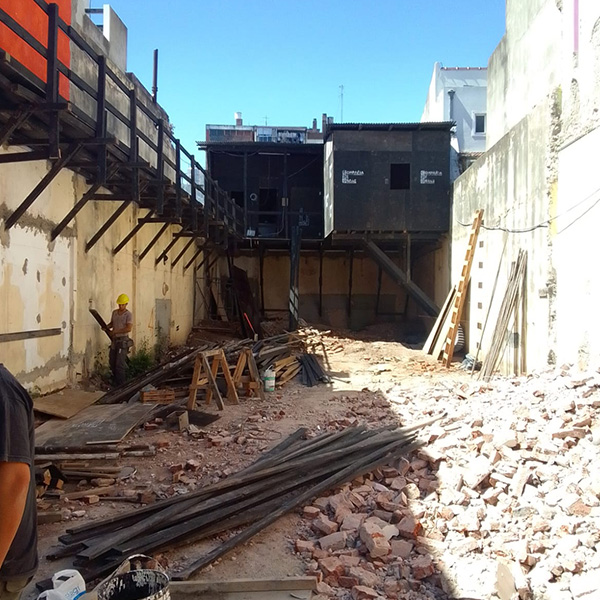

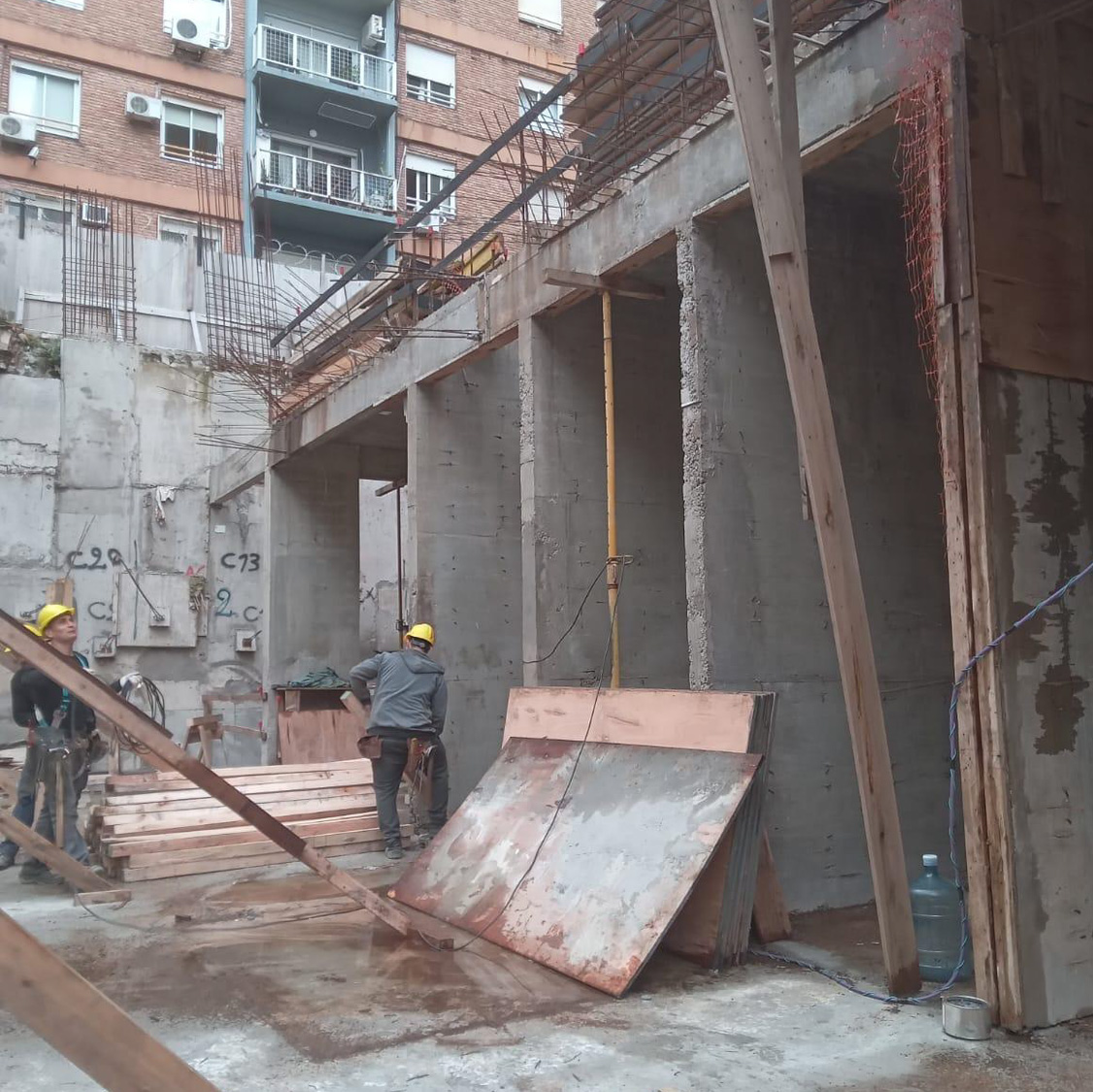

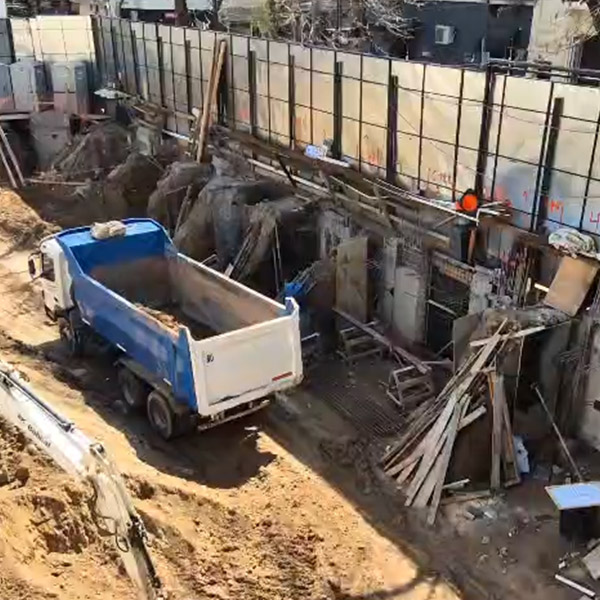

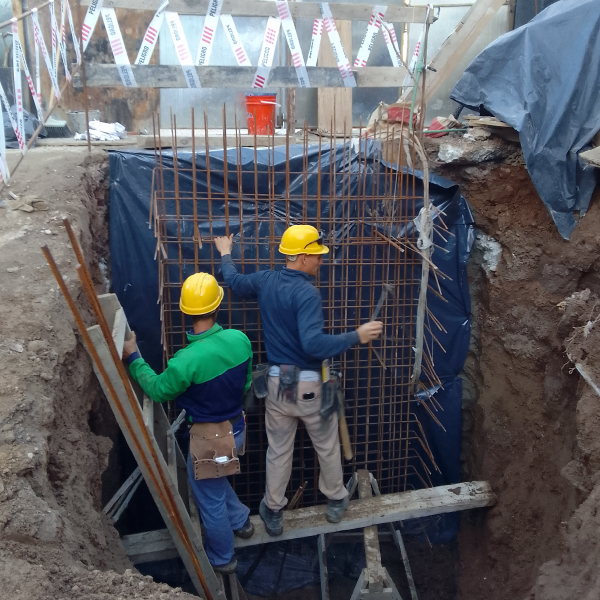

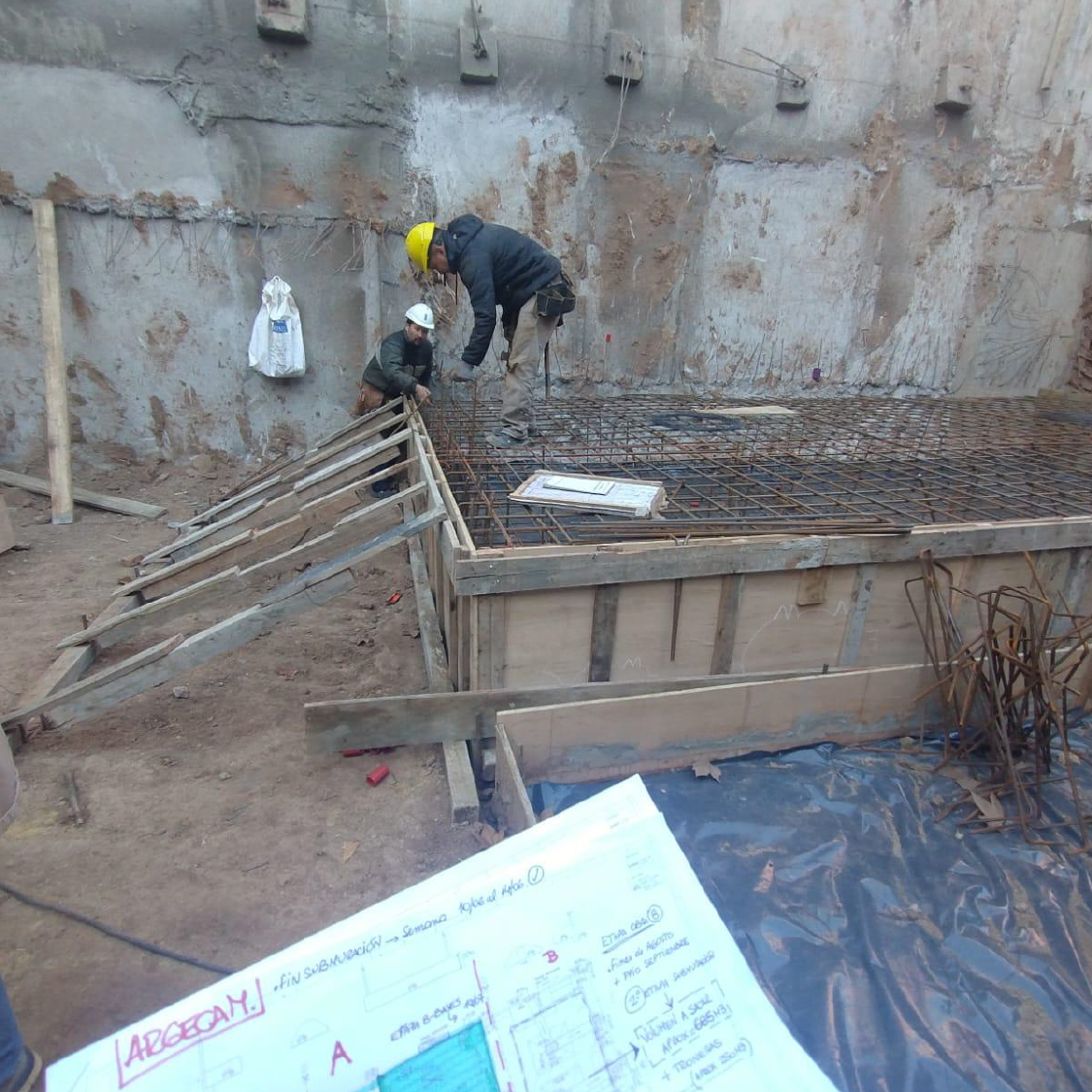

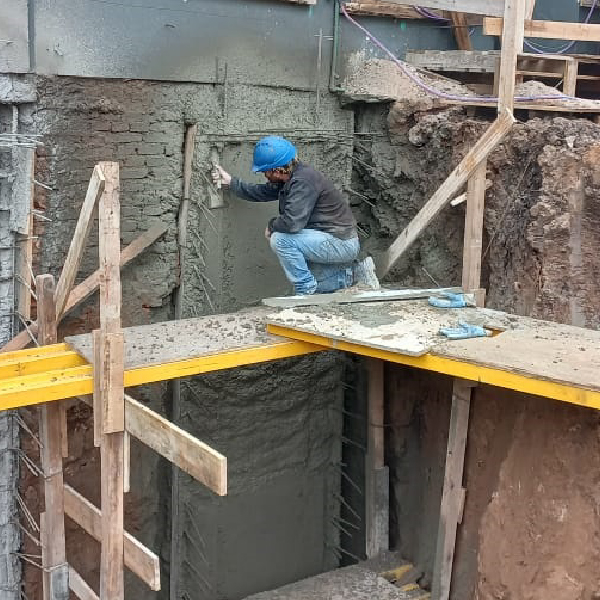

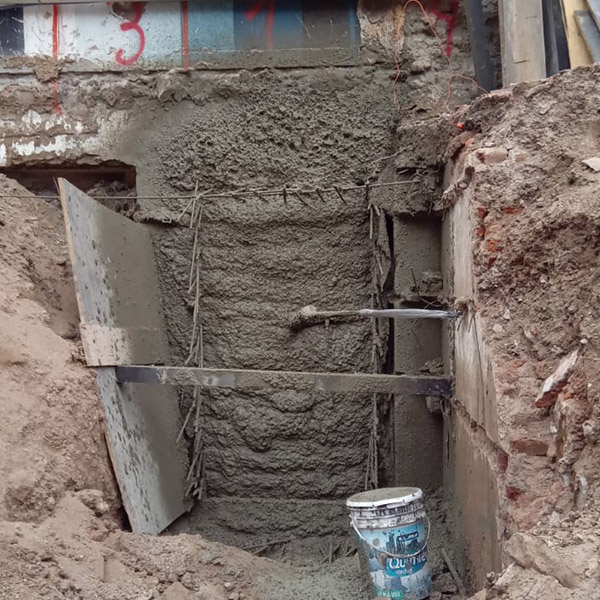

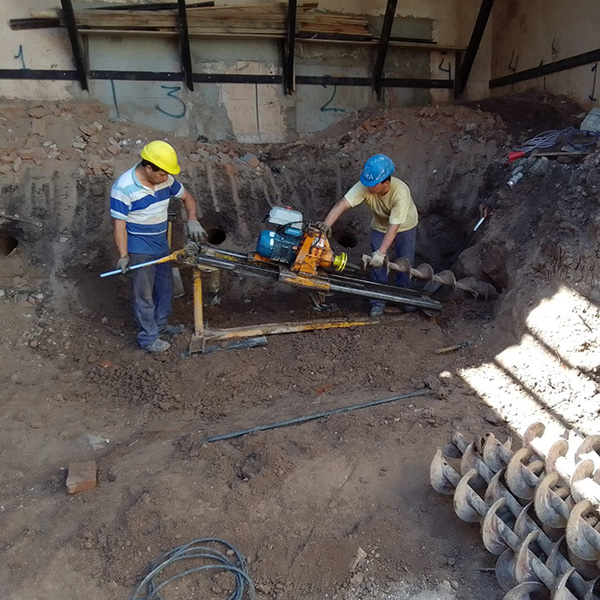

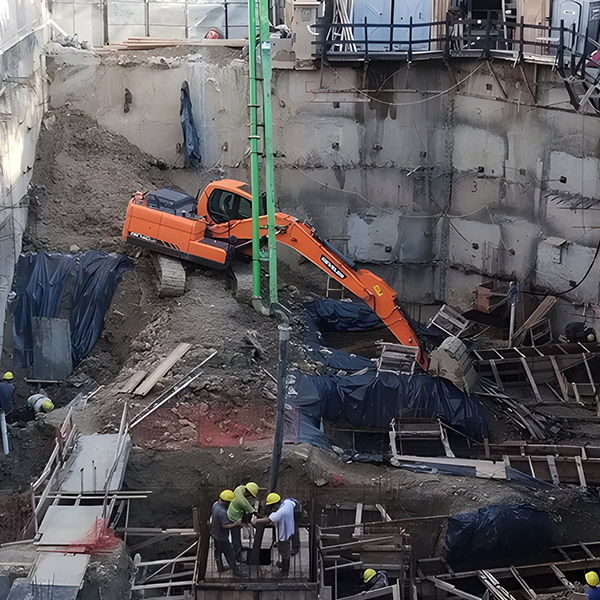

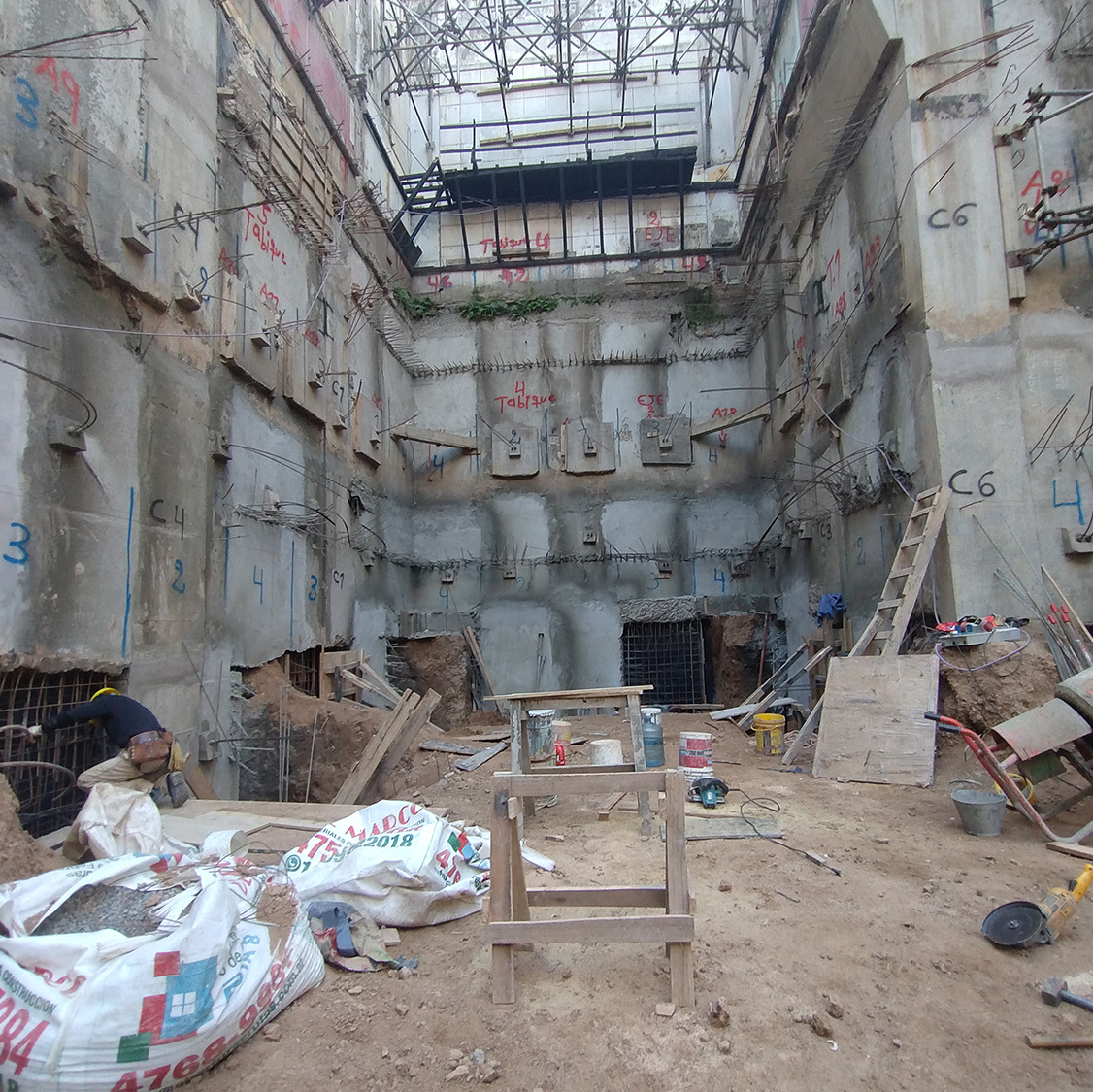

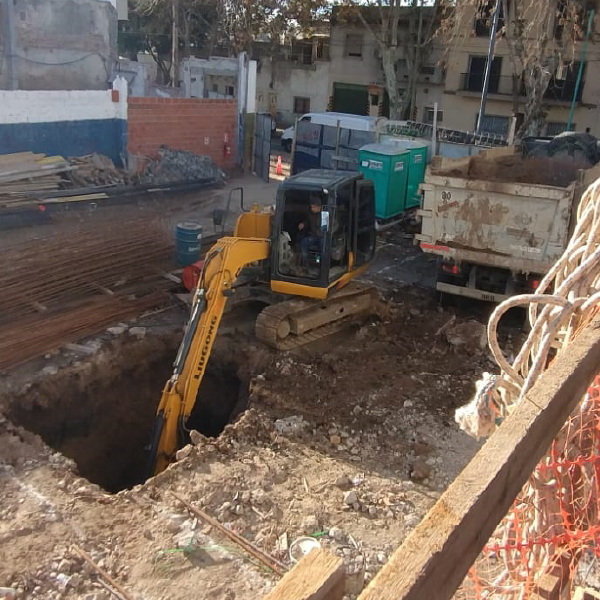

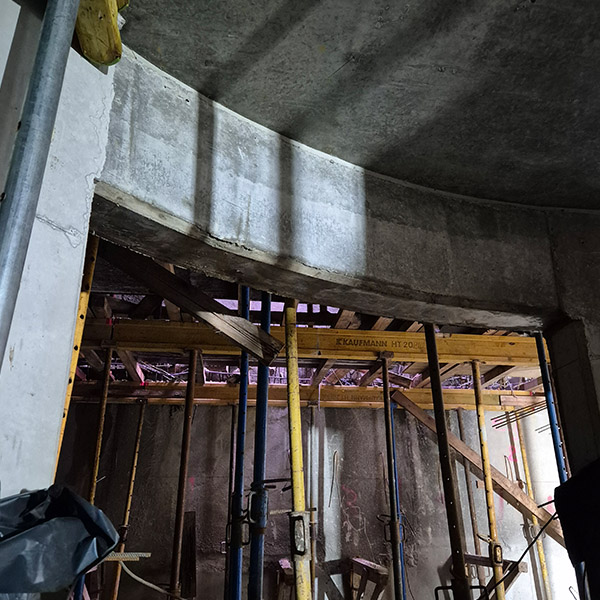

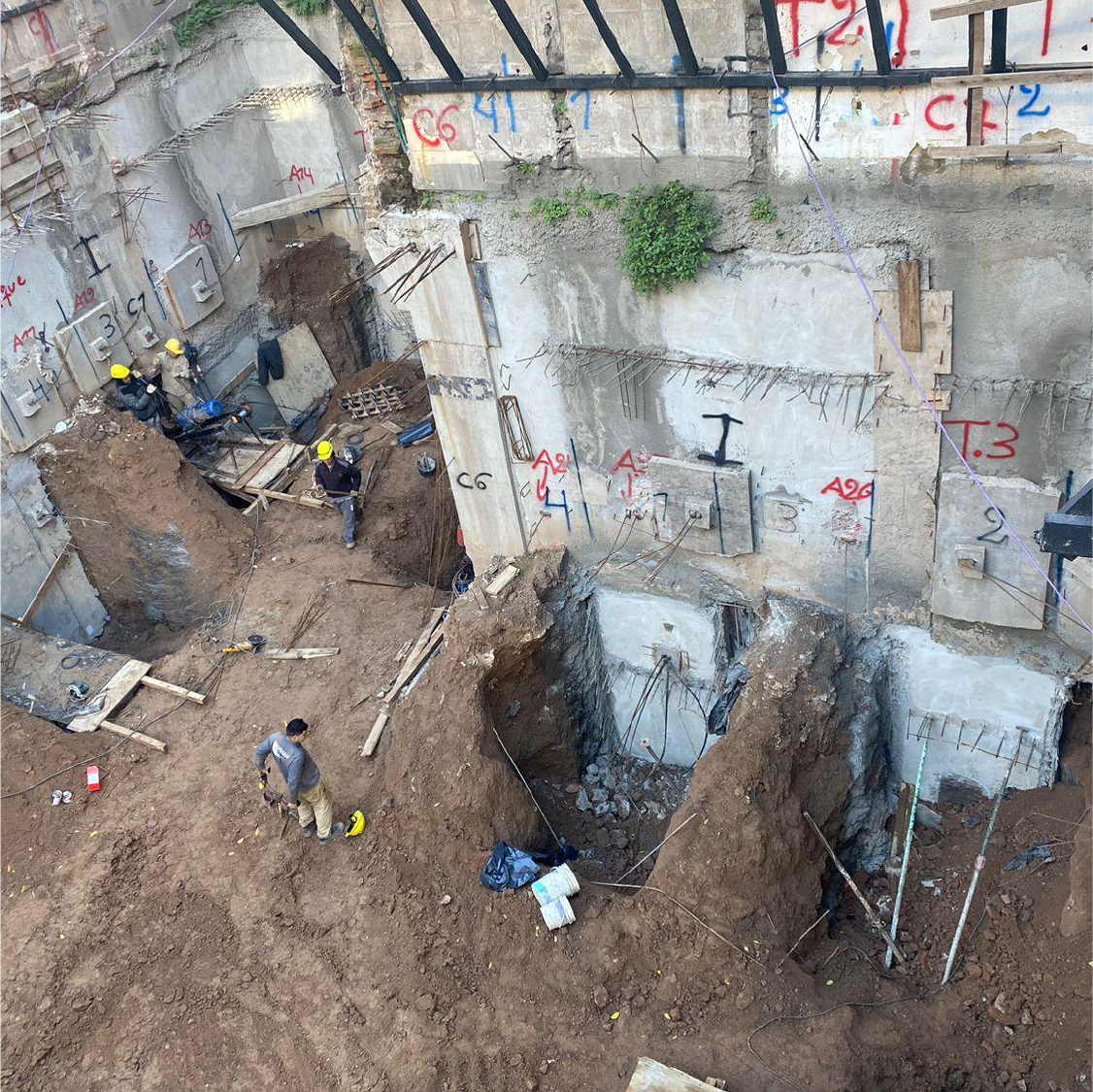

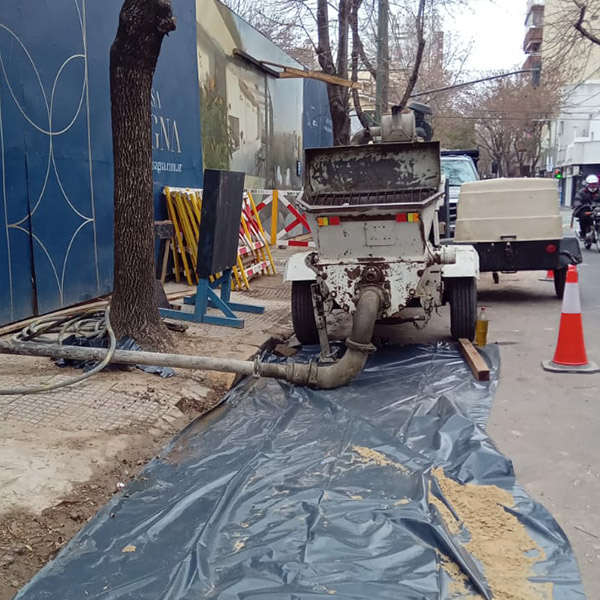

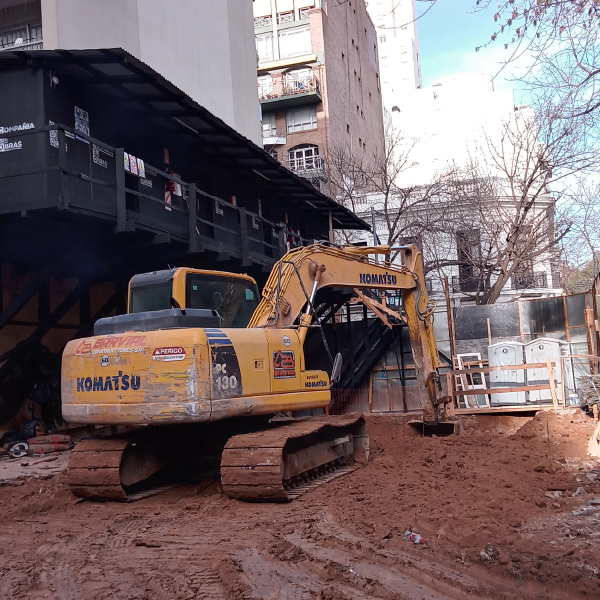

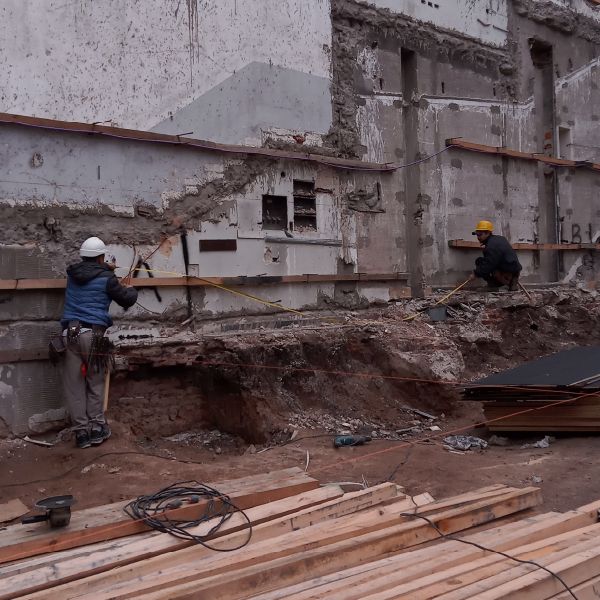

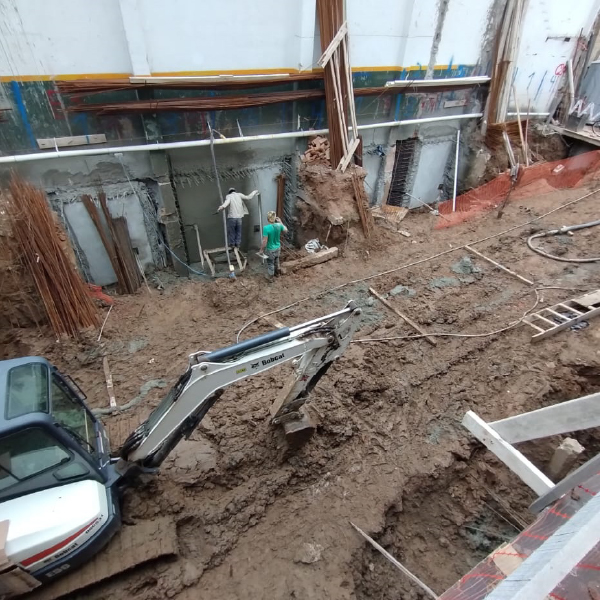

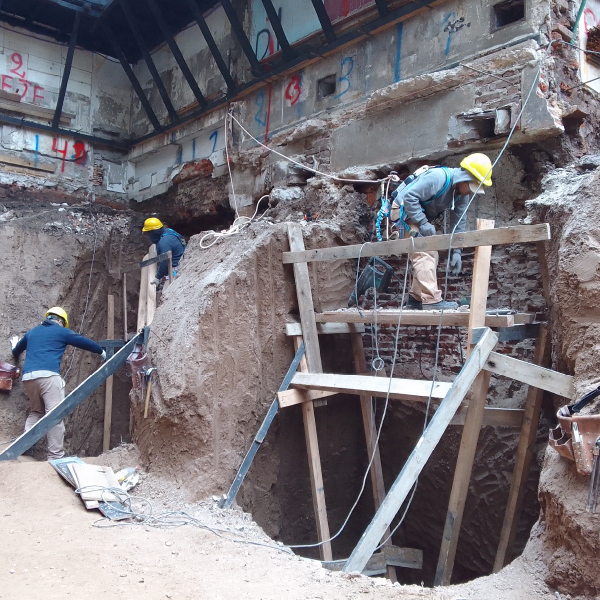

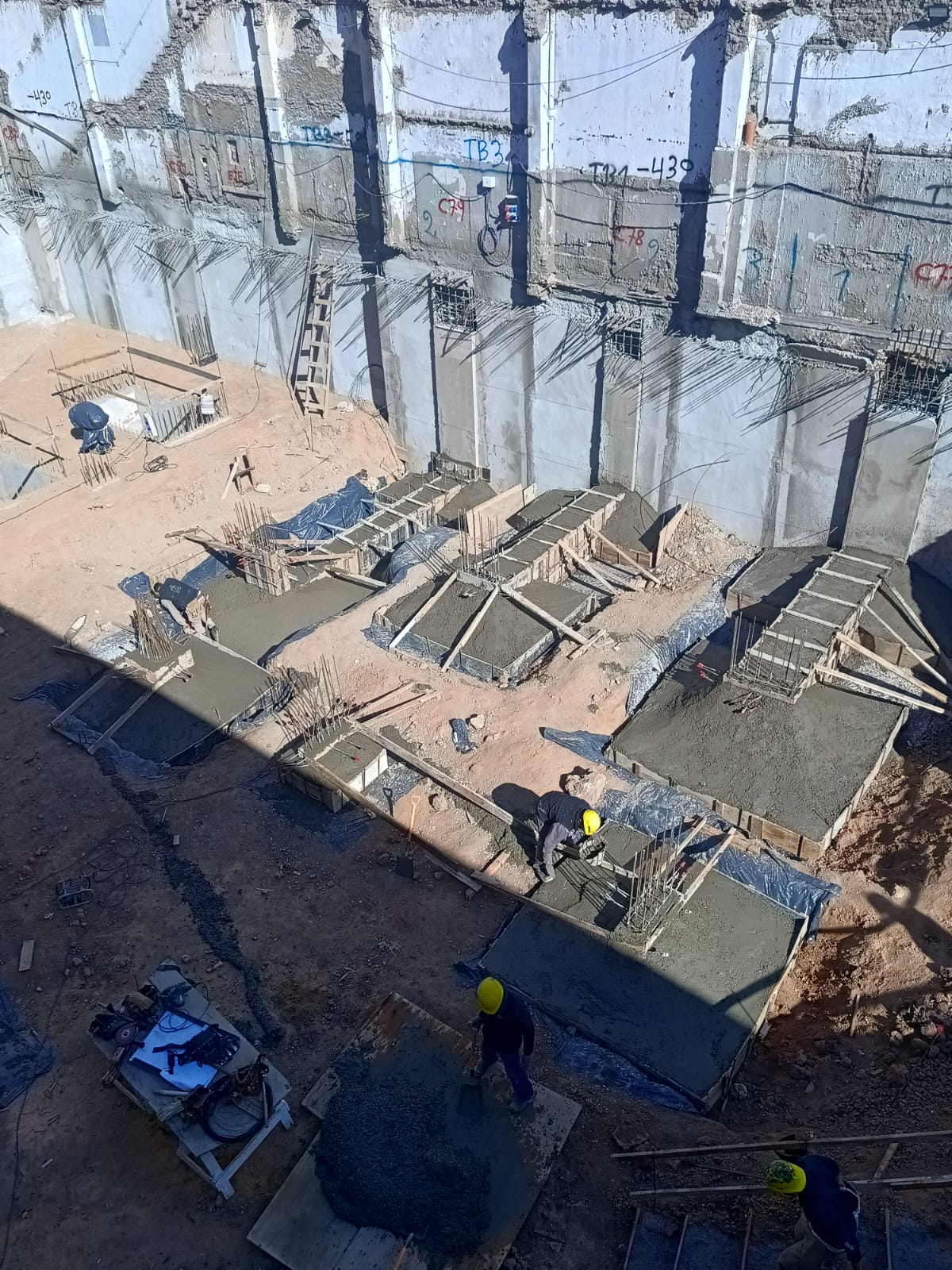

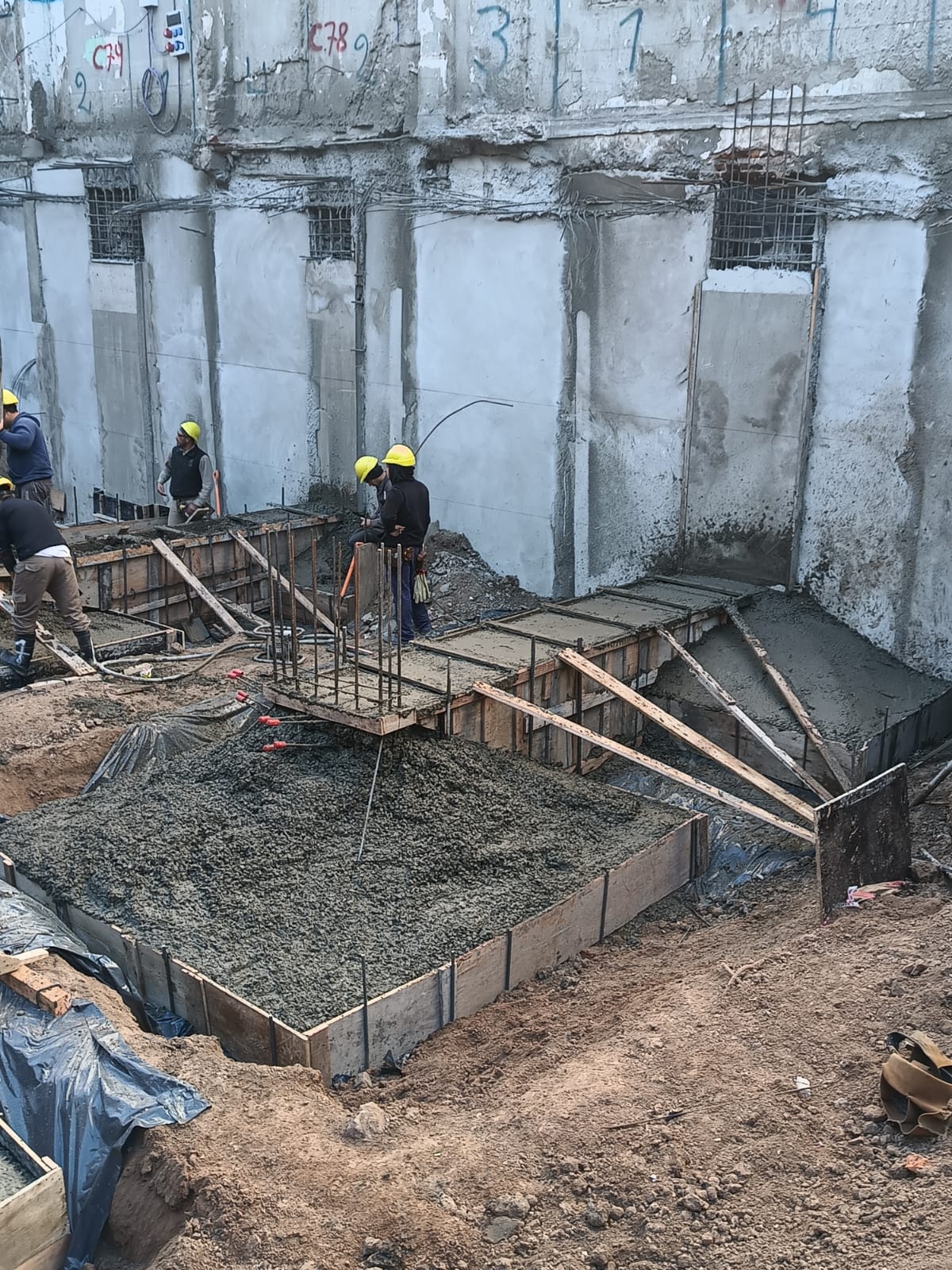

En el último período realizamos toda la submuración y bases del lado Mosconi.

A REALIZAR

Para el próximo bimestre se realizará la losa de subsuelo del lado Mosconi y se iniciará la submuración del lado Nazca.

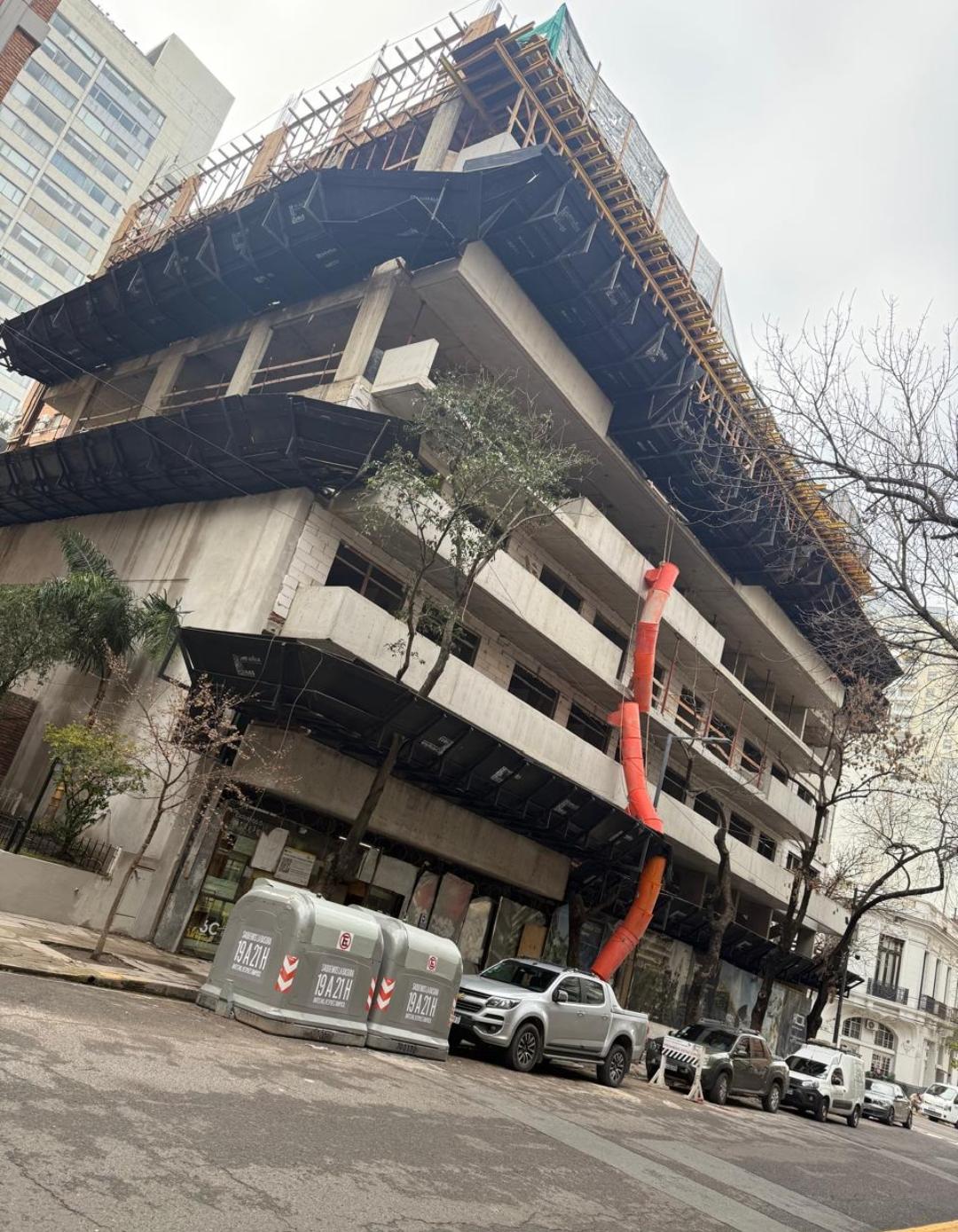

MOSCONI 2582

VILLA PUEYRREDÓN

AVANCE DE OBRA | JULIO-AGOSTO 2026

2,67%

TRABAJOS REALIZADOS

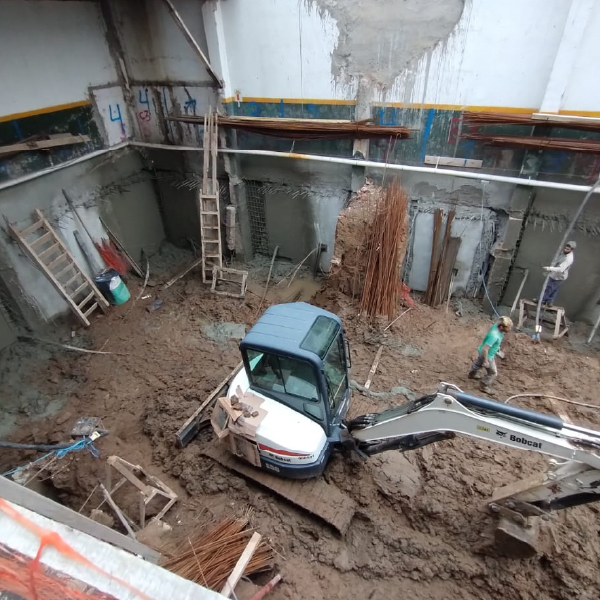

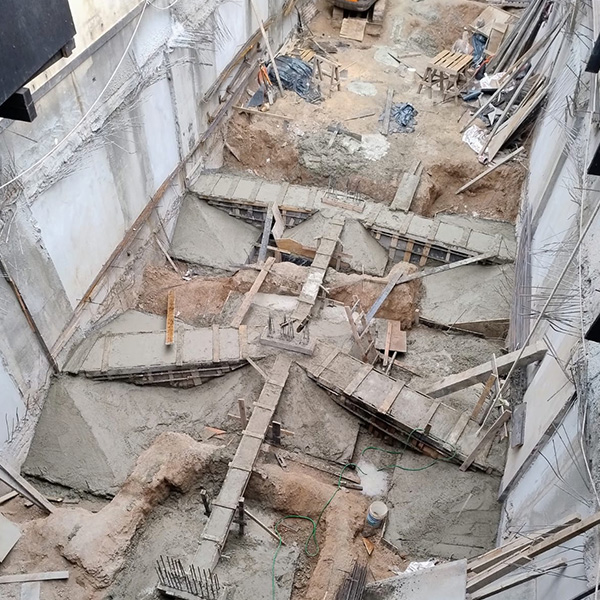

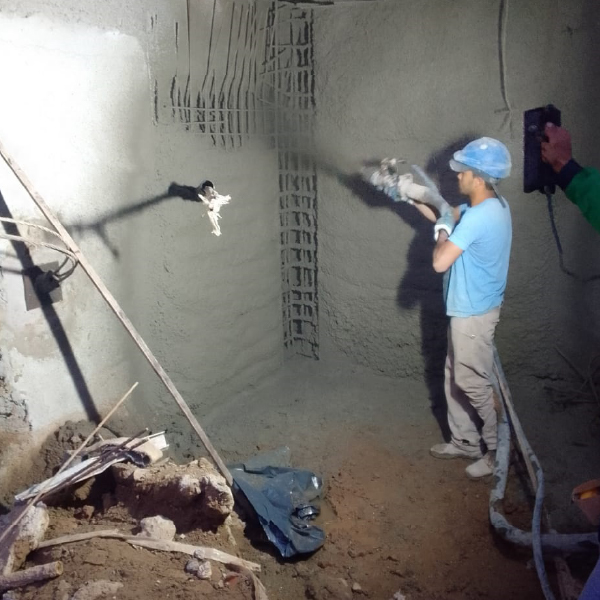

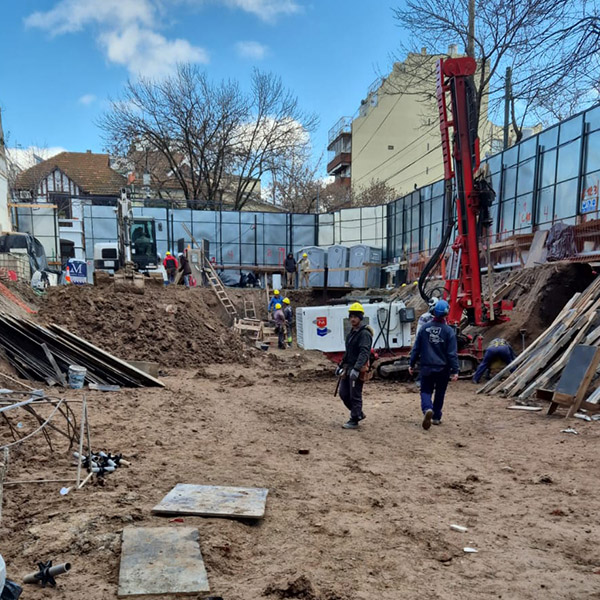

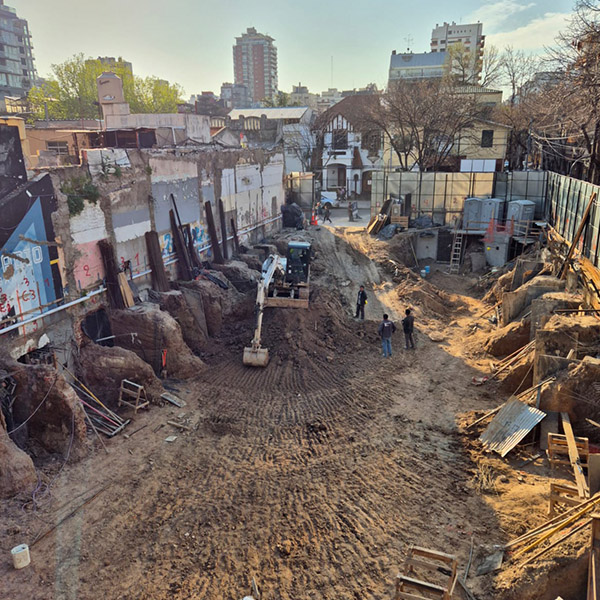

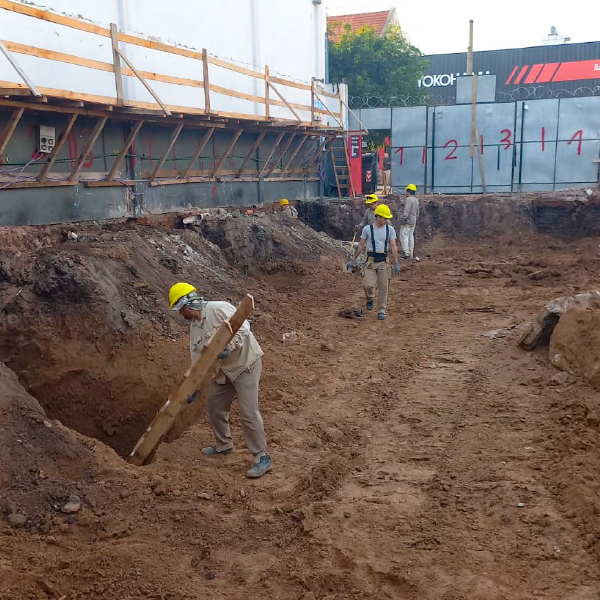

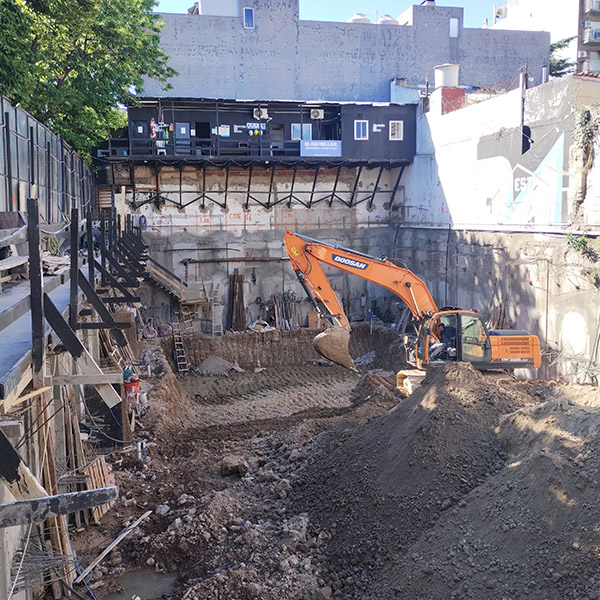

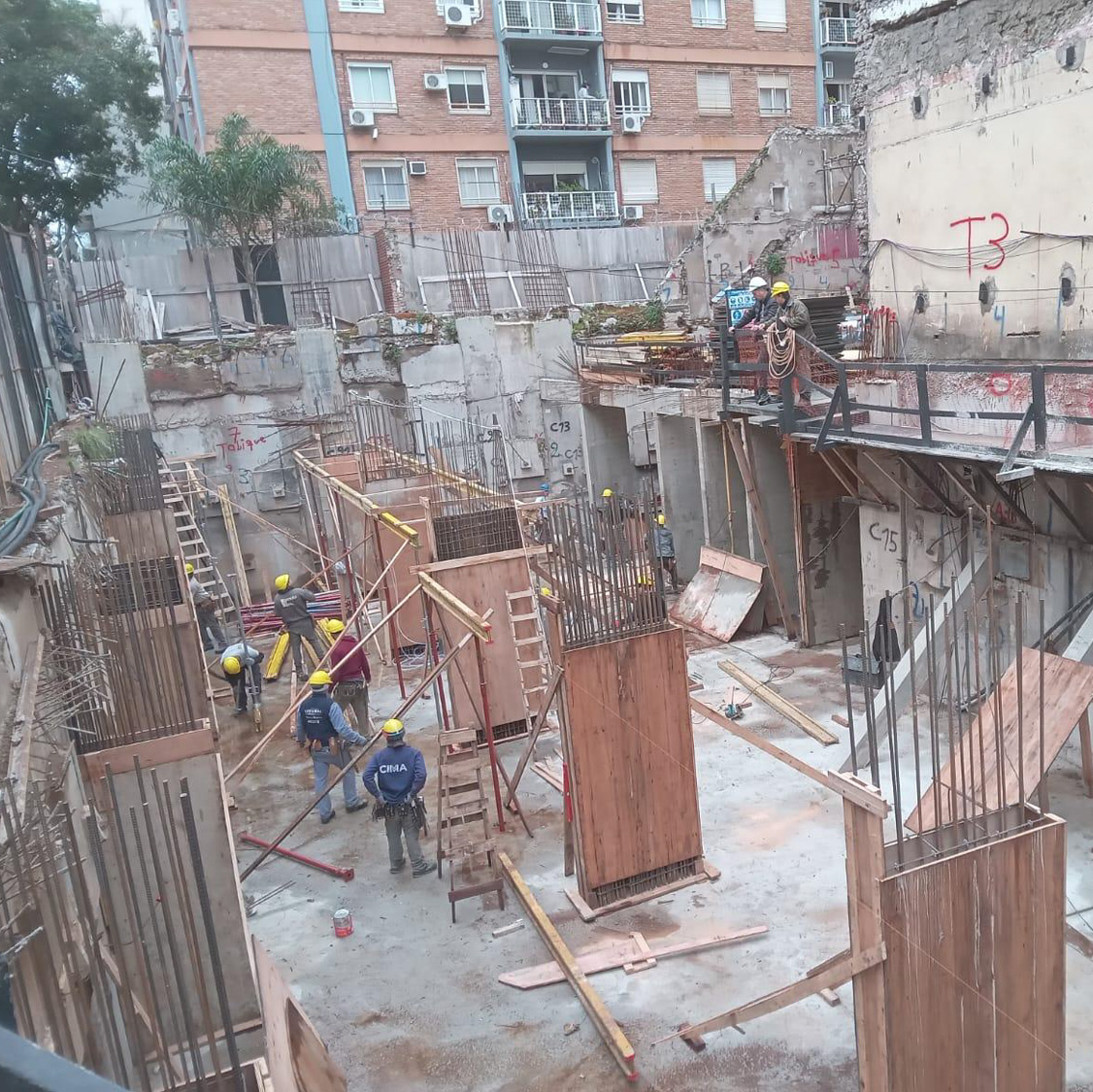

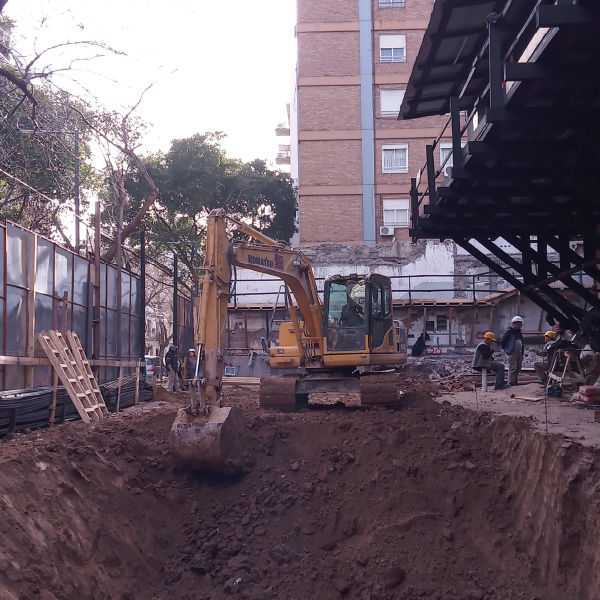

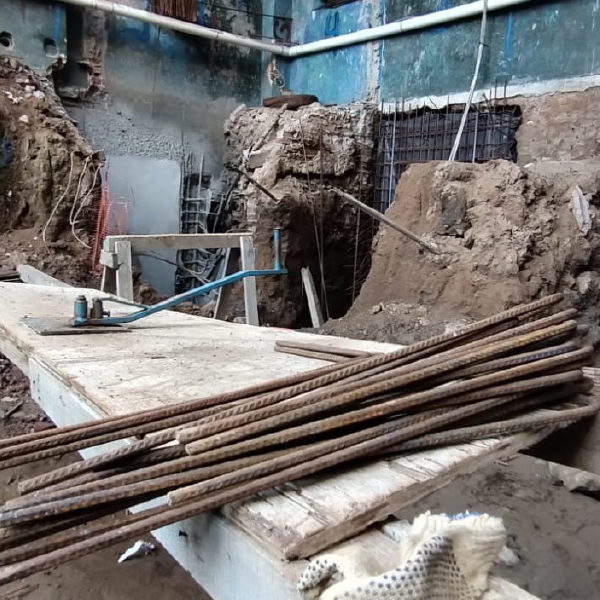

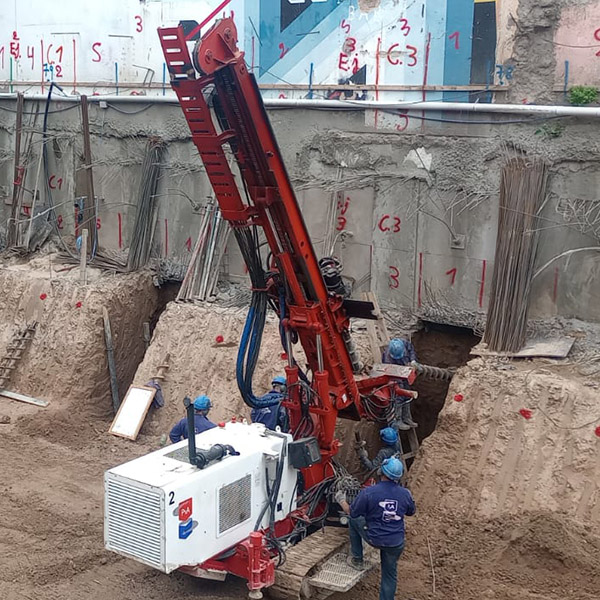

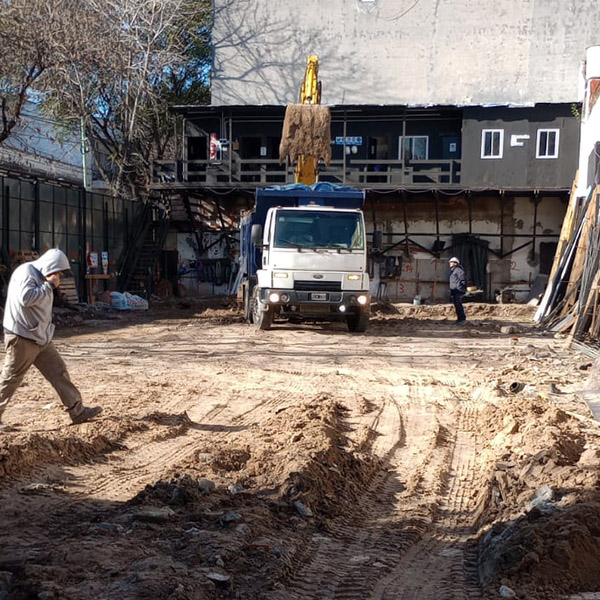

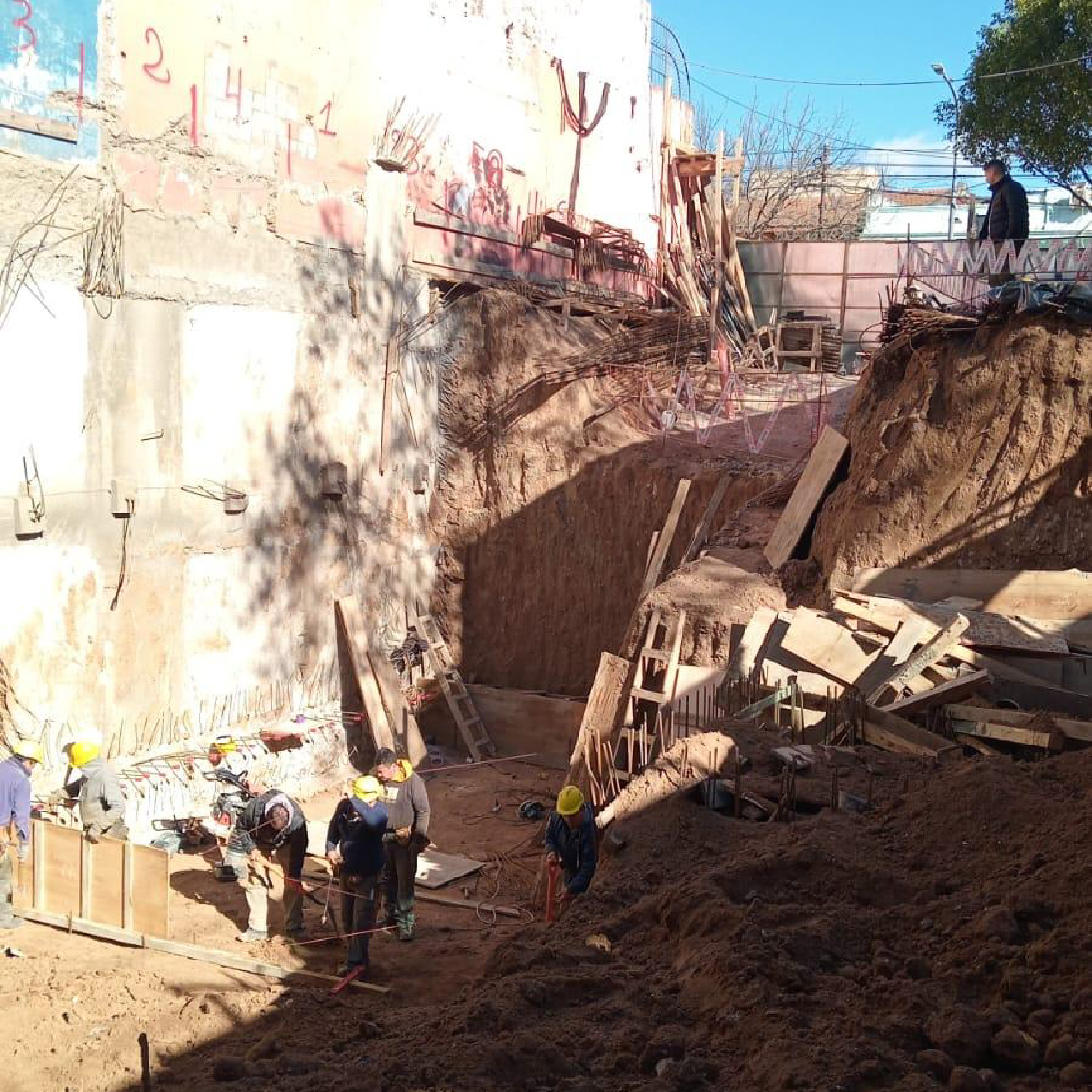

En el último período se realizó la demolición y la submuración.

A REALIZAR

Para el próximo bimestre se arrancará con las bases y encadenados.

ELCANO 2906

BELGRANO R

AVANCE DE OBRA | JULIO-AGOSTO 2026

15,00%

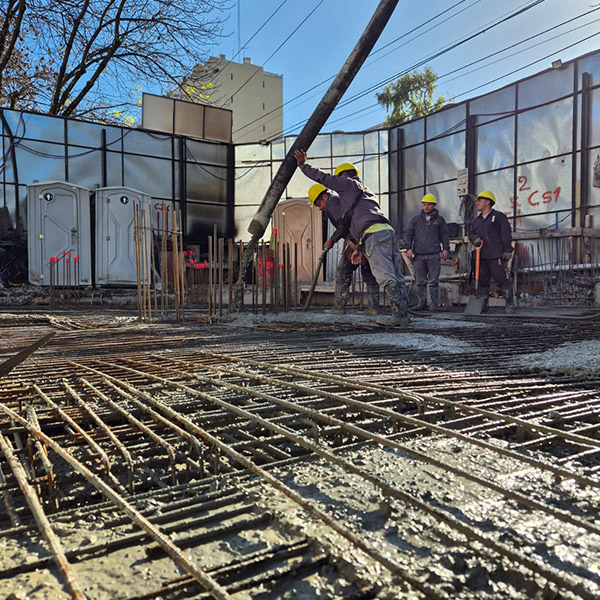

TRABAJOS REALIZADOS

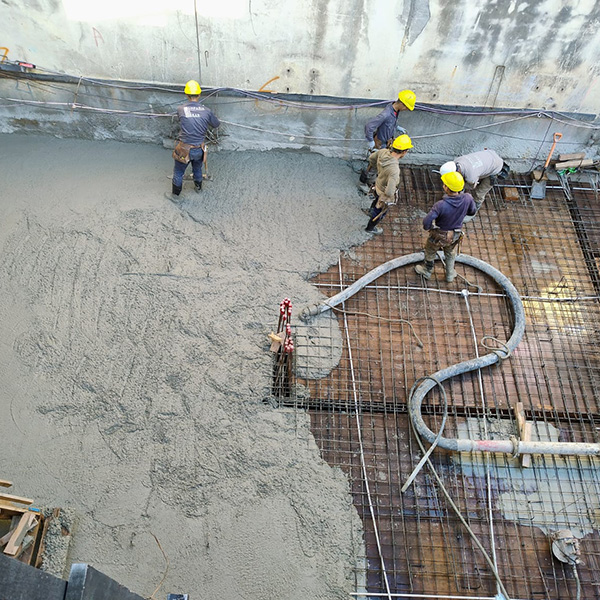

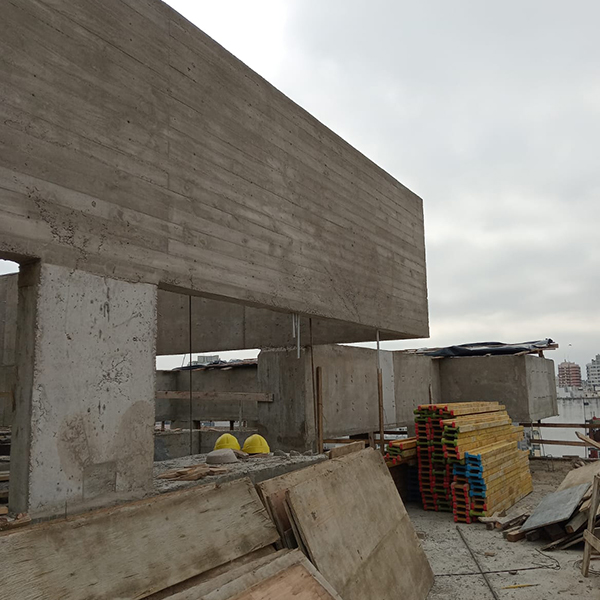

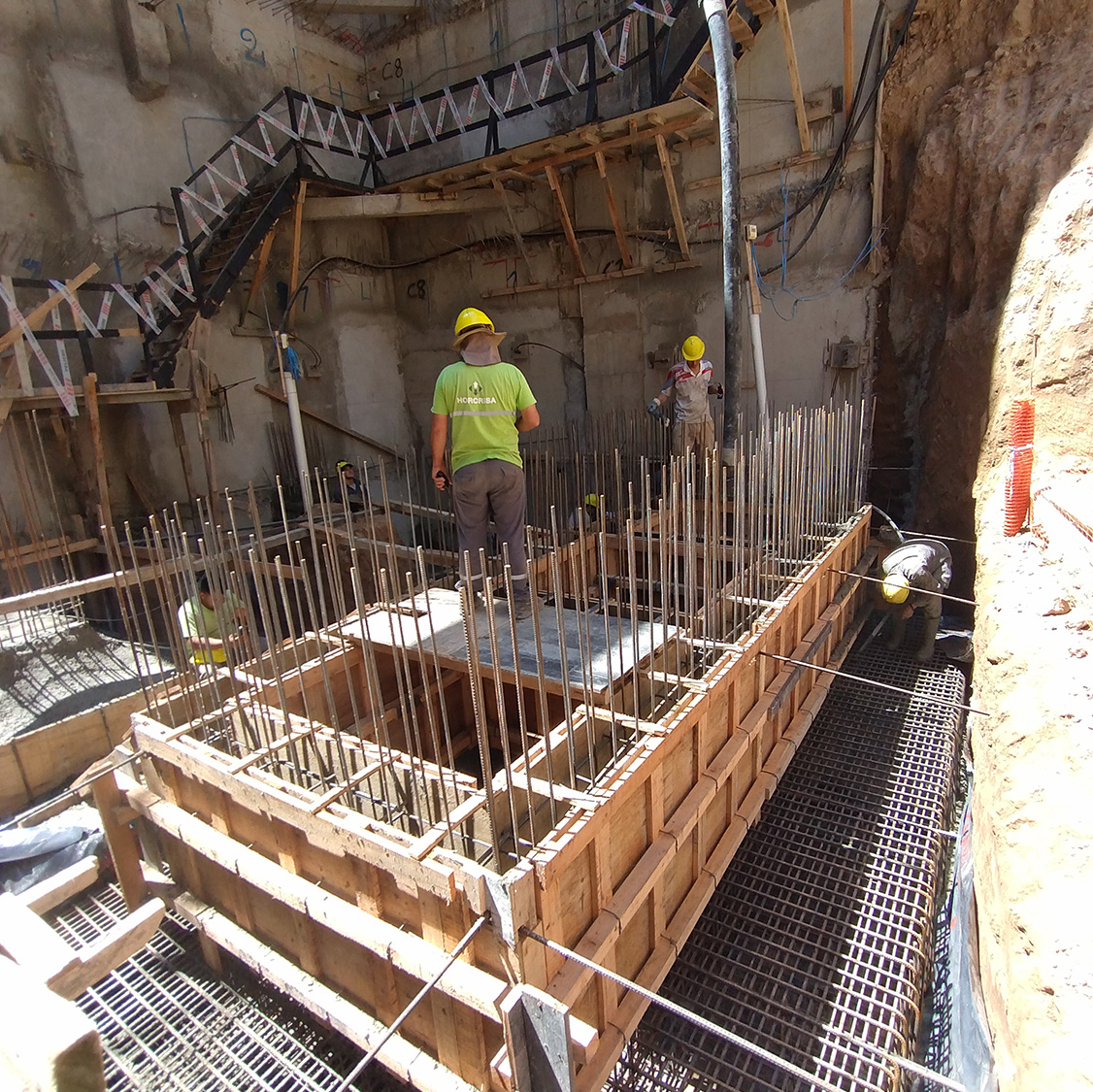

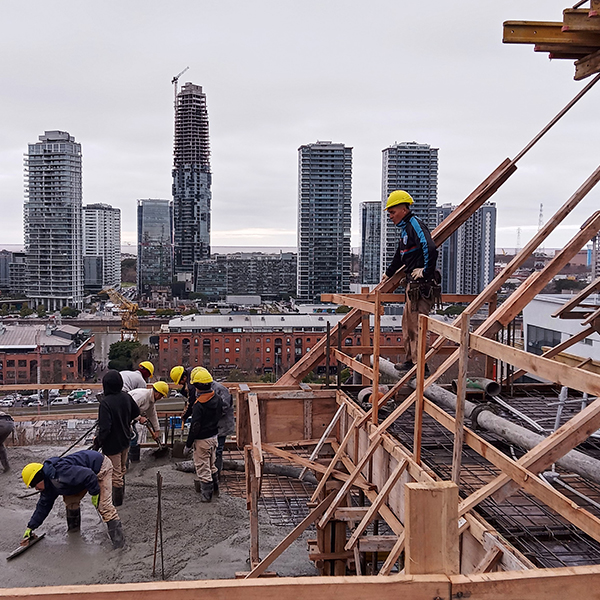

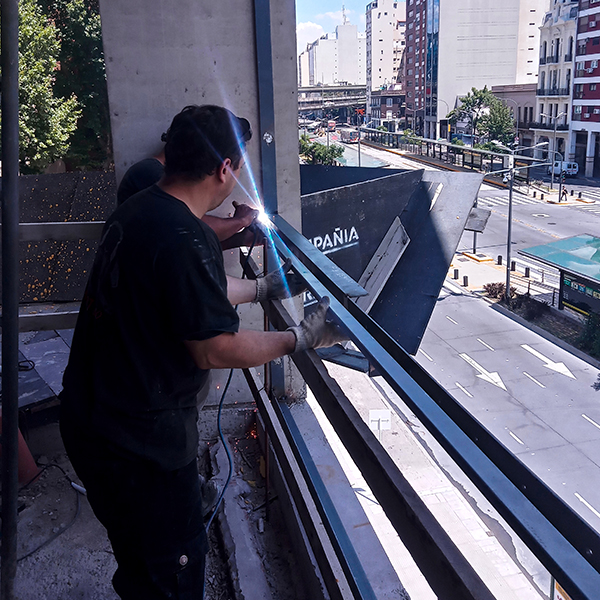

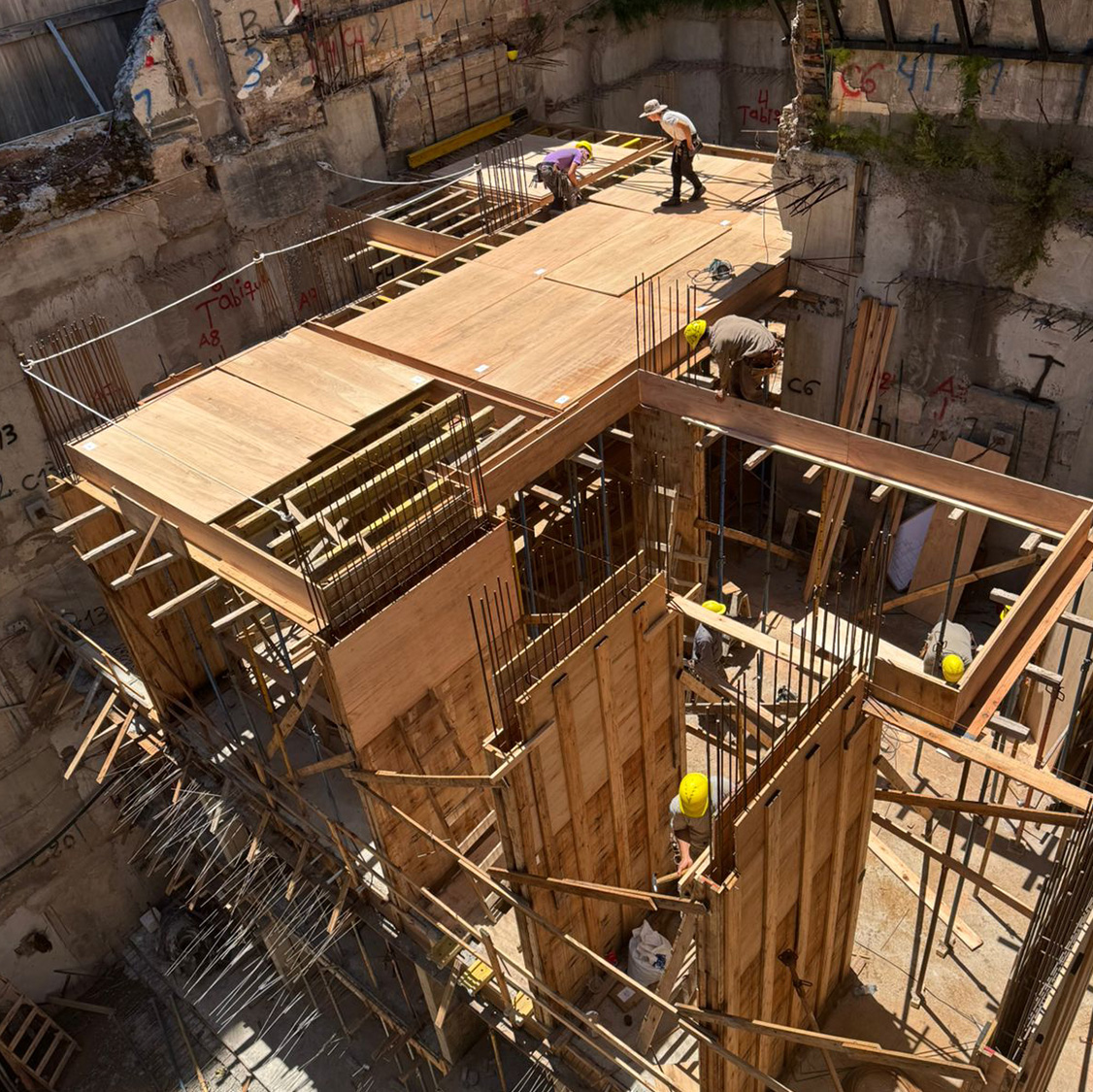

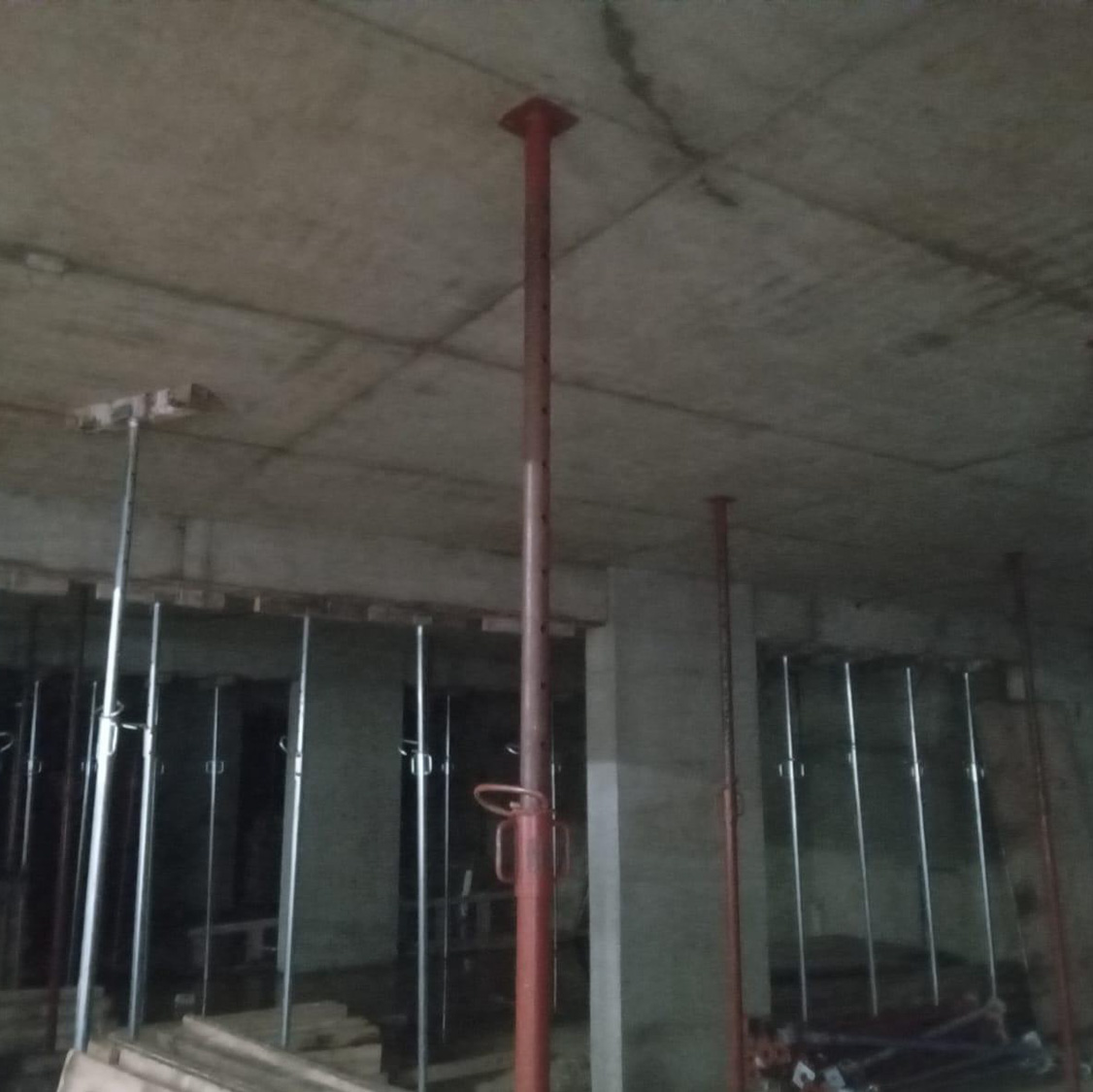

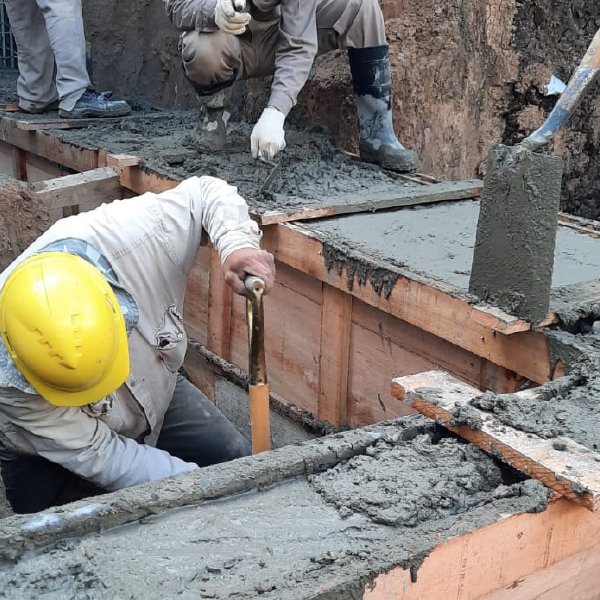

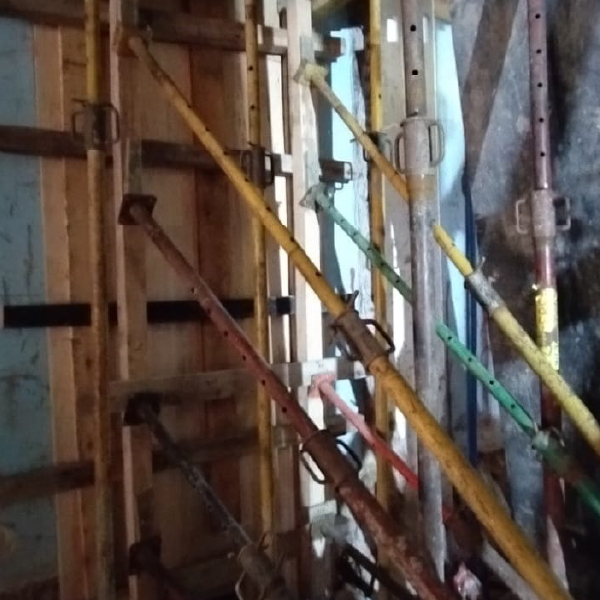

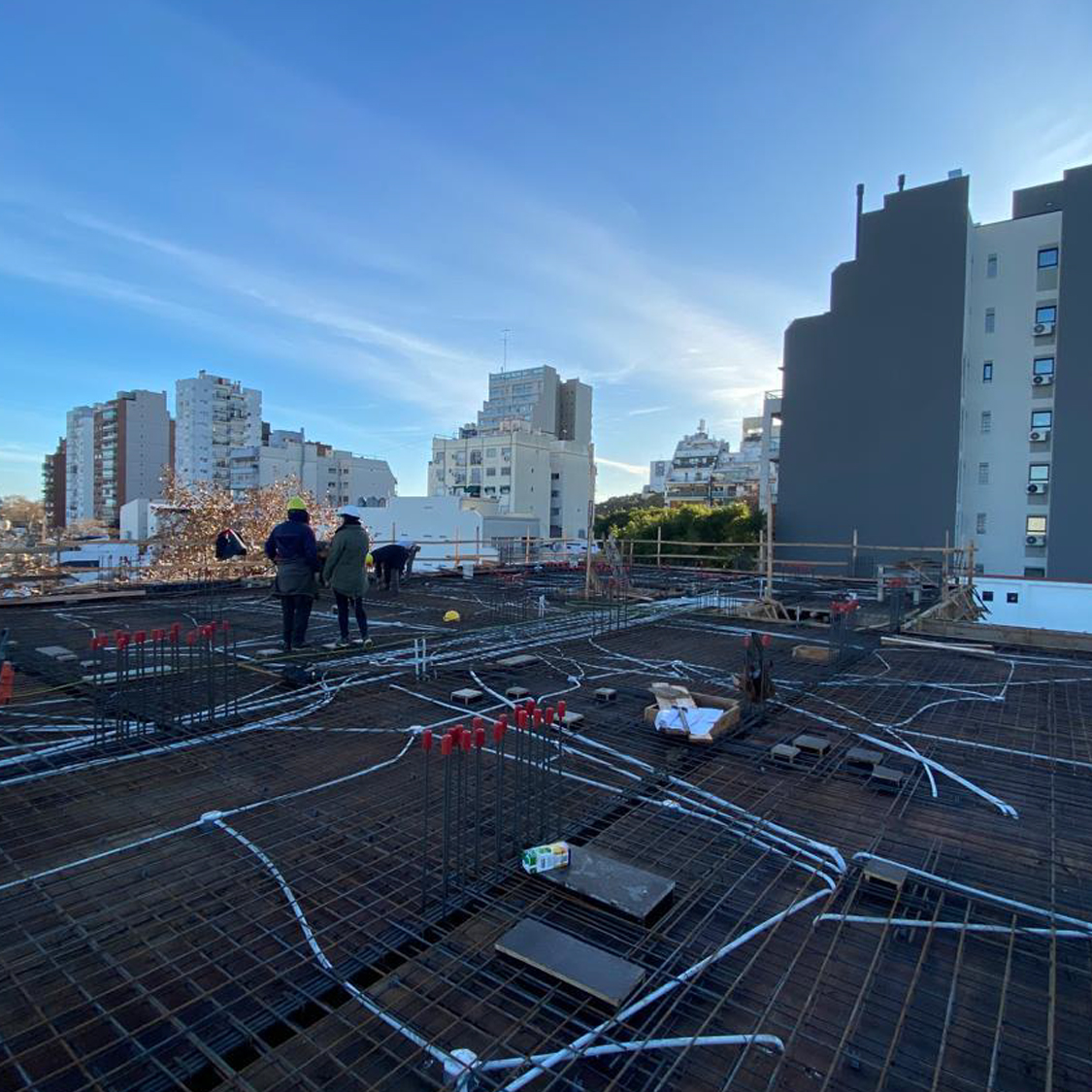

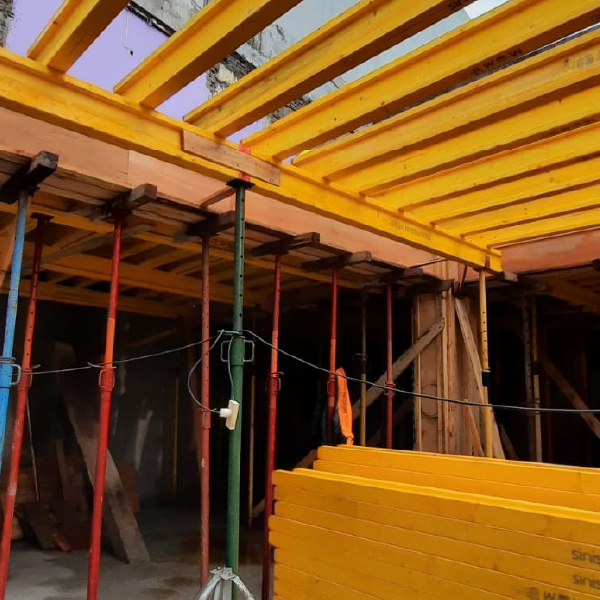

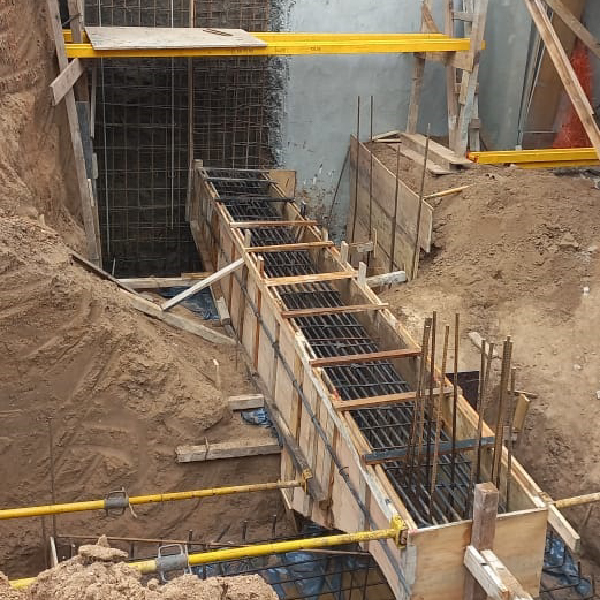

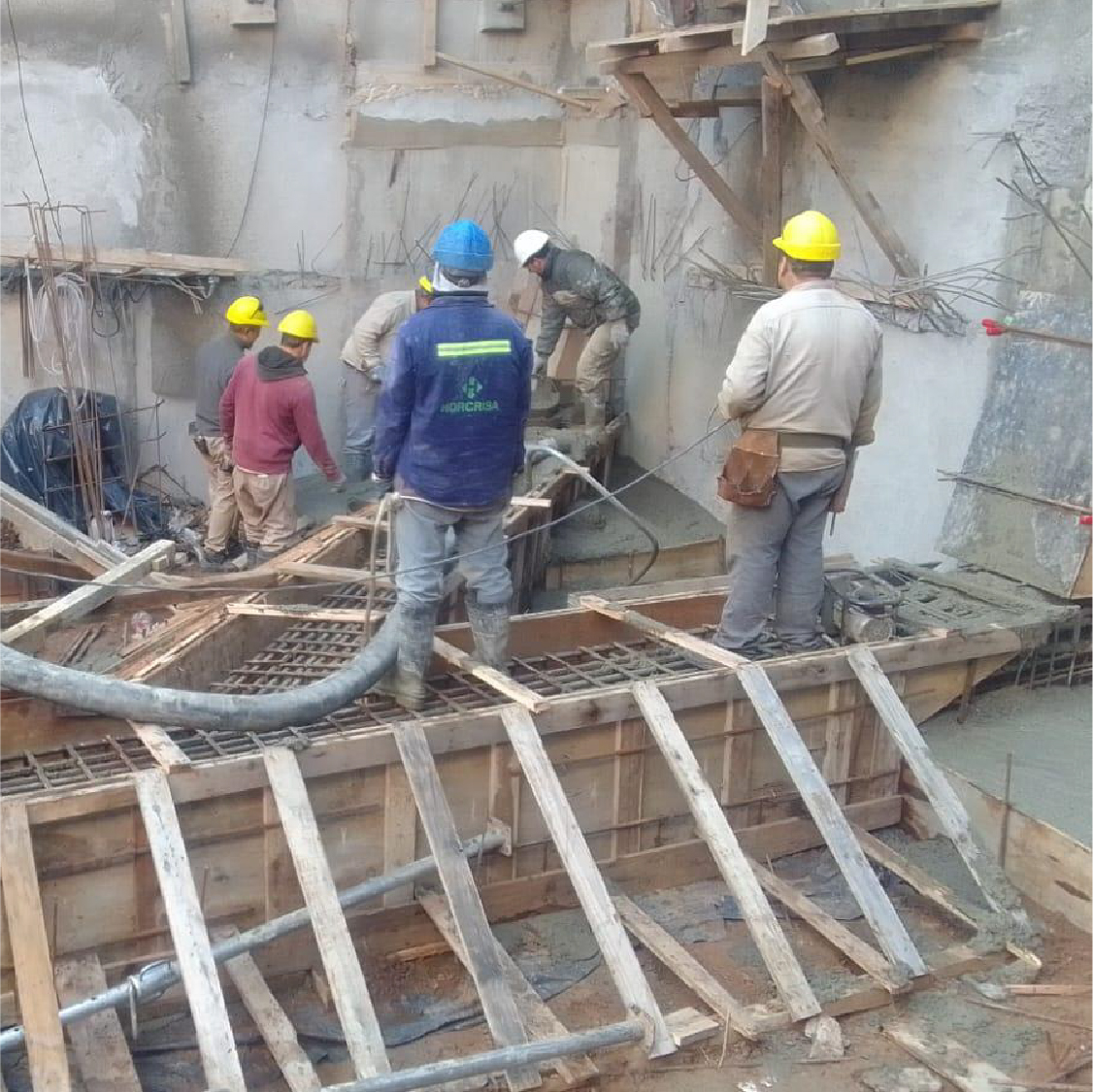

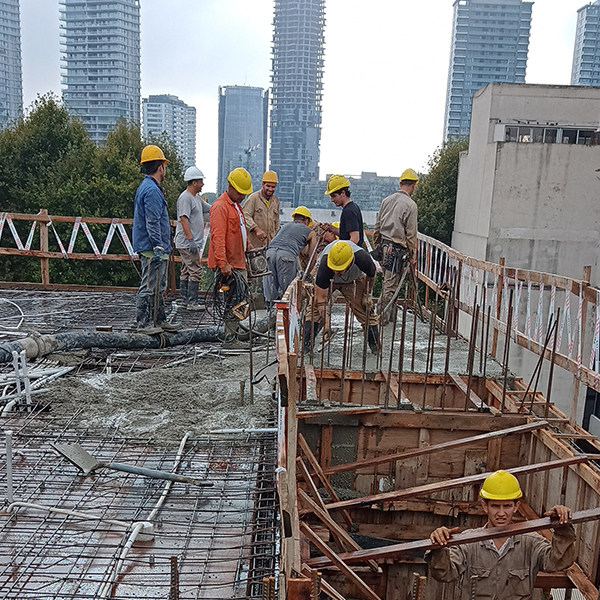

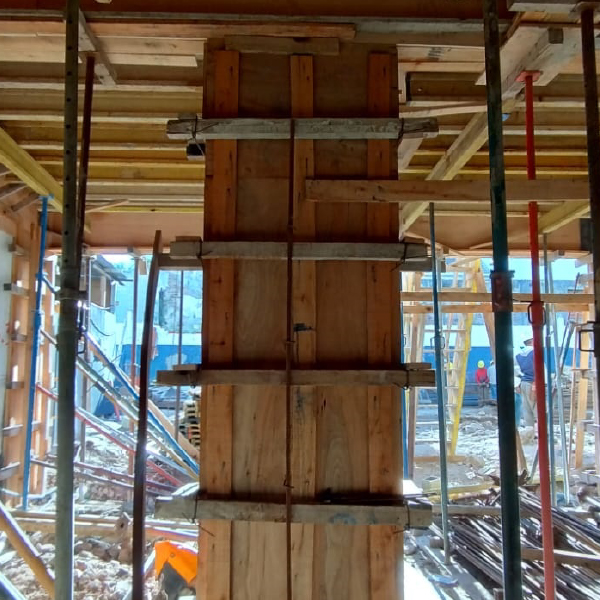

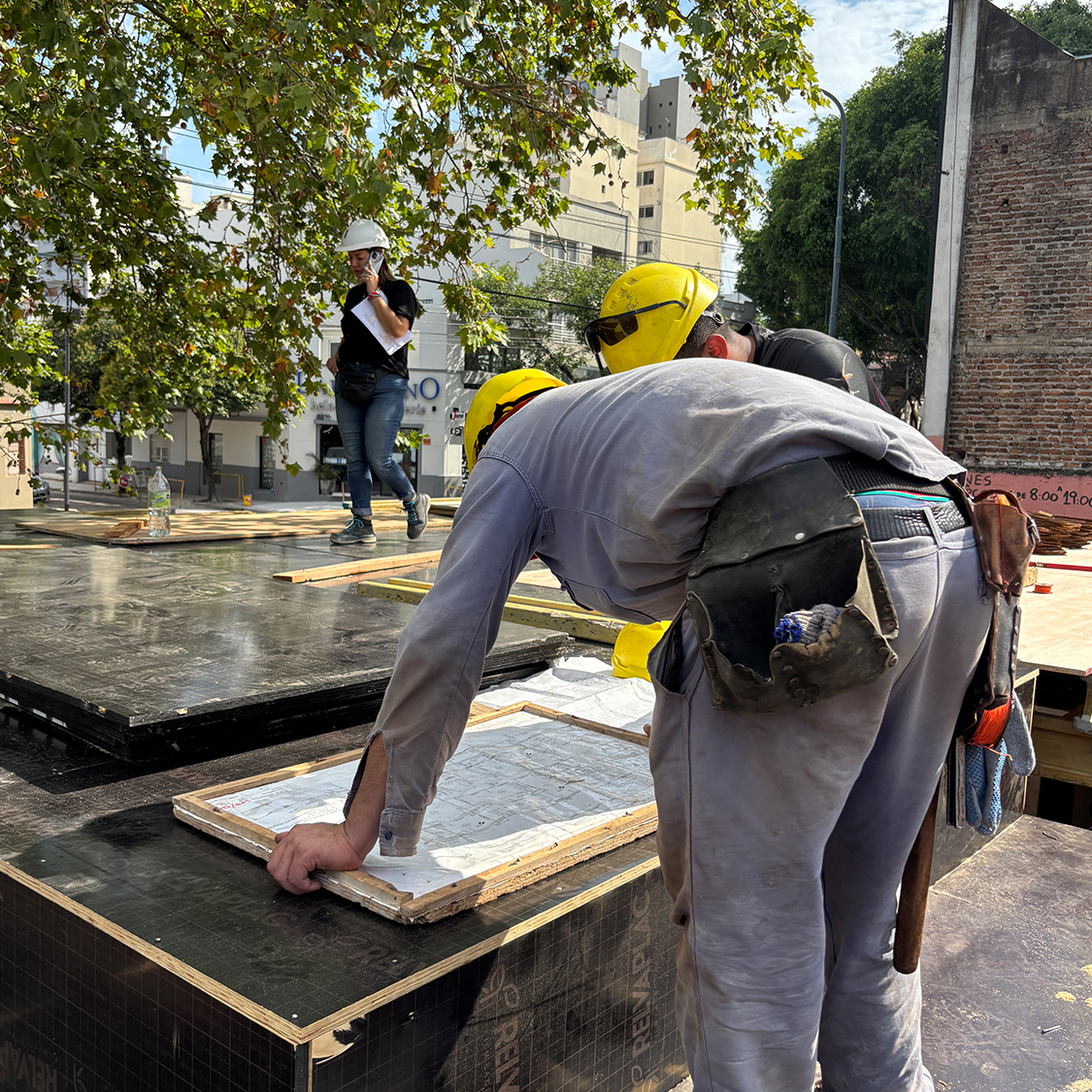

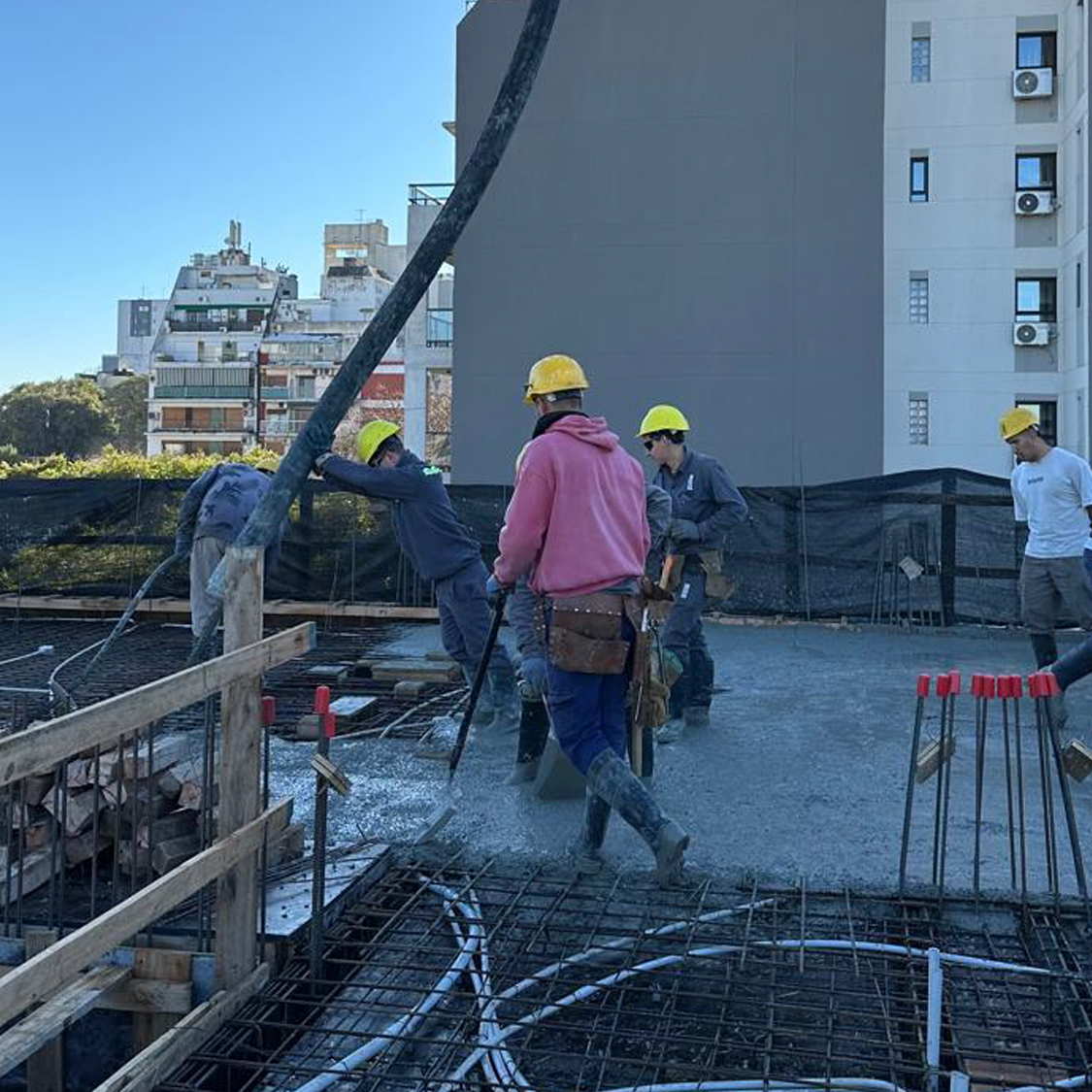

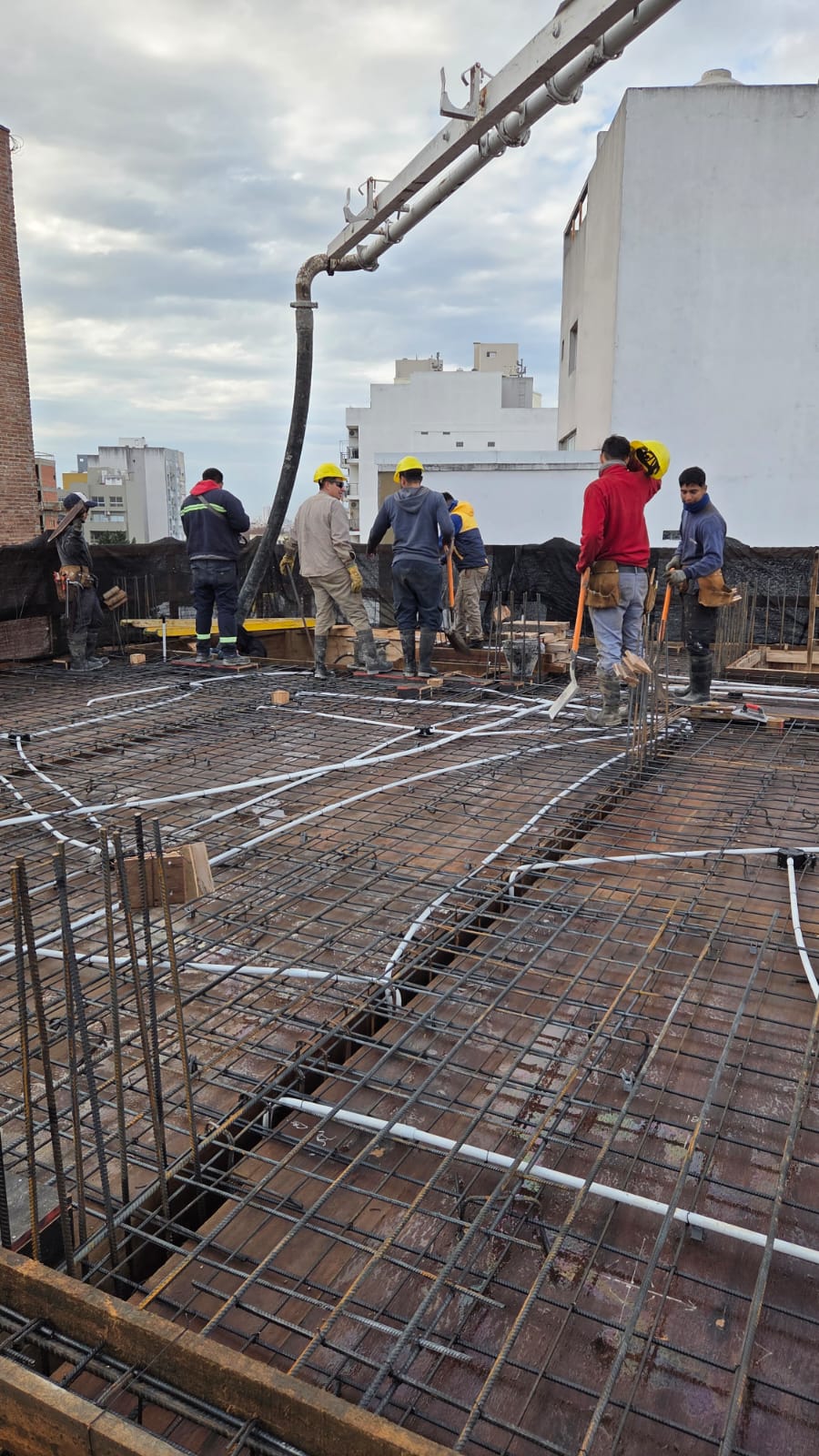

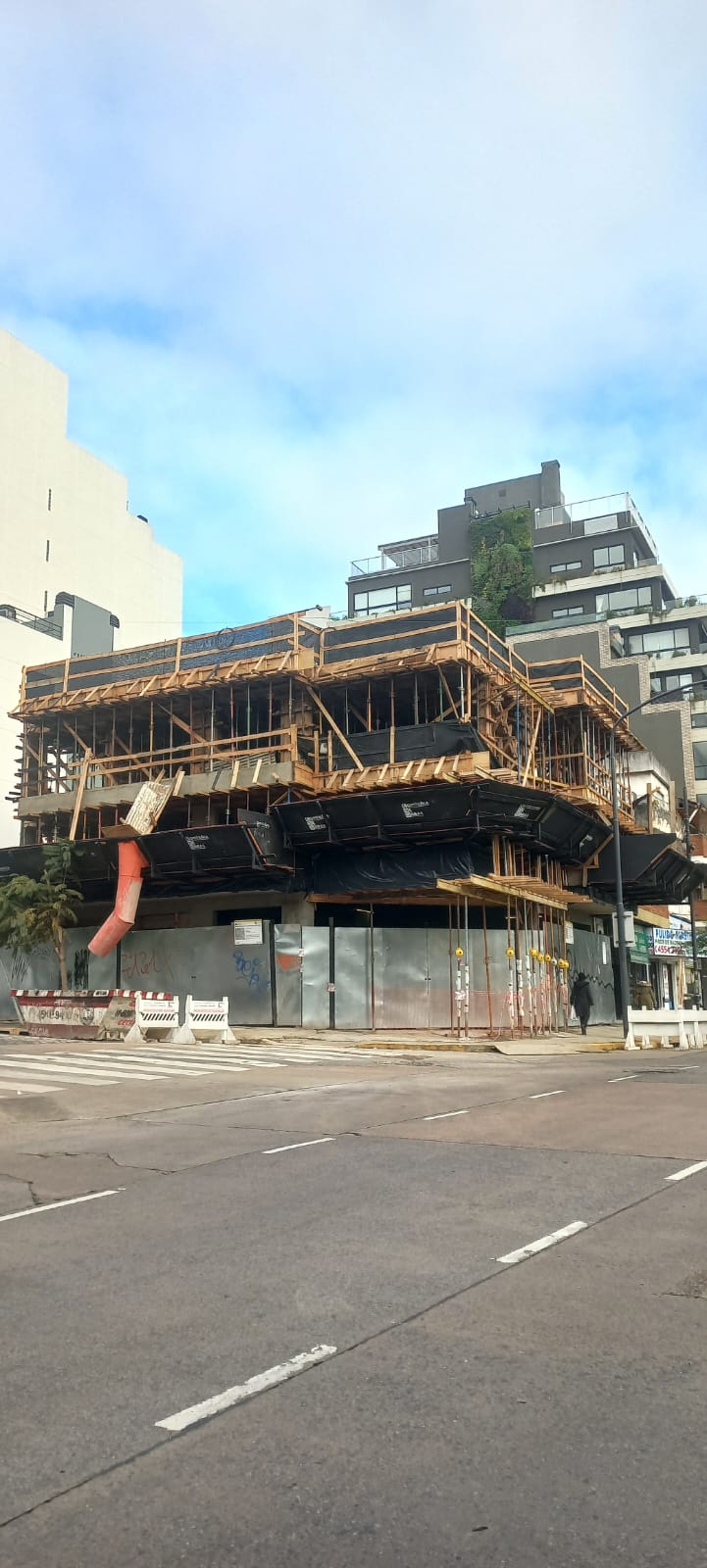

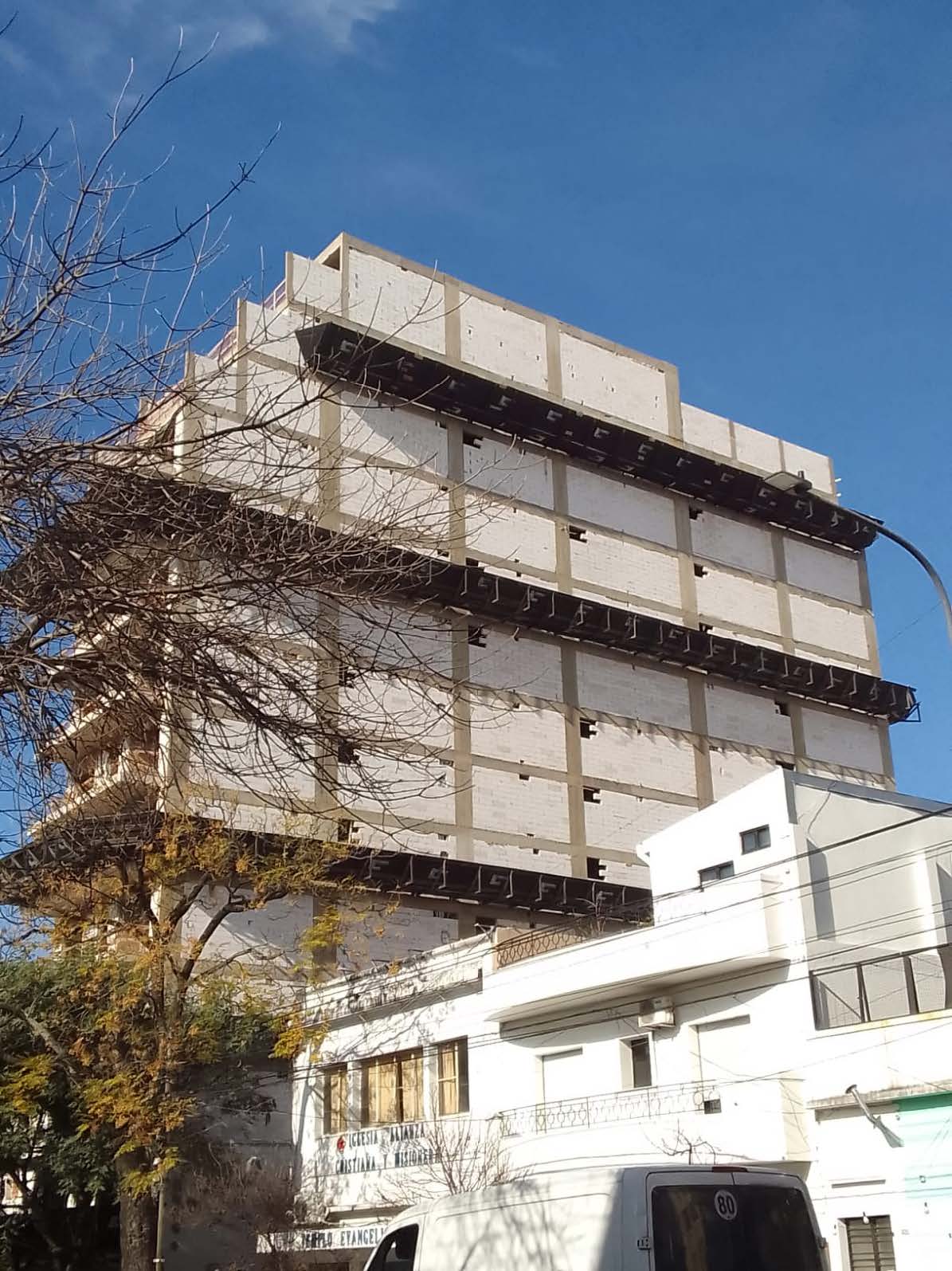

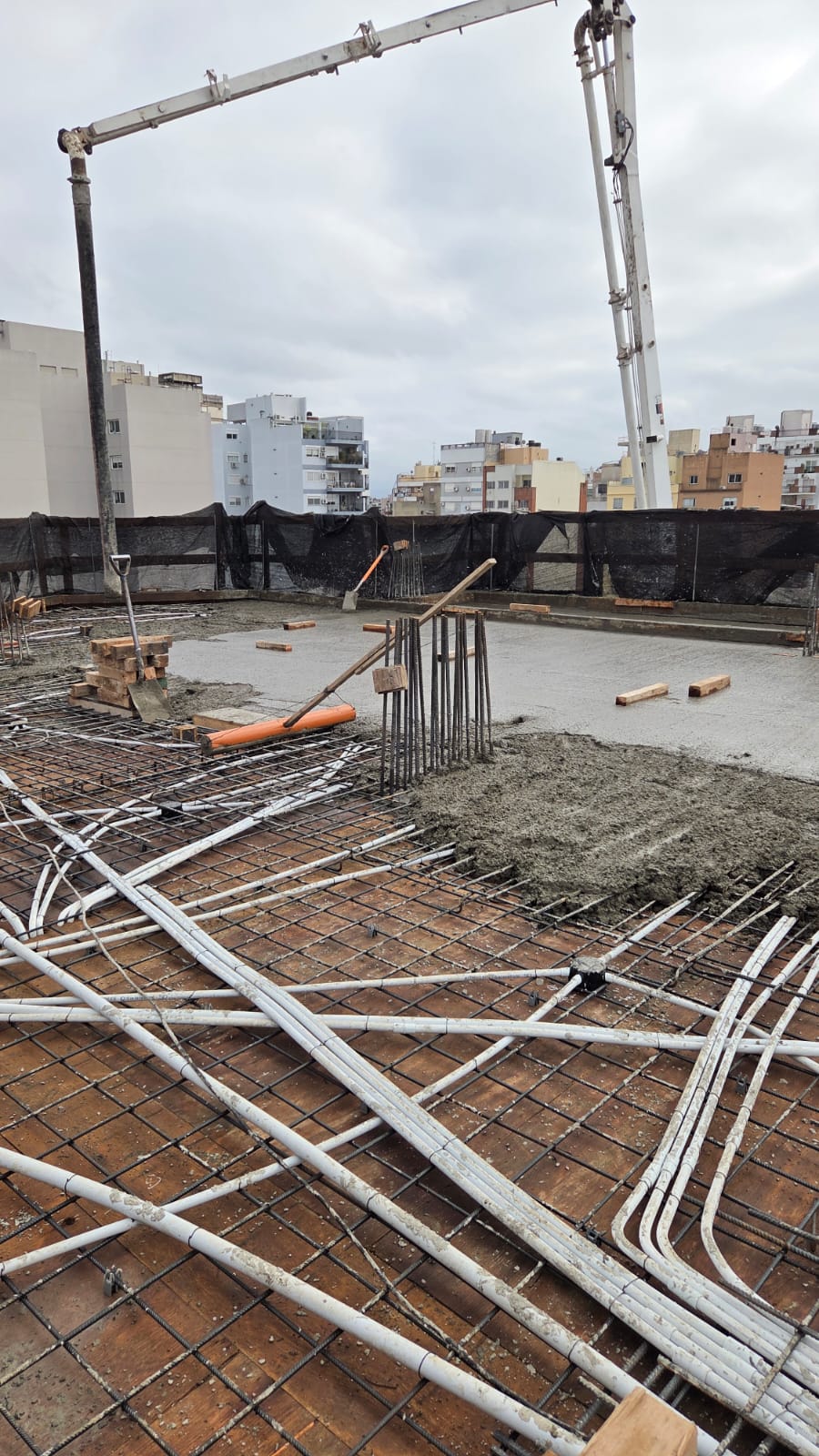

Hasta el mes de julio 2026 se ejecutaron las bases del edificio con las vigas cantilever correspondientes, las vigas de encadenado y el contrapiso en planta baja. Se hormigonaron las losas de 1°, 2° y 3° piso.

A REALIZAR

Para el próximo período se proyecta continuar con las llenadas de hormigón en los pisos superiores e iniciar con el replanteo y la elevación de mampostería divisoria de departamentos y medianera.

CURAPALIGÜE 485

FLORES

AVANCE DE OBRA

TRABAJOS REALIZADOS

[PENDIENTE]

A REALIZAR

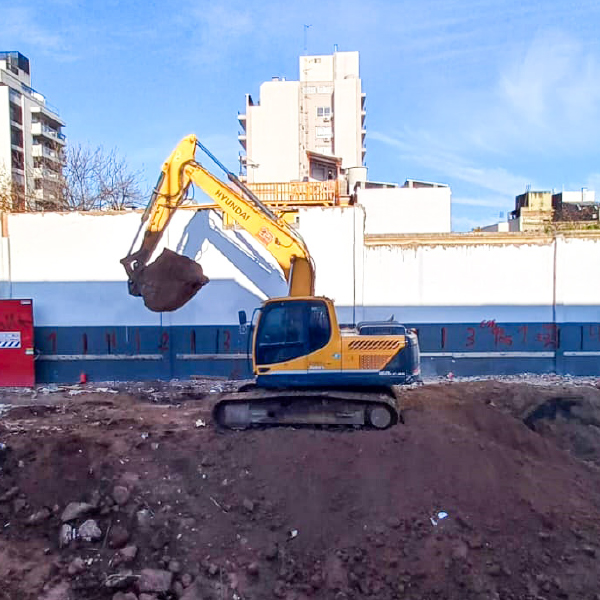

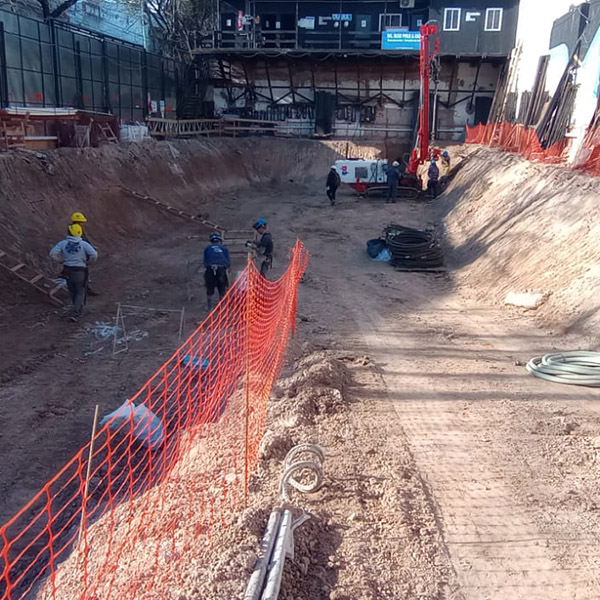

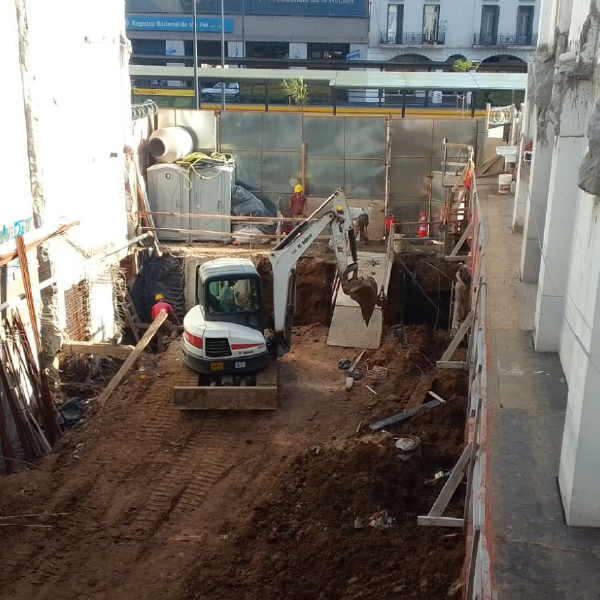

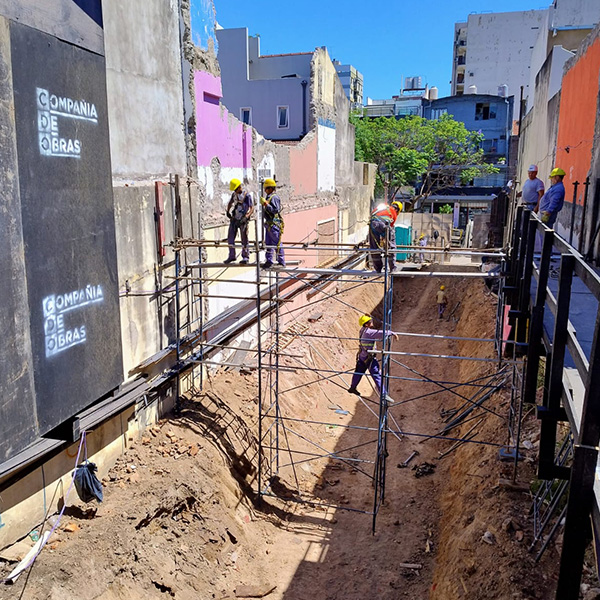

Inicio de Excavación - Septiembre 2026

AZURDUY 2480

NÚÑEZ

AVANCE DE OBRA

SOBRE EL PROYECTO

Azurduy 2480 se distingue por una fachada de líneas curvas y balcones envolventes que generan una silueta dinámica y reconocible. Cada balcón fue diseñado como una extensión natural del espacio interior, con lugar para incorporar vegetación y generar jardines verticales que enriquecen la fachada con el tiempo.

A REALIZAR

Inicio de Excavación - Septiembre 2026

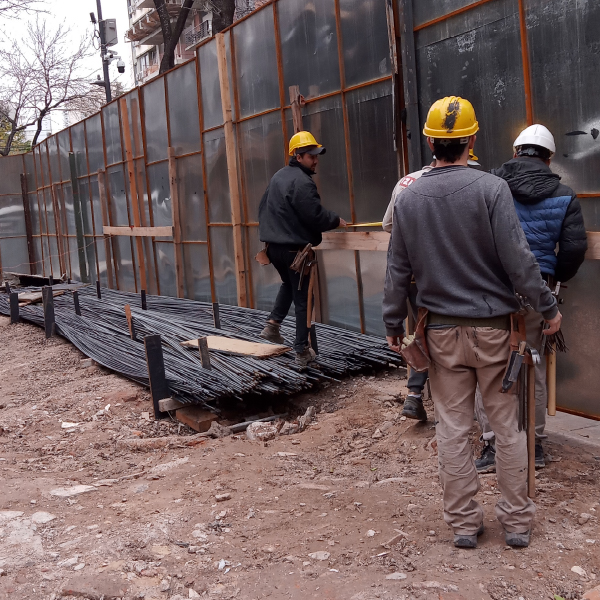

GRIVEO 2634

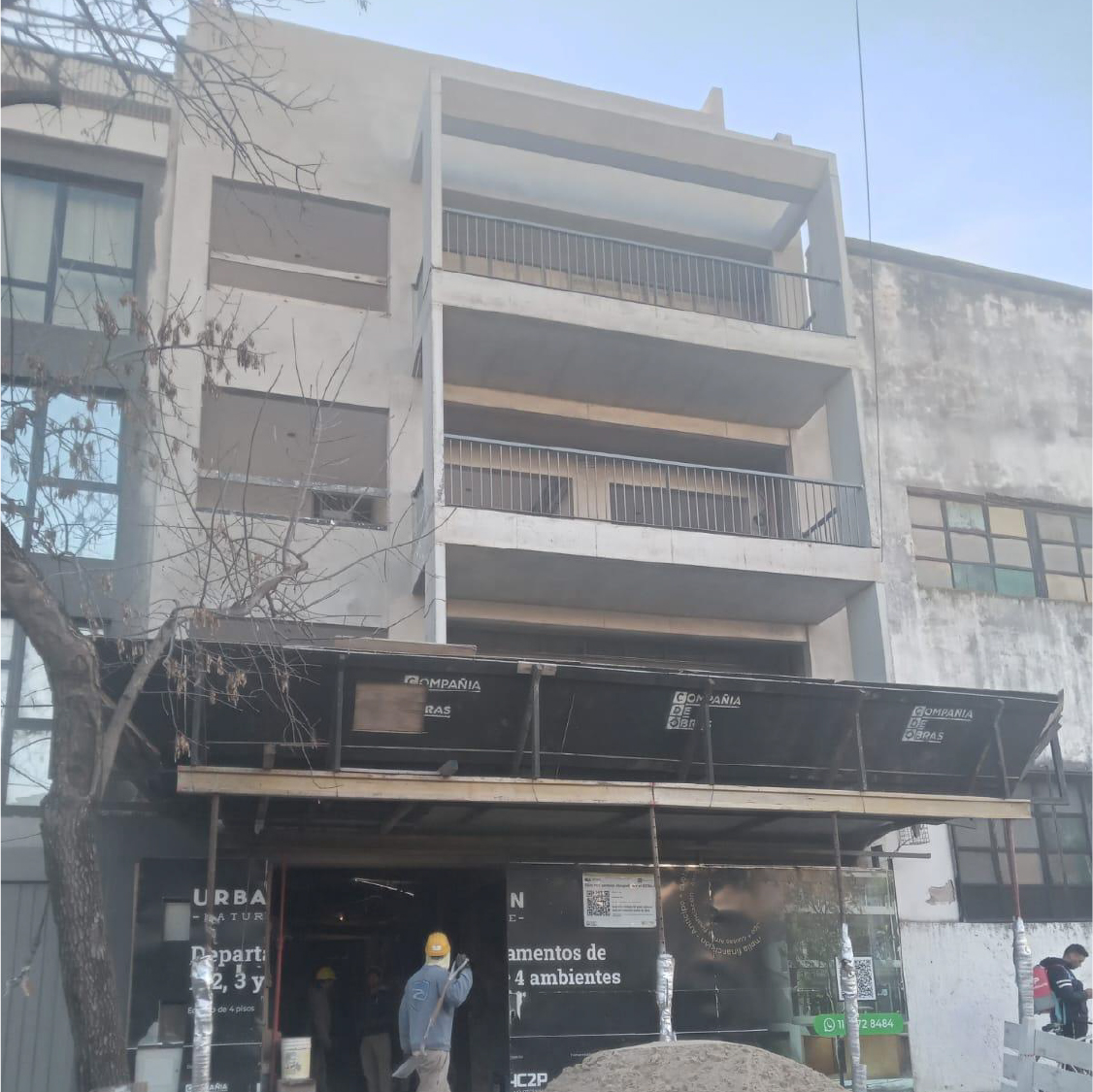

VILLA PUEYRREDÓN

AVANCE DE OBRA | JULIO-AGOSTO 2026

83,00%

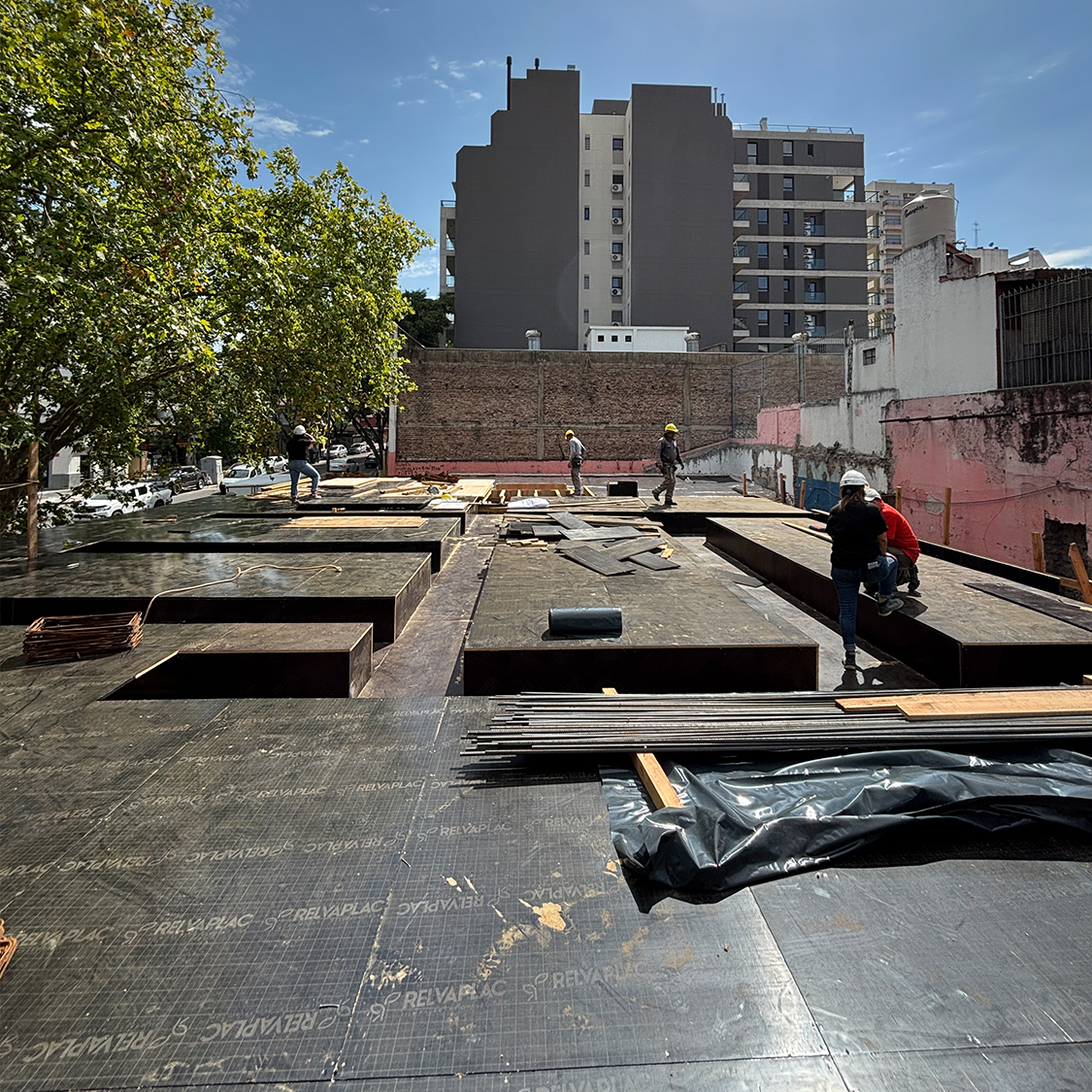

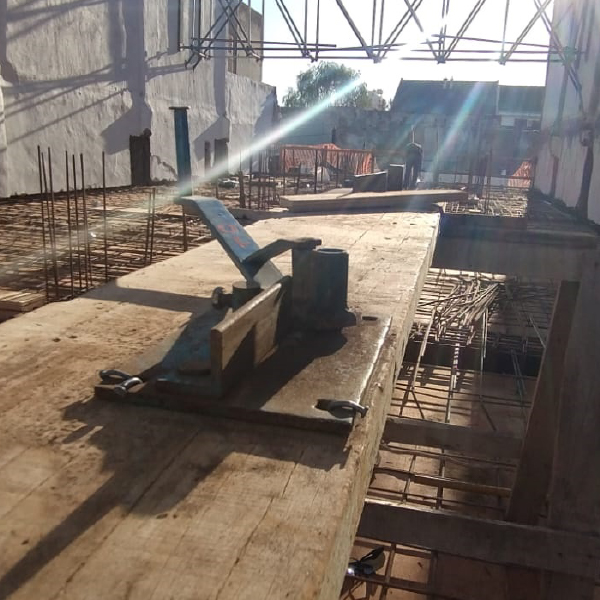

TRABAJOS REALIZADOS

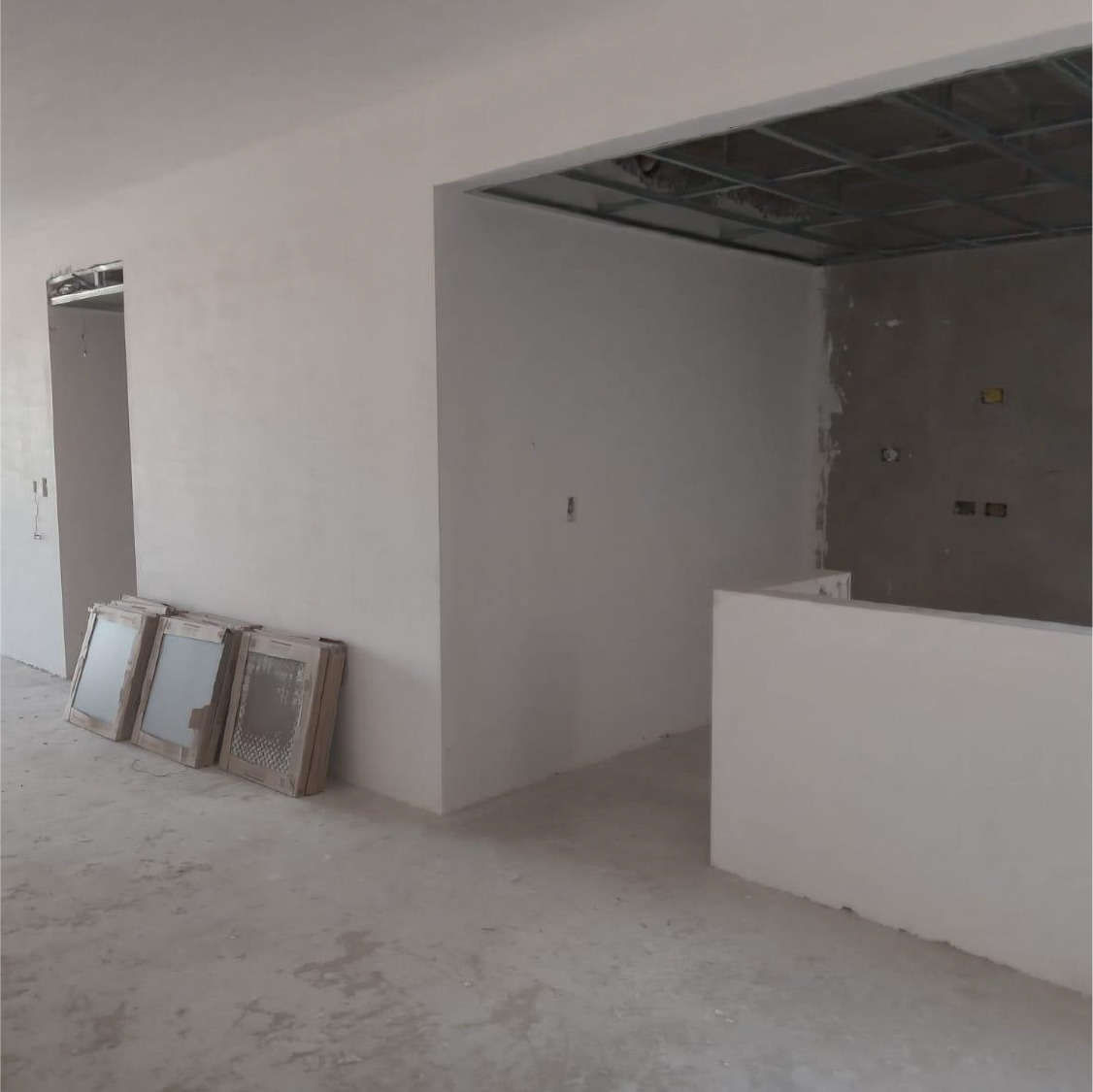

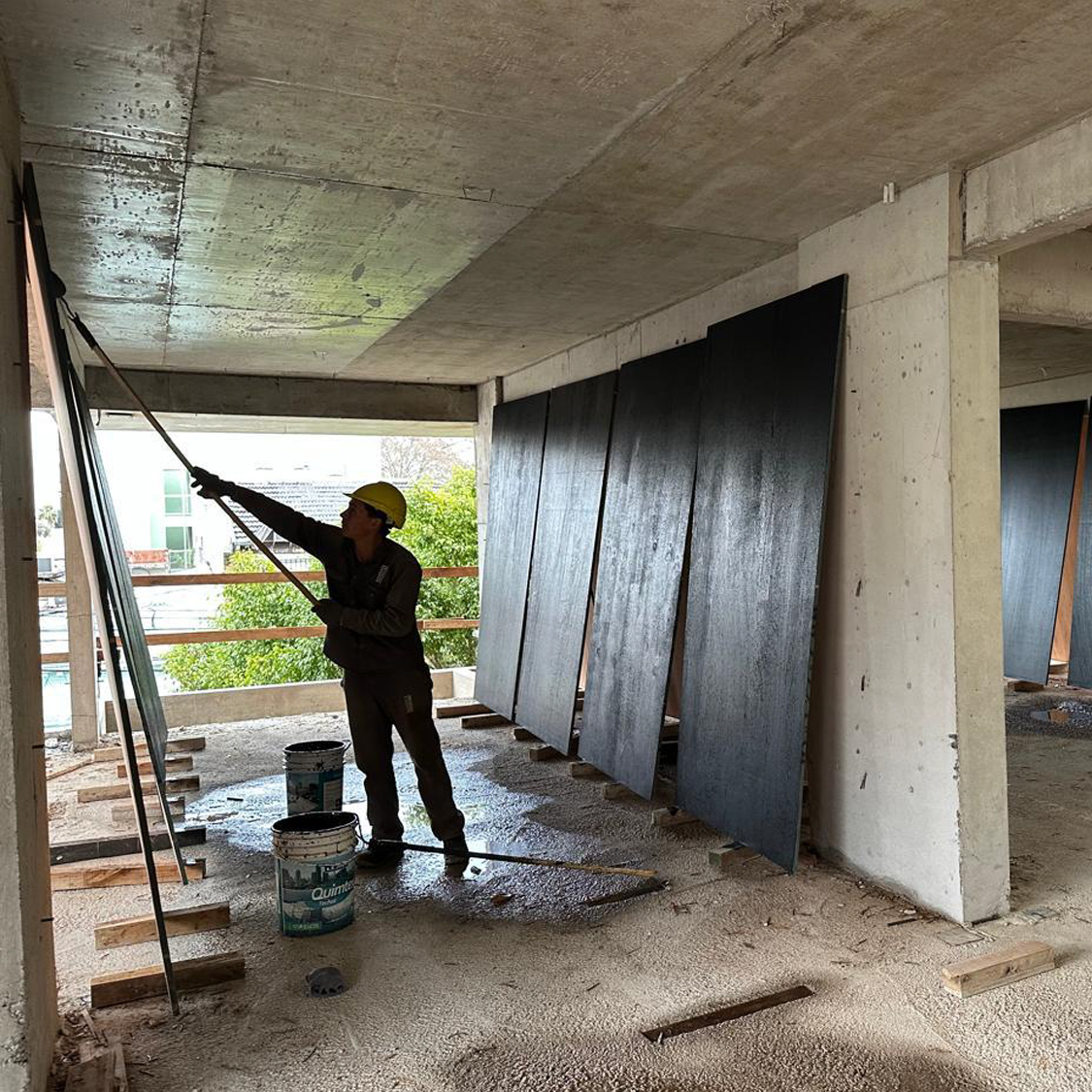

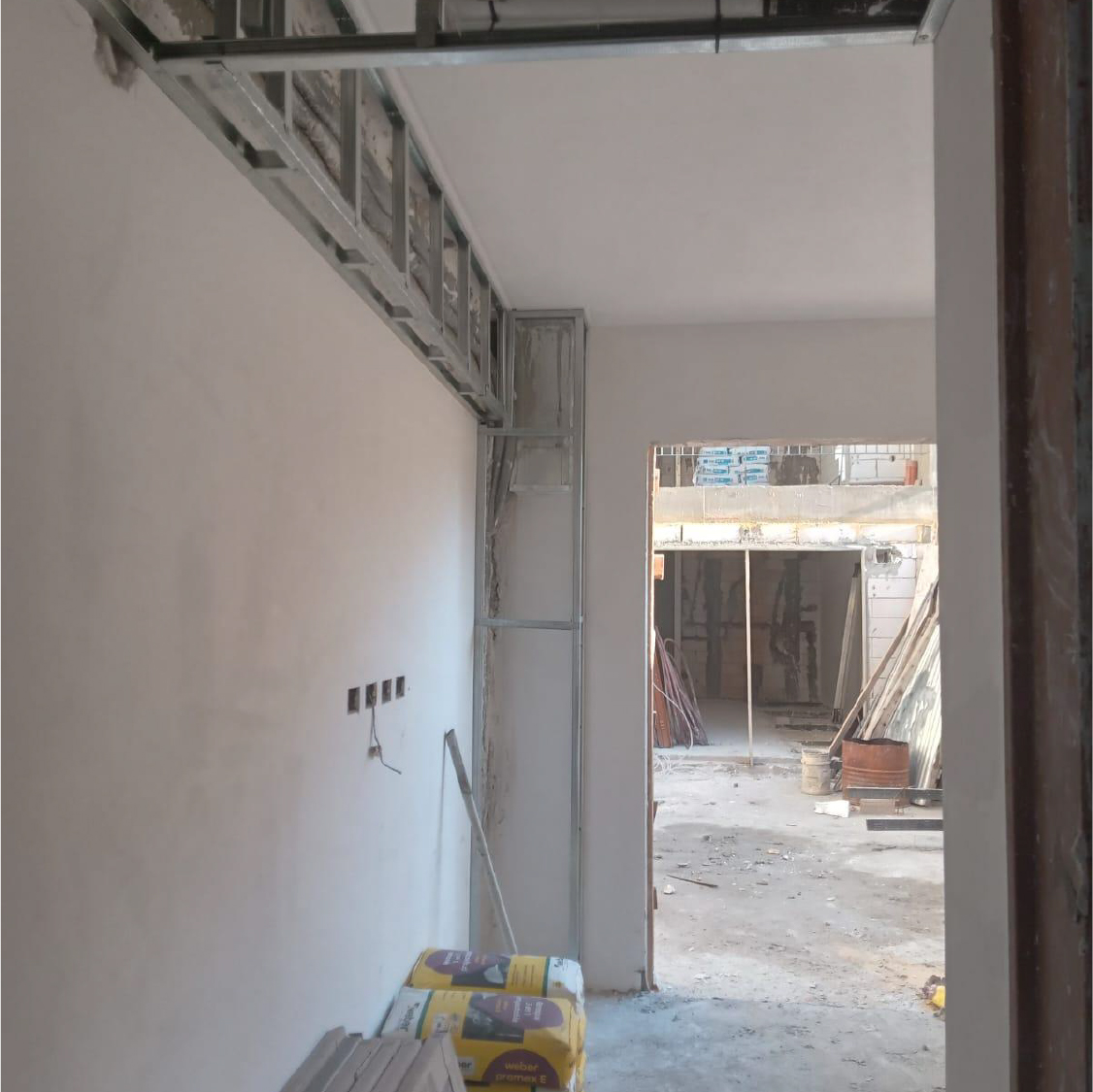

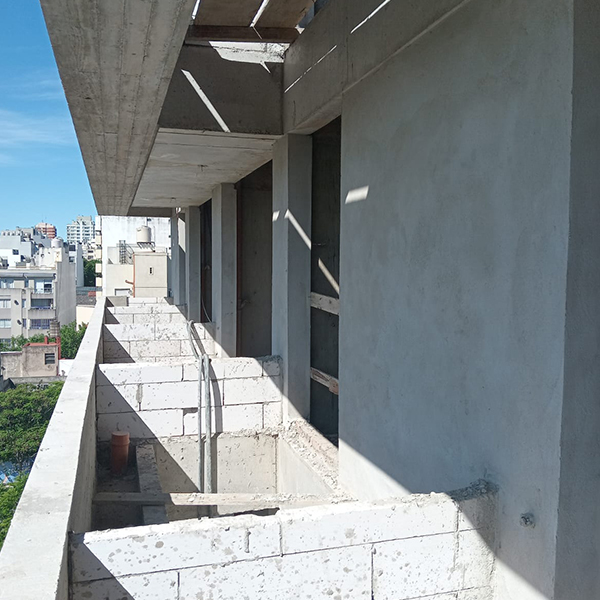

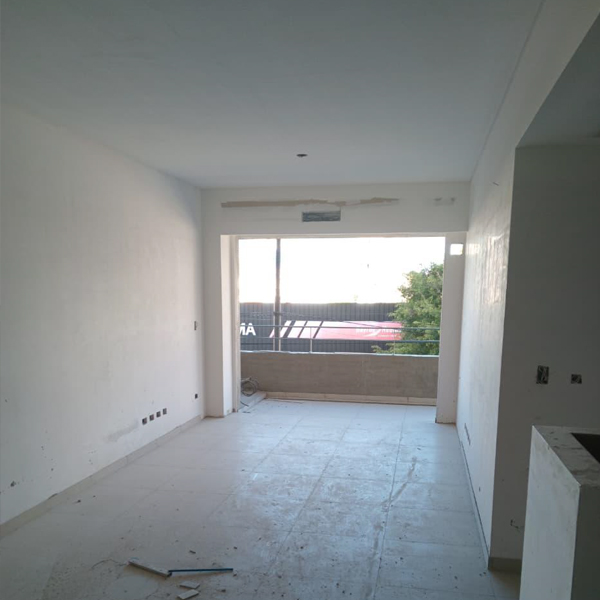

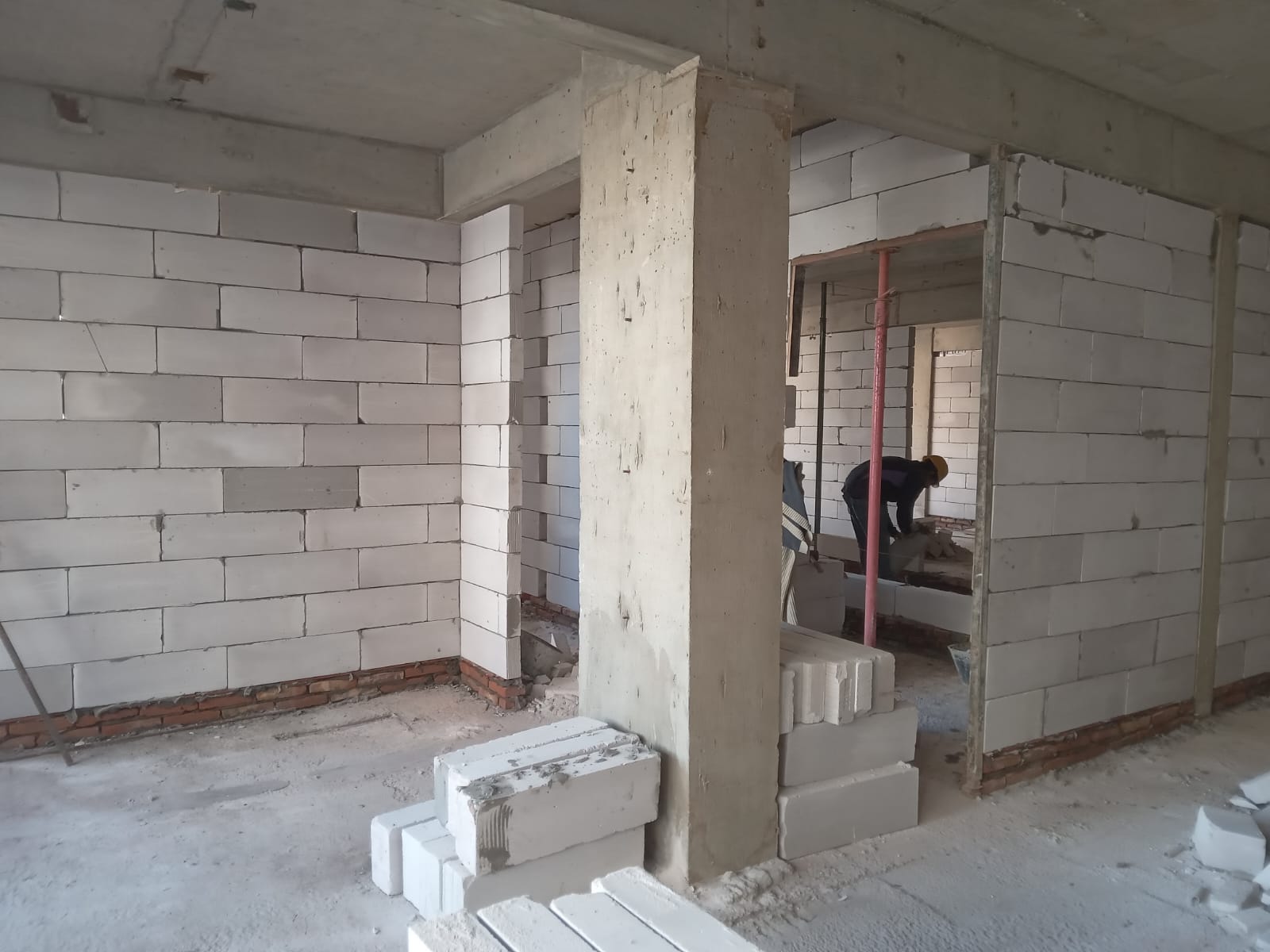

En el último período se comenzó el armado de Durlock, colocación de revestimientos y aberturas.

A REALIZAR

Para el próximo bimestre se arrancará con pintura exterior, interior y mobiliarios.
